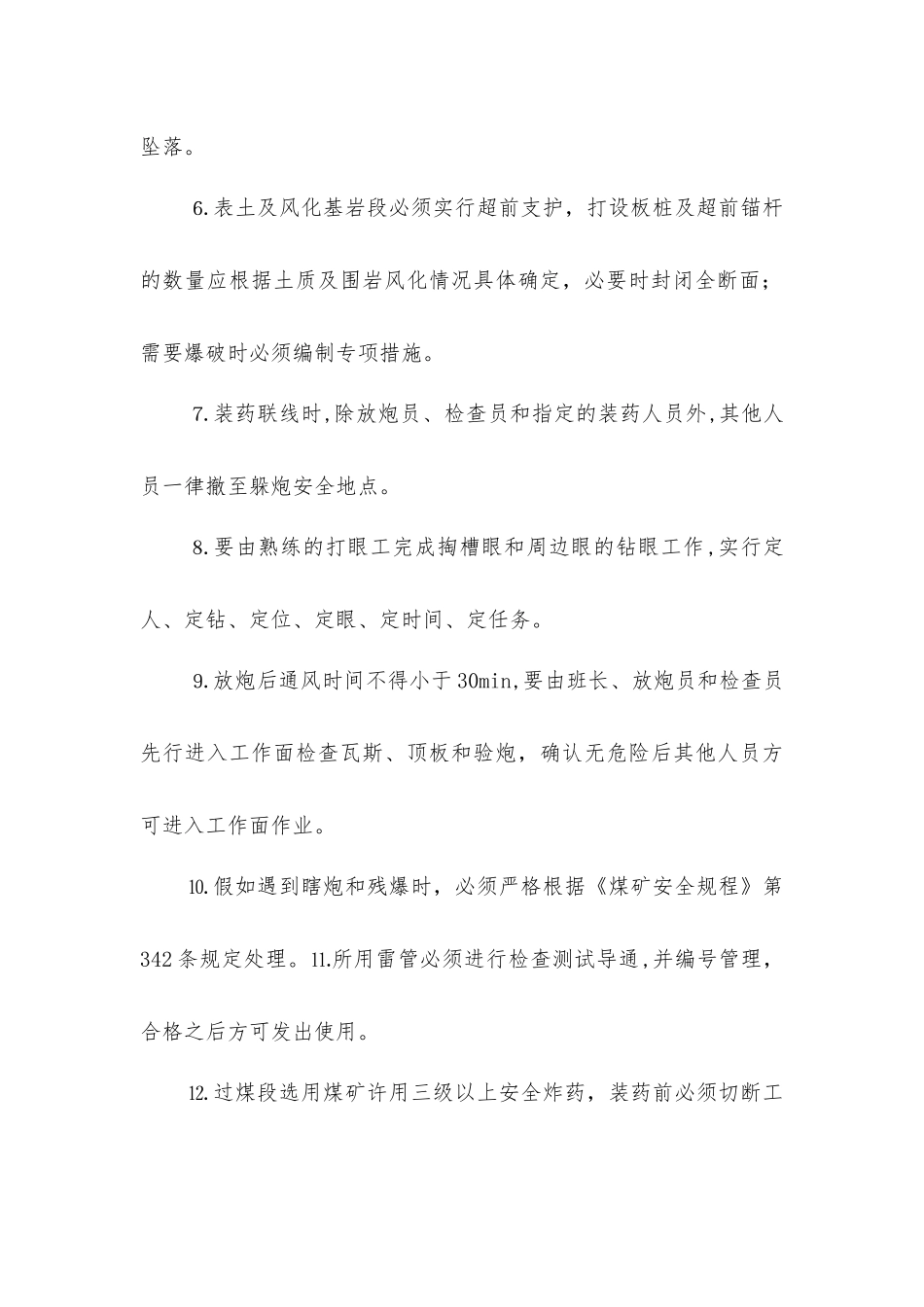

煤矿工程主要安全技术措施一、总则⒈ 加强安全技术培训,牢固树立“安全第一,质量为本”的思想。施工之前组织全体施工人员认真学习有关斜井施工的安全知识,安全章程规定及质量标准。⒉建立健全各项安全生产管理制度和各级人员的岗位责任制度。⒊ 开工之前根据设计图纸和施工组织设计,编制施工作业章程和安全技术措施。施工过程当中探水、过煤、过断层带必须撰写专项措施。⒋ 建立健全各种原始资料的搜集和记录台帐。施工中有隐蔽工程记录,材料试(化)验记录,砼试块资料,中间验收记录,设备运转记录,材料代用,设计变更通知书等。施工结束有竣工验收记录、竣工图等。⒌ 当巷道接近或穿过含水层、老空区等必须坚持“有疑必探,先探后掘”的原则,并编制相应的安全技术措施,经过审批后严格落实执行;否则,不准施工。⒍ 建立健全、严格的交接班制度,交接班时要交清工作面安全质量情况,并认真做好记录工作。二、掘进⒈ 明槽段开挖时,按设计要求确定边坡角,若土质松软必须采纳挂网临时支护,必要时喷浆封闭。⒉ 雨季开挖明槽,工作面上部必须设置防雨棚,防止基坑灌水,并准备排水设备,及时将基坑内积水外排,以防止边坡长时间浸水坍塌。⒊ 在明槽开挖过程当中,必须设专人观测四周边坡变化情况,发现异常情况时,必须及时通知附近施工人员快速撤离到安全地点,待处理并确认安全之后方可继续作业。⒋ 在明槽开挖过程当中,边坡上部设专人把岗,并用栅栏或者绳索围住,揭示警标,严禁非工作人员靠近;开挖的土方及杂物应堆积在边坡上边缘 5m 范围以外。⒌ 待明槽开挖结束后,及时在边坡上边安设防护网,防止人员坠落。⒍ 表土及风化基岩段必须实行超前支护,打设板桩及超前锚杆的数量应根据土质及围岩风化情况具体确定,必要时封闭全断面;需要爆破时必须编制专项措施。⒎ 装药联线时,除放炮员、检查员和指定的装药人员外,其他人员一律撤至躲炮安全地点。⒏ 要由熟练的打眼工完成掏槽眼和周边眼的钻眼工作,实行定人、定钻、定位、定眼、定时间、定任务。⒐ 放炮后通风时间不得小于 30min,要由班长、放炮员和检查员先行进入工作面检查瓦斯、顶板和验炮,确认无危险后其他人员方可进入工作面作业。⒑ 假如遇到瞎炮和残爆时,必须严格根据《煤矿安全规程》第342 条规定处理。⒒所用雷管必须进行检查测试导通,并编号管理,合格之后方可发出使用。⒓ 过煤段选用煤矿许用三级以上安全炸药,装药前必须切断工作面动力电源。⒔ 放炮前所有...
