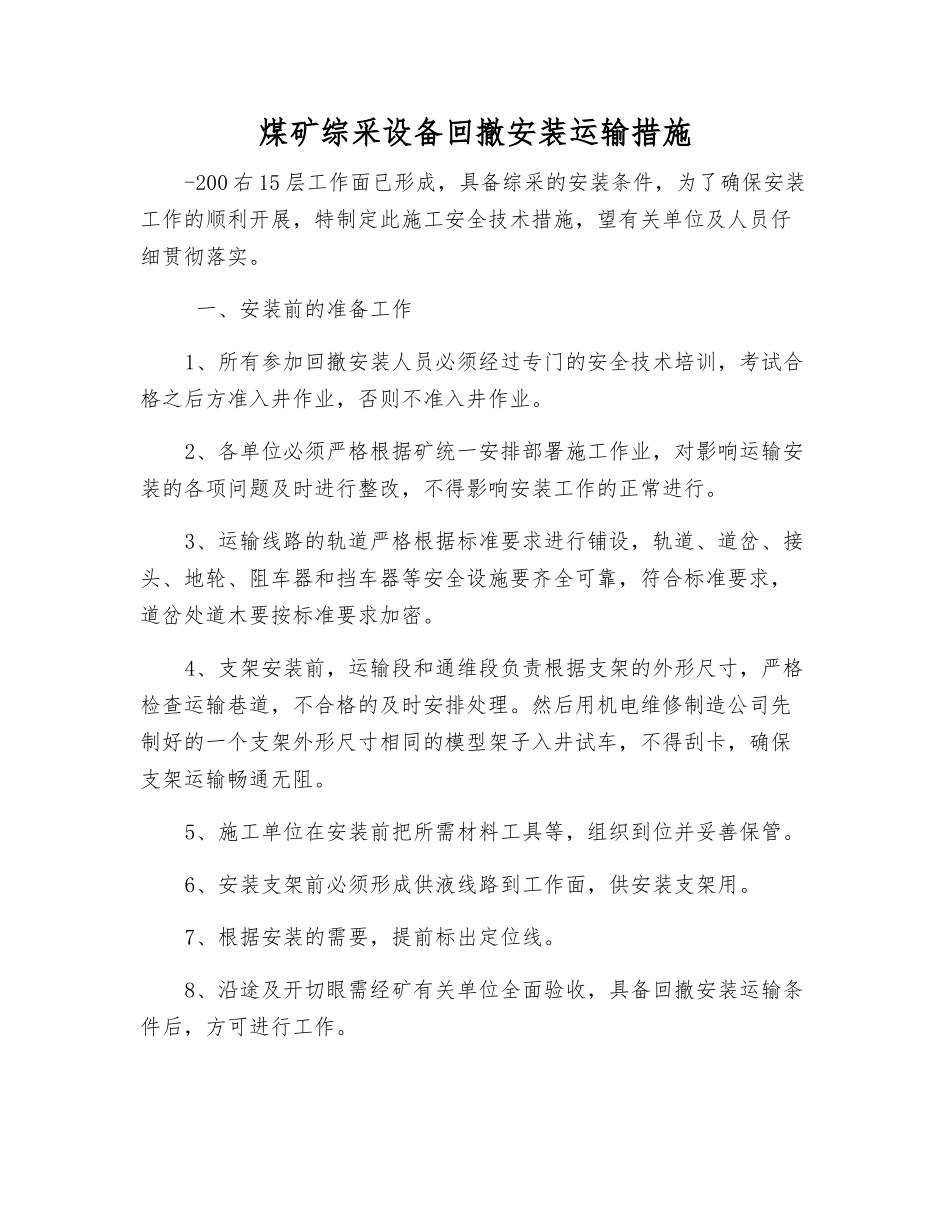

煤矿综采设备回撤安装运输措施-200 右 15 层工作面已形成,具备综采的安装条件,为了确保安装工作的顺利开展,特制定此施工安全技术措施,望有关单位及人员仔细贯彻落实
一、安装前的准备工作1、所有参加回撤安装人员必须经过专门的安全技术培训,考试合格之后方准入井作业,否则不准入井作业
2、各单位必须严格根据矿统一安排部署施工作业,对影响运输安装的各项问题及时进行整改,不得影响安装工作的正常进行
3、运输线路的轨道严格根据标准要求进行铺设,轨道、道岔、接头、地轮、阻车器和挡车器等安全设施要齐全可靠,符合标准要求,道岔处道木要按标准要求加密
4、支架安装前,运输段和通维段负责根据支架的外形尺寸,严格检查运输巷道,不合格的及时安排处理
然后用机电维修制造公司先制好的一个支架外形尺寸相同的模型架子入井试车,不得刮卡,确保支架运输畅通无阻
5、施工单位在安装前把所需材料工具等,组织到位并妥善保管
6、安装支架前必须形成供液线路到工作面,供安装支架用

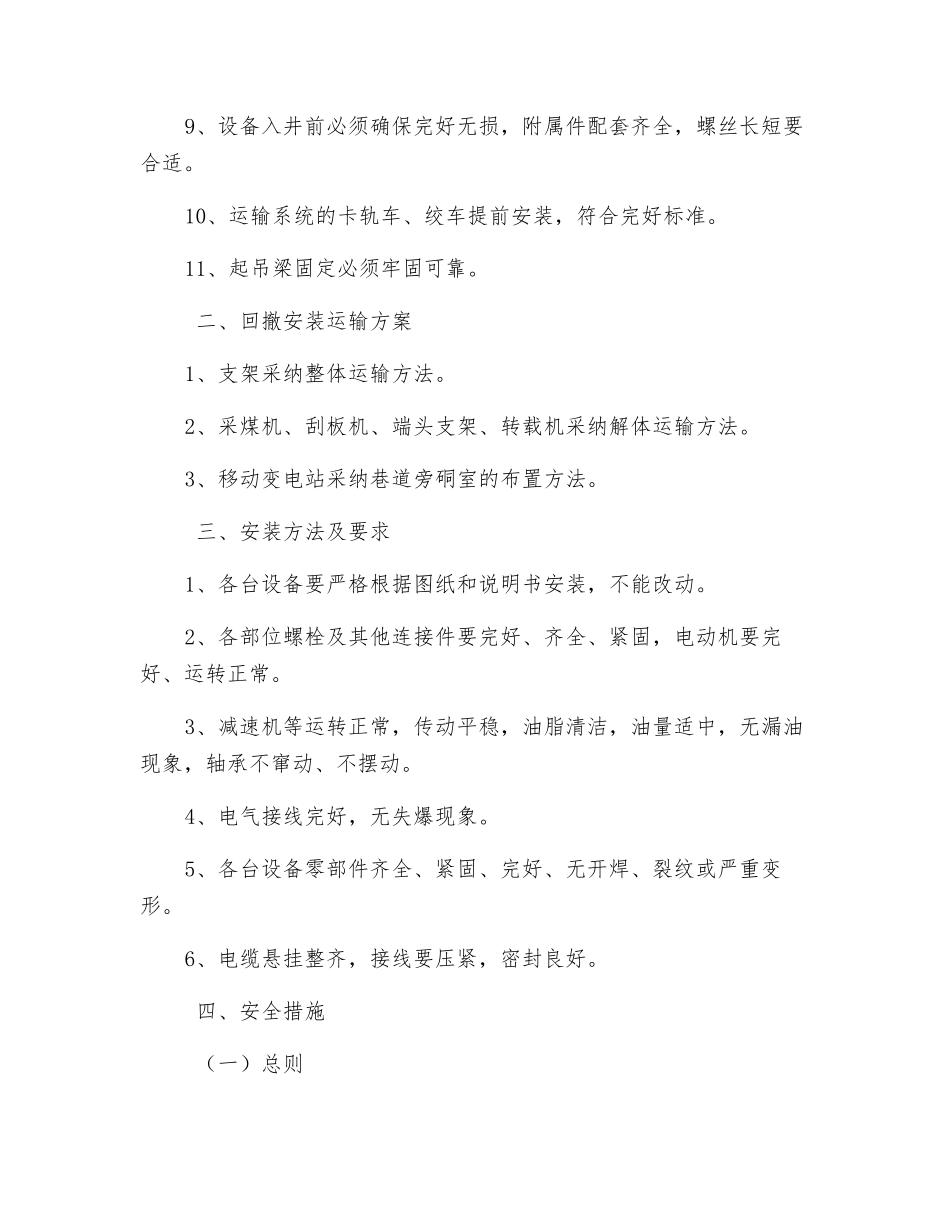

7、根据安装的需要,提前标出定位线
8、沿途及开切眼需经矿有关单位全面验收,具备回撤安装运输条件后,方可进行工作
9、设备入井前必须确保完好无损,附属件配套齐全,螺丝长短要合适
10、运输系统的卡轨车、绞车提前安装,符合完好标准
11、起吊梁固定必须牢固可靠
二、回撤安装运输方案1、支架采纳整体运输方法
2、采煤机、刮板机、端头支架、转载机采纳解体运输方法
3、移动变电站采纳巷道旁硐室的布置方法
三、安装方法及要求1、各台设备要严格根据图纸和说明书安装,不能改动
2、各部位螺栓及其他连接件要完好、齐全、紧固,电动机要完好、运转正常
3、减速机等运转正常,传动平稳,油脂清洁,油量适中,无漏油现象,轴承不窜动、不摆动
4、电气接线完好,无失爆现象
5、各台设备零部件齐全、紧固、完好、无开焊、裂纹或严重变形
6、电缆悬挂整齐,接线要压紧,密
