煤矿采空区密闭安全技术措施1115 工作面采纳“一进一回”通风方式,即:1115 运输顺槽为进风巷、1115 回风顺槽为回风巷且直接进入二盘区回风大巷
随着采面推动,已近采完需封闭 1115 运输巷、回风巷(2 道永久性密闭),为保障 1115 采空区封闭施工通风瓦斯安全,特制定本安全技术措施
一、封闭前准备工作1、综采队应根据封闭先后顺序及时回收 1115 运输顺槽、1115 回风顺槽已标定密闭墙位置以里的所有设备、支护材料及浮煤等
2、机电队应根据封闭先后顺序及时回收 1115 运输顺槽、1115 回风顺槽已标定密闭墙位置以里的所有风水管路(电缆、开关等)
3、设备、材料回收后,由通风队准备封闭时所需要的砌筑材料及充填防火材料,并预先将砌筑所需材料运输到封闭位置放整齐
二、材料运输线路:1、1115 采面密闭墙施施工场地点: (1)1115 回风巷施工所需材料运输线路:材料从副井筒→副井绕道→北盘区辅助运输大巷→二盘区辅助运输大巷→二盘区运输大巷→1115 运输巷→第 29 条带(单巷)→1115 回风巷永久性密闭墙施施工场地点
(2)1115 运输巷施工所需材料运输线路:材料从副井筒→副井绕道→北盘区辅助运输大巷→二盘区辅助运输大巷→二盘区运输大巷→1115 运输巷永久性密闭墙施施工场地点
(3)回收材料线路:回收地点人工扛运→1115 运输顺槽→二盘区运输大巷→二盘区辅助运输大巷→北盘区辅助运输大巷→副井绕道→副井筒→地面
(4)回收材料线路:回收地点人工扛运→1115 回风顺槽→1115运输顺槽→二盘区运输大巷→二盘区辅助运输大巷→北盘区辅助运输大巷→副井绕道→副井筒→地面
三、施工组织1115 采空区封闭由通风队负责施工
采空区封闭时,必须另安排一名矿级领导进行跟班,跟班干部为现场安全负责人

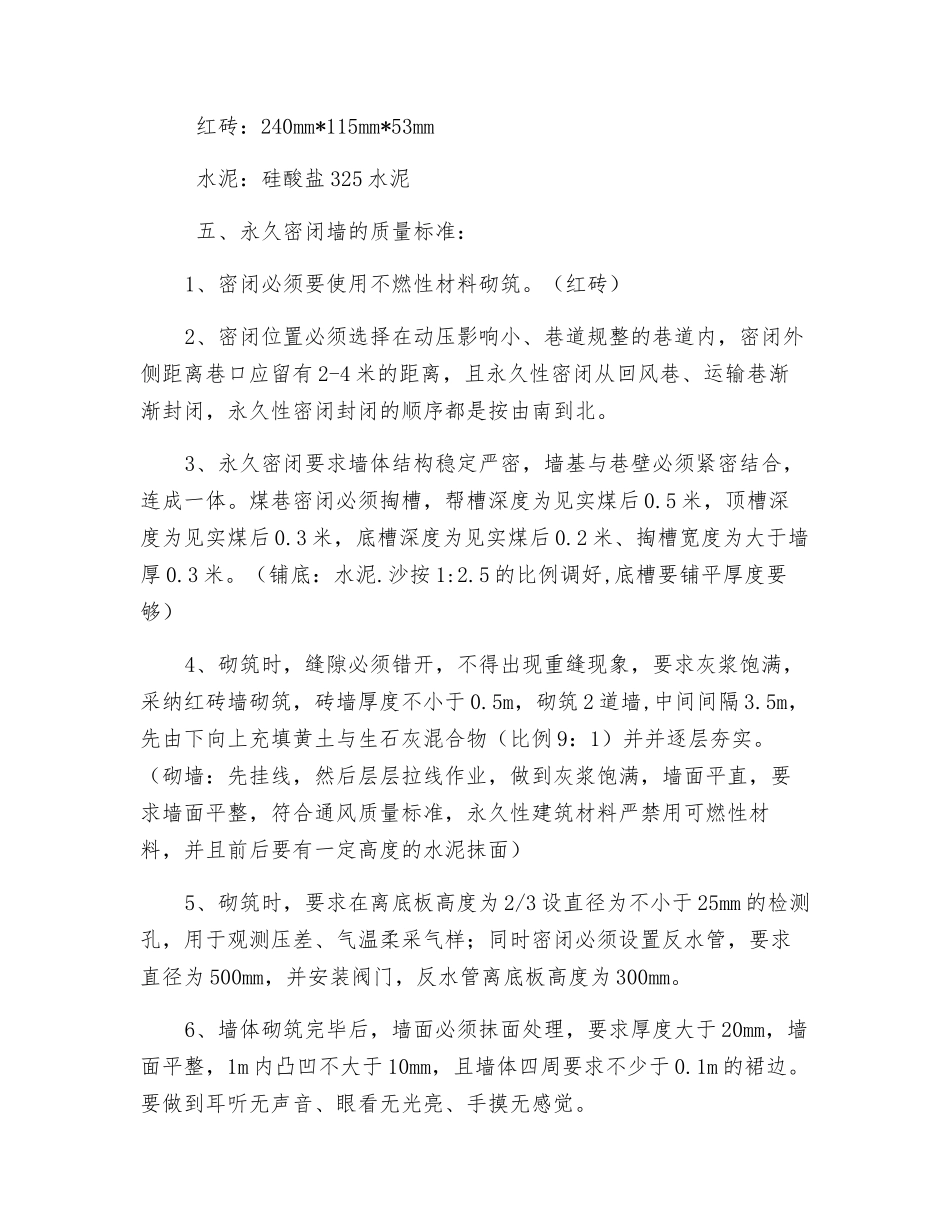

四、施工准备1、施工永久密闭所需材料必须提前运至施施工场
