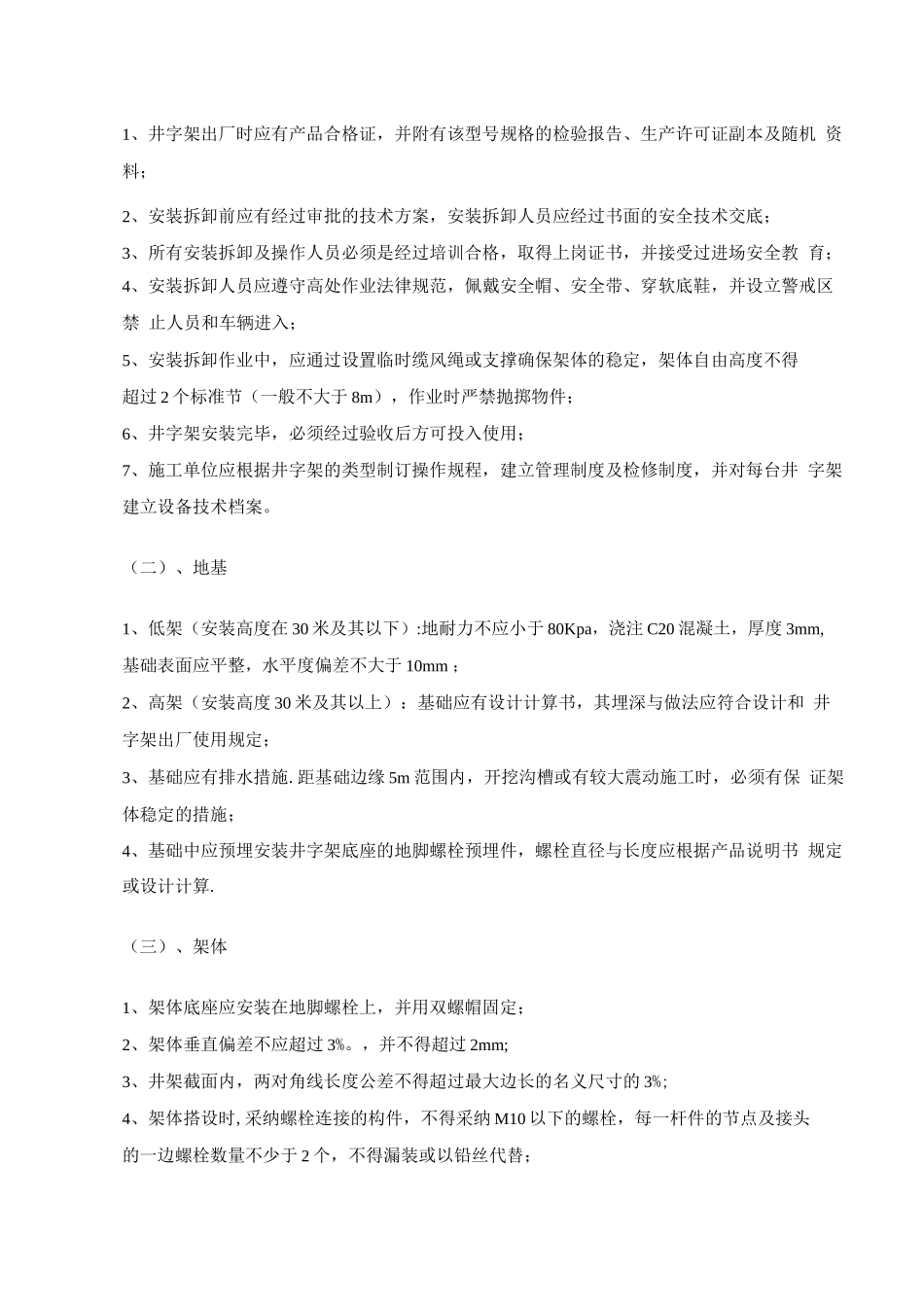

井架物料提升机安装/拆卸安全监理细则一、监理依据项目监理机构依据以下依据进行本分项工程的质量控制工作:1、国家颁布的有关法律、行政法规,建设部或专业部门)部门规章及省、市的地方性 法规、规章;2、工程承发包合同施工合同)和协议、工程建设监理合同;3、设计施工图纸;4、现行的施工、工程质量验收标准、法律规范:1)《建筑工程安全生产管理条例》;2)《建筑施工安全检查标准》JGJ59 - 99;3)《建筑机械使用安全技术规程》JGJ33-21;4)《龙门架及井架物料提升机安全技术法律规范》JGJ88-92;5)已批准的《监理规划》;6)施工组织设计.二、工程概况1、工程规模及特点:1 )工程名称:2)工程规模:3)工程地点:4)建设单位:5)设计单位:6)施工单位:07)监理单位:2、设备简介设备名称:使用单位:;使用时间:该物料提升机采纳型钢结构,由基础、电机、离合器、钢结构及附墙件、传动器、监控 系统、配重块及导轨、操作平台、避雷器等组成。3、安全管理措施1)要求承包单位树立“安全第一,预防为主”的方针;2)仔细详细做好安全记录,常常检查设备和用电情况,设安全标志牌,下班停机必须切 断电源;3)严格操作程序,加强安全监督,加强安全教育,文明施工;4)夜间施工要设足够的照明设备;5)做好施工场地清洁卫生工作;6)施工人员必须戴好安全帽,持证上岗。4、监理工作的方法:以“坚持以预防为主,重点进行事前控制;既要支持质量标准,严 格检查,更应热情帮促”为原则,以审查承包单位报来的技术文件、施工方案和直接进行 现场检查、旁站、事后验收等手段实现本分项工程的质量监理目标。三、井架监理控制要点:(一)、一般规定1、井字架出厂时应有产品合格证,并附有该型号规格的检验报告、生产许可证副本及随机 资料;2、安装拆卸前应有经过审批的技术方案,安装拆卸人员应经过书面的安全技术交底;3、所有安装拆卸及操作人员必须是经过培训合格,取得上岗证书,并接受过进场安全教 育;4、安装拆卸人员应遵守高处作业法律规范,佩戴安全帽、安全带、穿软底鞋,并设立警戒区禁 止人员和车辆进入;5、安装拆卸作业中,应通过设置临时缆风绳或支撑确保架体的稳定,架体自由高度不得超过 2 个标准节(一般不大于 8m),作业时严禁抛掷物件;6、井字架安装完毕,必须经过验收后方可投入使用;7、施工单位应根据井字架的类型制订操作规程,建立管理制度及检修制度,并对每台井 字架建立设备技术档案。(二)...
