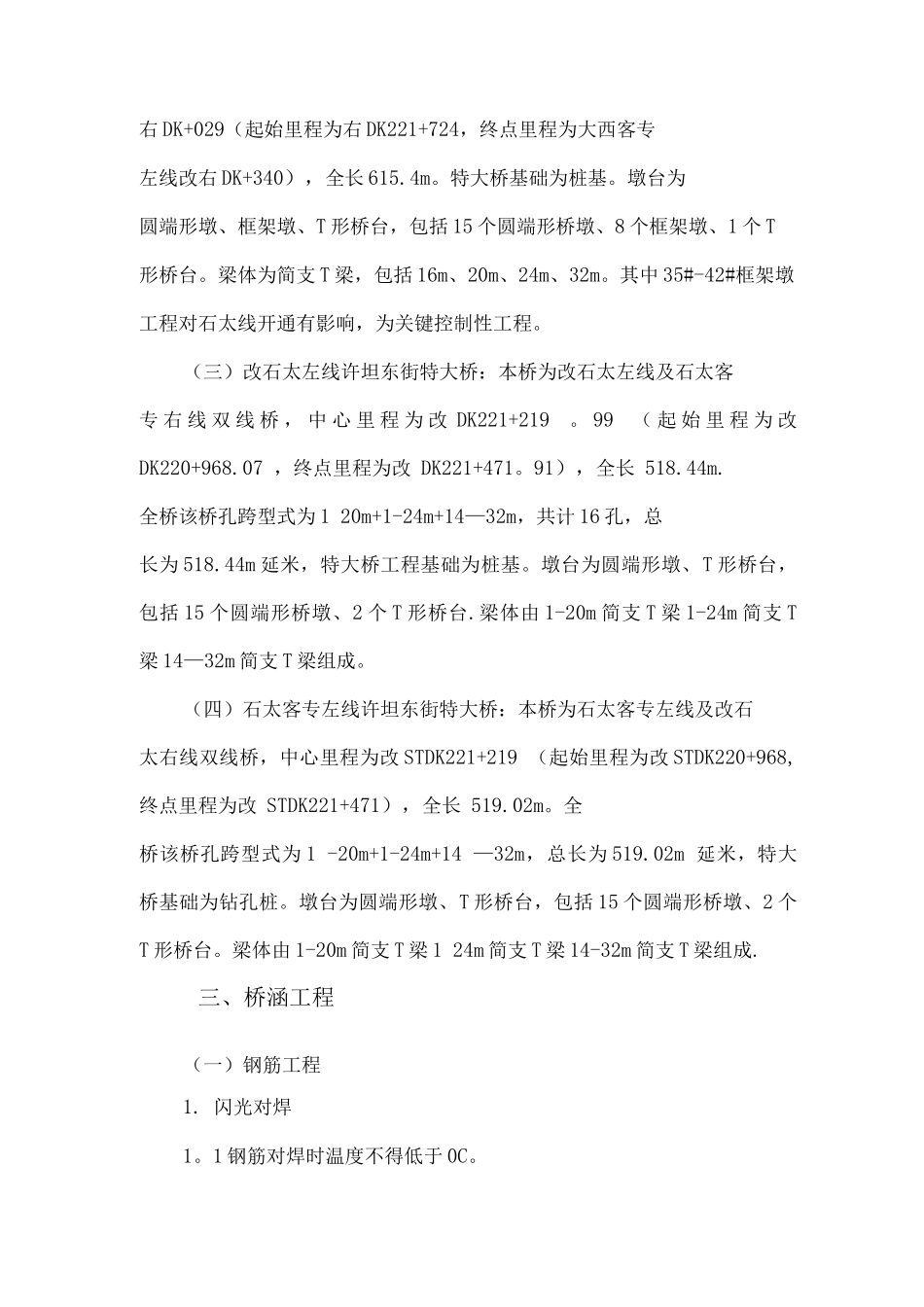

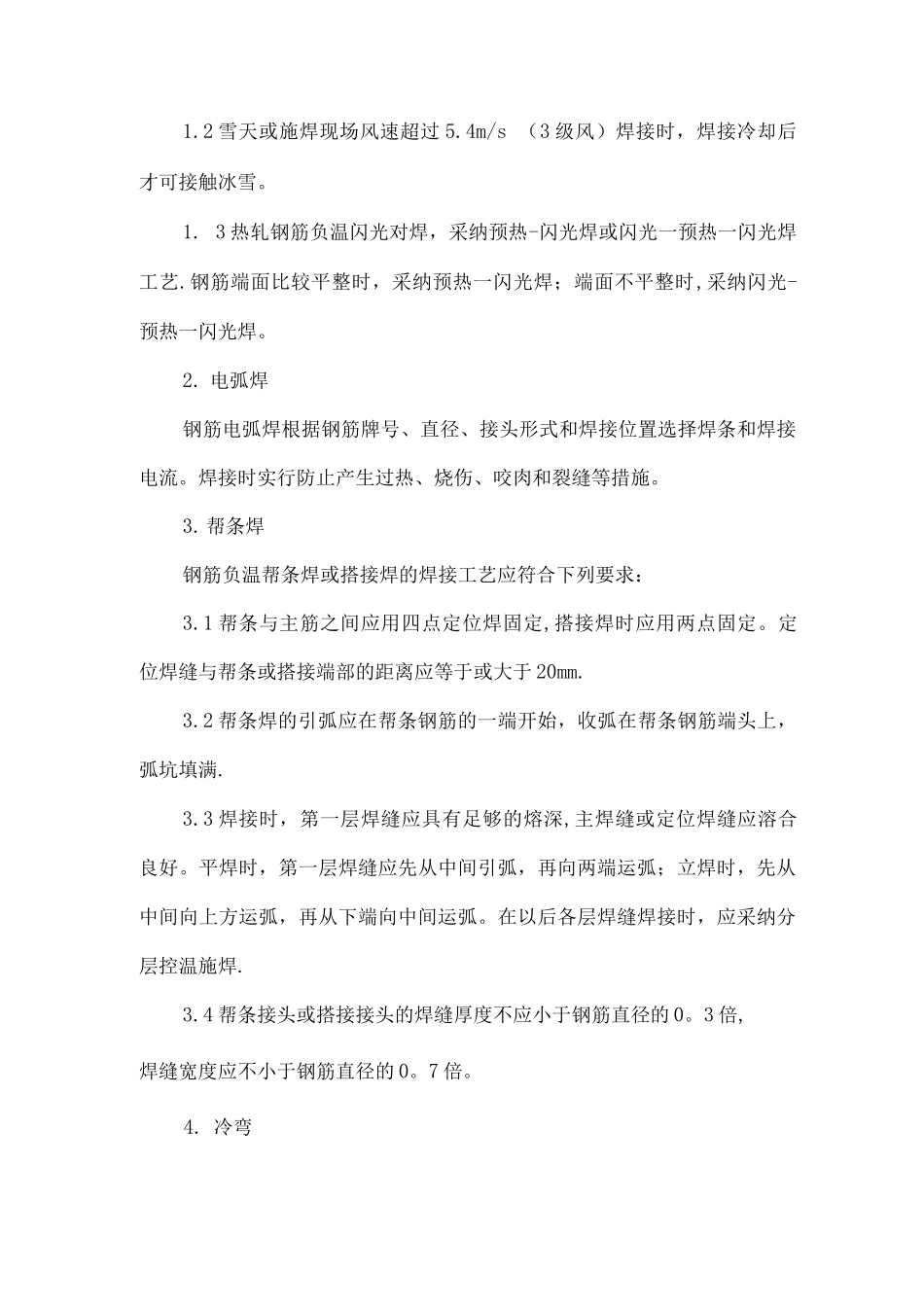

北营村 2 号特大桥、许坦东街四线特大桥冬季施工方案根据《建筑工程冬期施工规程》《铁路混凝土工程施工技术指南》的要求:当环境昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时及 21 时室外气温的平均值)连续 3d 低于 5C 或最低气温低于- 3 °C 时,混凝土施工进入冬季施工。一、编制依据《混凝土结构施工及验收法律规范》(GB50204 -22 );《建筑工程施工质量验收统一标准》(GB503-21 );《建筑工程冬期施工规程》(JGJ104 -97 );二、工程概况(一)北营村 2 号特大桥:本桥为双线变单线特大桥,中心、里程为改右 DK221+660 (起始里程为改右 DK220+952 ,终点里程为大西客专左线 DK+366),全长 1。414Km。本桥小里程桥台采纳双线丁形桥台,大里程桥台采纳单线 T 形桥台,全桥由 6-16m 双线简支 T 梁、2 20m 双线简支 T 梁、4-24m 双线简支 T梁、16-32m 双线简支 T 梁、1-20m 单线简支 T 梁、1-24m 单线简支 T 梁、18-32m 单线简支 T 梁,DK221+724 为双线桥和单线桥的分界点。特大桥采纳钻孔桩基础,墩身为圆端形桥墩,桥台为 T 形桥台,梁体为简支 T 梁。桥墩 42个、框架墩 5 个、桥台 2 个,为双线变单线桥墩(二)右线北营村 2 号特大桥:本桥为单线特大桥,中心里程为右 DK+029(起始里程为右 DK221+724,终点里程为大西客专左线改右 DK+340),全长 615.4m。特大桥基础为桩基。墩台为圆端形墩、框架墩、T 形桥台,包括 15 个圆端形桥墩、8 个框架墩、1 个 T形桥台。梁体为简支 T 梁,包括 16m、20m、24m、32m。其中 35#-42#框架墩工程对石太线开通有影响,为关键控制性工程。(三)改石太左线许坦东街特大桥:本桥为改石太左线及石太客专 右 线 双 线 桥 , 中 心 里 程 为 改 DK221+219 。 99 ( 起 始 里 程 为 改DK220+968.07 ,终点里程为改 DK221+471。91),全长 518.44m.全桥该桥孔跨型式为 1 20m+1-24m+14—32m,共计 16 孔,总长为 518.44m 延米,特大桥工程基础为桩基。墩台为圆端形墩、T 形桥台,包括 15 个圆端形桥墩、2 个 T 形桥台.梁体由 1-20m 简支 T 梁 1-24m 简支 T梁 14—32m 简支 T 梁组成。(四)石太客专左线许坦东街特大桥:本桥为石太客专左线及改石太右线双线桥,中心里程为改 STDK221+219 (起始里程为改 STDK220+968, 终点里程为改 STDK221+471),全长 519.02m。...
