特别季节施工措施一、气候条件分析某市地处中亚热带,南邻近海区域,热带季风气候,西北到西南群山环列,对冬季寒流有遏制作用,东部大面积海洋水体调节气温,形成一个温暖湿润、雨水充沛、四季分明、光照充足的自然环境
1、温度、温度年平均气温 18
8°C,极端高温 39
8C,极端低温-4
5C,年平均最高气温 21
9C,年平均最高气温 14
年平均无霜期 303 天,年日照时数 1537小时,年平均相对湿度 82%
2、降雨量降雨量多集中在 5、6 月梅雨期和 7〜9 月台风期
3、风况全年主导风向夏季为东南风,冬季为西北风,夏季期间受台风侵袭,登陆时瞬间风力为 8~12 级,平均风速 21m/s,定时最大风速 36m/s
根据本工程招标文件要求,施工总工期 360 天,工程施工过程分别要经过一年中的春、夏、秋、冬四个季节
而根据某地区气候条件,施工期间特别应实行合理的施工技术措施,处理好 5-6 月梅雨季节及 7-9 月台风季的施工
二、雨季及台风季节施工技术措施1、进场后,与当地气象部门建立联系,取得气象部门的早期天气预报,及时对施工做出安排或调整,提前作好所需材料和设备的准备

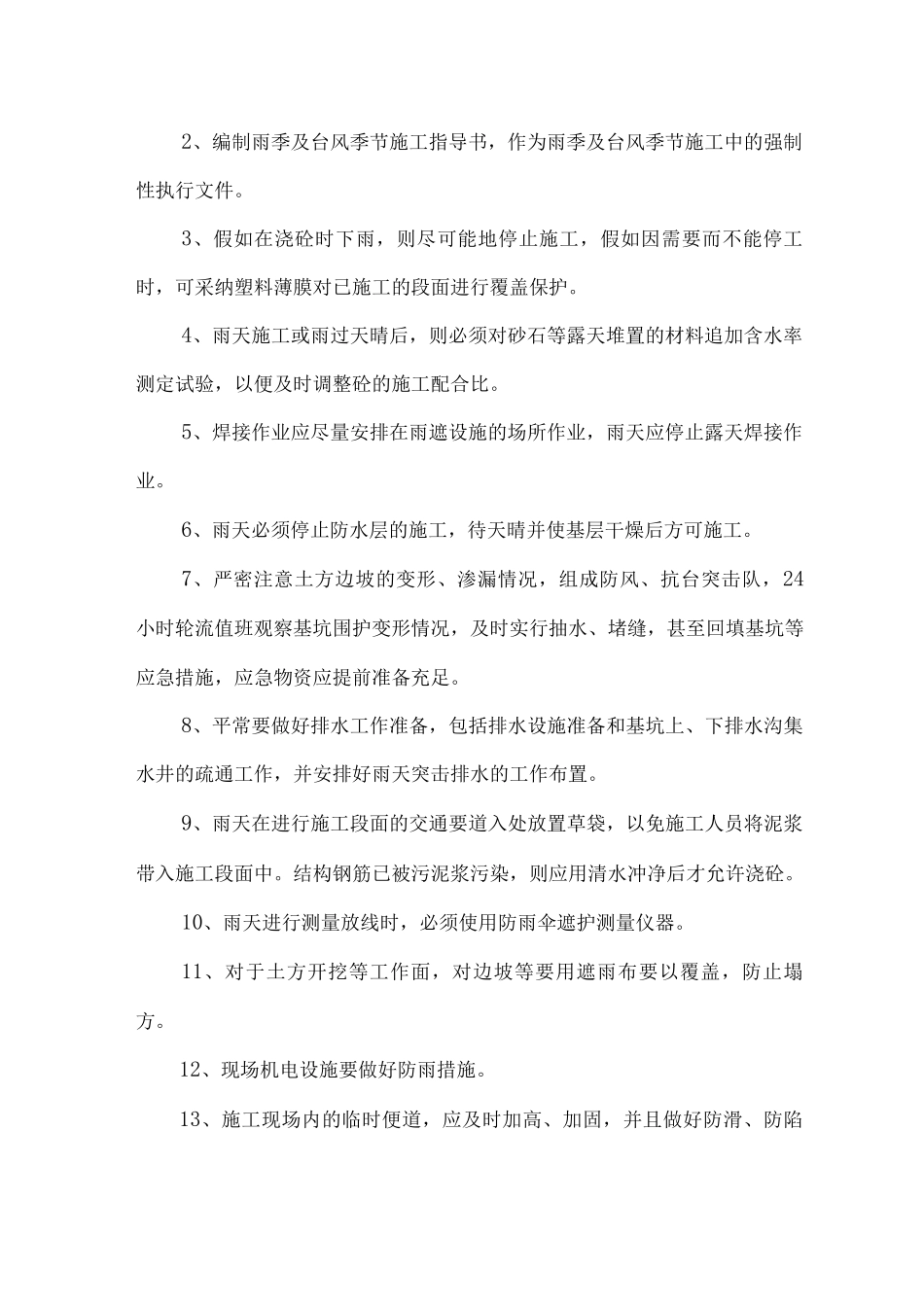

2、编制雨季及台风季节施工指导书,作为雨季及台风季节施工中的强制性执行文件
3、假如在浇砼时下雨,则尽可能地停止施工,假如因需要而不能停工时,可采纳塑料薄膜对已施工的段面进行覆盖保护
4、雨天施工或雨过天晴后,则必须对砂石等露天堆置的材料追加含水率测定试验,以便及时调整砼的施工配合比
5、焊接作业应尽量安排在雨遮设施的场所作业,雨天应停止露天焊接作业
6、雨天必须停止防水层的施工,待天晴并使基层干燥后方可施工
7、严密注意土方边坡的变形、渗漏情况,组成防风、抗台突击队,24小时轮流值班观察基坑围护变形情况,及时实行抽水、堵缝,甚至回填基坑等应急措施,应急物资应提前准备充足

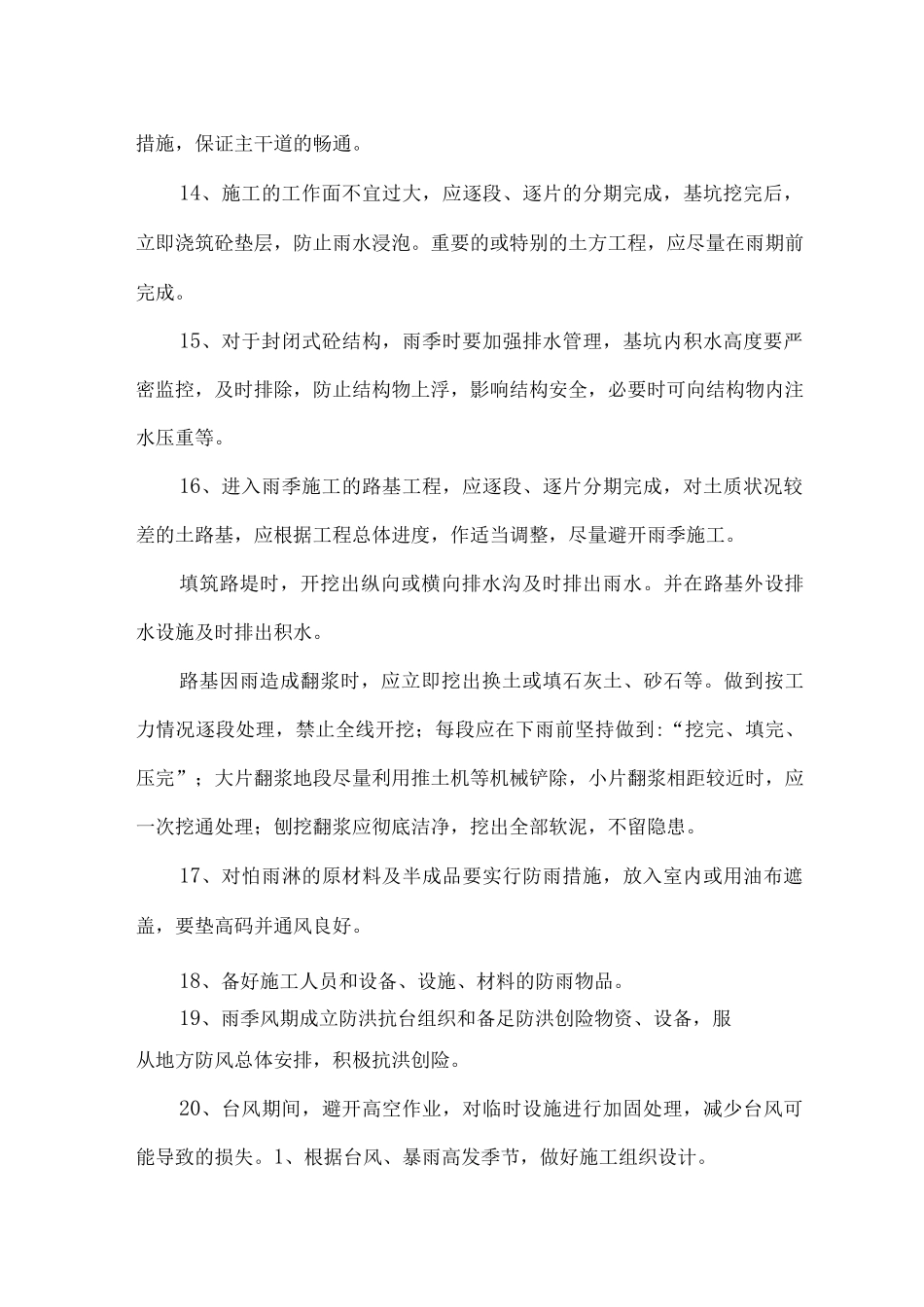

8、平常要做好排水工作
