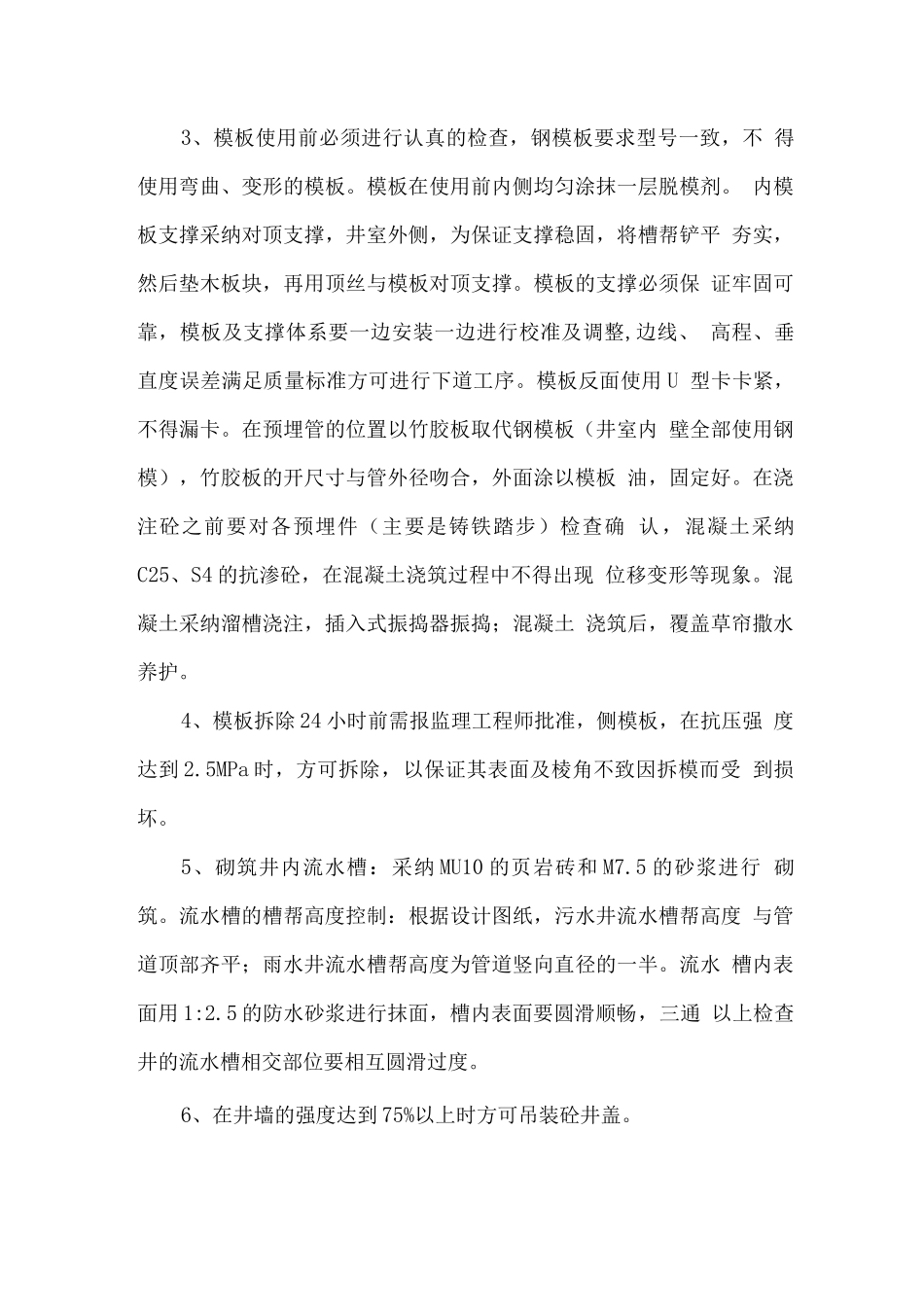

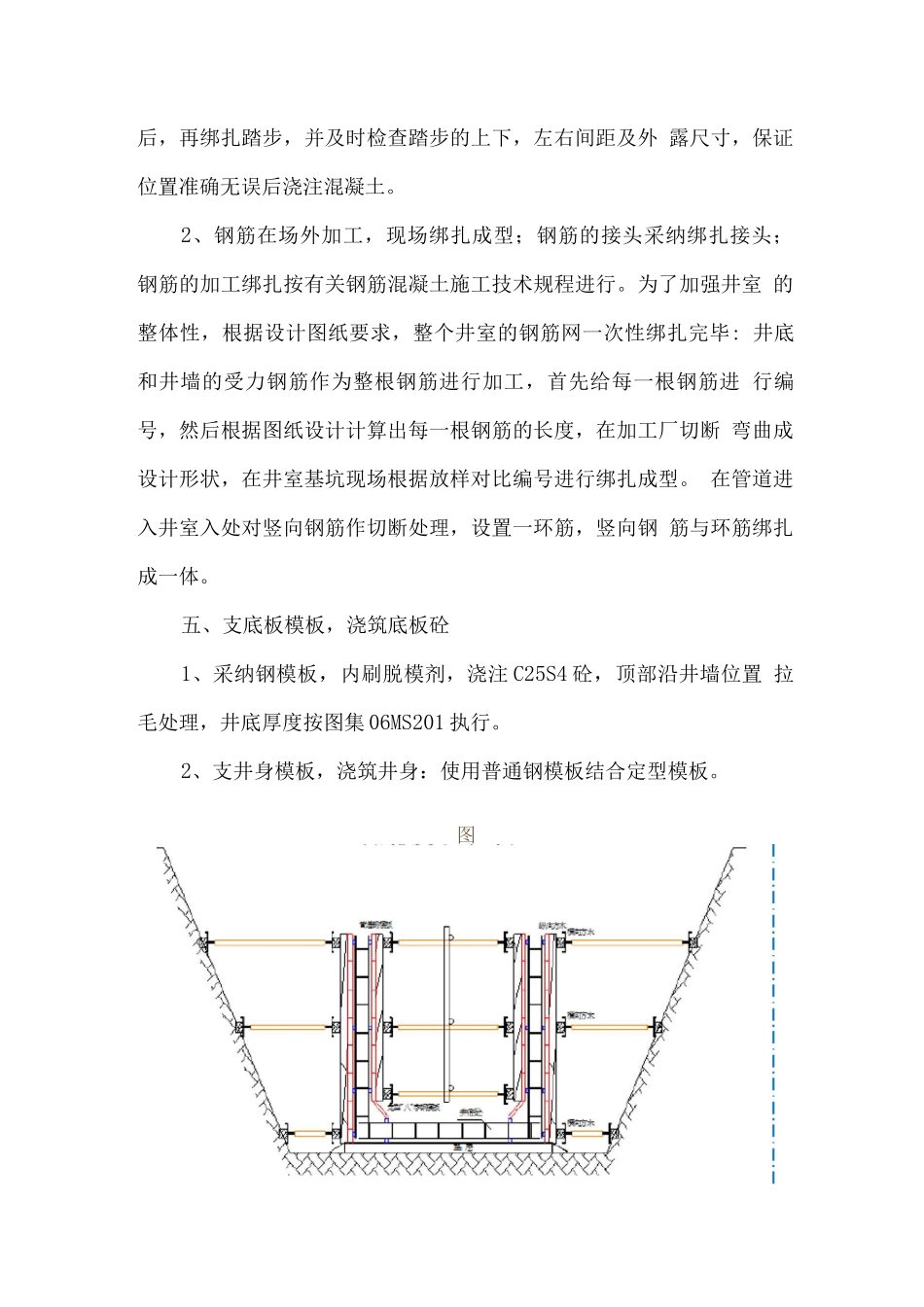

现浇检查井施工方法一、现浇检查井施工流程基坑验收 T 浇筑垫层砼 T 绑扎井室总体钢筋骨架 T 浇筑井室底 板砼T 支侧墙模板 T 浇筑砼 T 拆模砌筑流水槽 T 安装砼井盖板 T 抹 八字灰 T养护 T 安装井盖板 T 安装井筒
二、基底的验收和处理目的主要是确保基底的高程和承载力
首先根据设计图纸要求采 用机械开挖检查井处基坑(随沟槽开挖一起进行),基坑周边采纳自 然放坡,坡度与管道沟槽开挖坡度相同,基坑底部的宽度要同时满足 支模板和操作的需要
清底时采纳人工进行,清完基底后,对高程进 行复核,同时请勘察单位、监理、设计、业主单位对基底的承载力和 土质进行验核 , 承 载 力 采 纳 钎 探 技 术 , 验 收 基 底 的 承 载 力 , 承 载 力 要 大 于120Kpa
若不满足法律规范要求,按不良地基处理法处理,直至承 载力合格
三、井底垫层浇筑测量人员测放出井室的准确位置,然后支垫层模板,浇筑垫层混 凝土,垫层混凝土的厚度为 10cm,强度等级为 C10
四、绑扎井室主体钢筋1、在相关各干支管线以及支管的高程均已确定的情况下,即可 进行井室钢筋的绑扎工作,应在绑扎井身钢筋网时连同管位置一起 确定,在浇注混凝土前将管身按要求插入钢筋网内就现状帮扎
若各 管线已完成,应直接就现状绑扎
伸入井室的管端应平整完好
井室 钢筋帮扎好后,再绑扎踏步,并及时检查踏步的上下,左右间距及外 露尺寸,保证位置准确无误后浇注混凝土
2、钢筋在场外加工,现场绑扎成型;钢筋的接头采纳绑扎接头; 钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行
为了加强井室 的整体性,根据设计图纸要求,整个井室的钢筋网一次性绑扎完毕: 井底和井墙的受力钢筋作为整根钢筋进行加工,首先给每一根钢筋进 行编号,然后根据图纸设计计算出每一根钢筋的长度,在加工厂切断 弯曲成设计形状,在井室基坑现场根据放样对比编号进行
