现浇混凝土防撞护栏施工方案1 工程概况黄花岭旅游公路排水安保工程位于安泽县城东黄花岭风景区,起 讫桩号:K0+0 -K4+0,全长 40 米
墩式护栏采纳现浇 C20 片 石混凝土施工工艺
2 施工流程3 施工工艺3
1 施工准备任何一项施工之前,都要从施工方案、所需材料、重难点工序技 术攻关等方面做好充分的准备
这样才能保证施工各个环节的顺利进 行,既保证了工程质量又提高了施工效率
测量放线防撞护栏施工前,统一用全站仪测量定出护栏设计边线,直线段 每5m 标一个里程点,曲线段每 2
5m 标一个里程点,保证曲线段变化 平缓,护栏整体线形顺畅
同时测出每一个里程点的标高,记录分析, 为设计护栏模板和模板安装提供参考

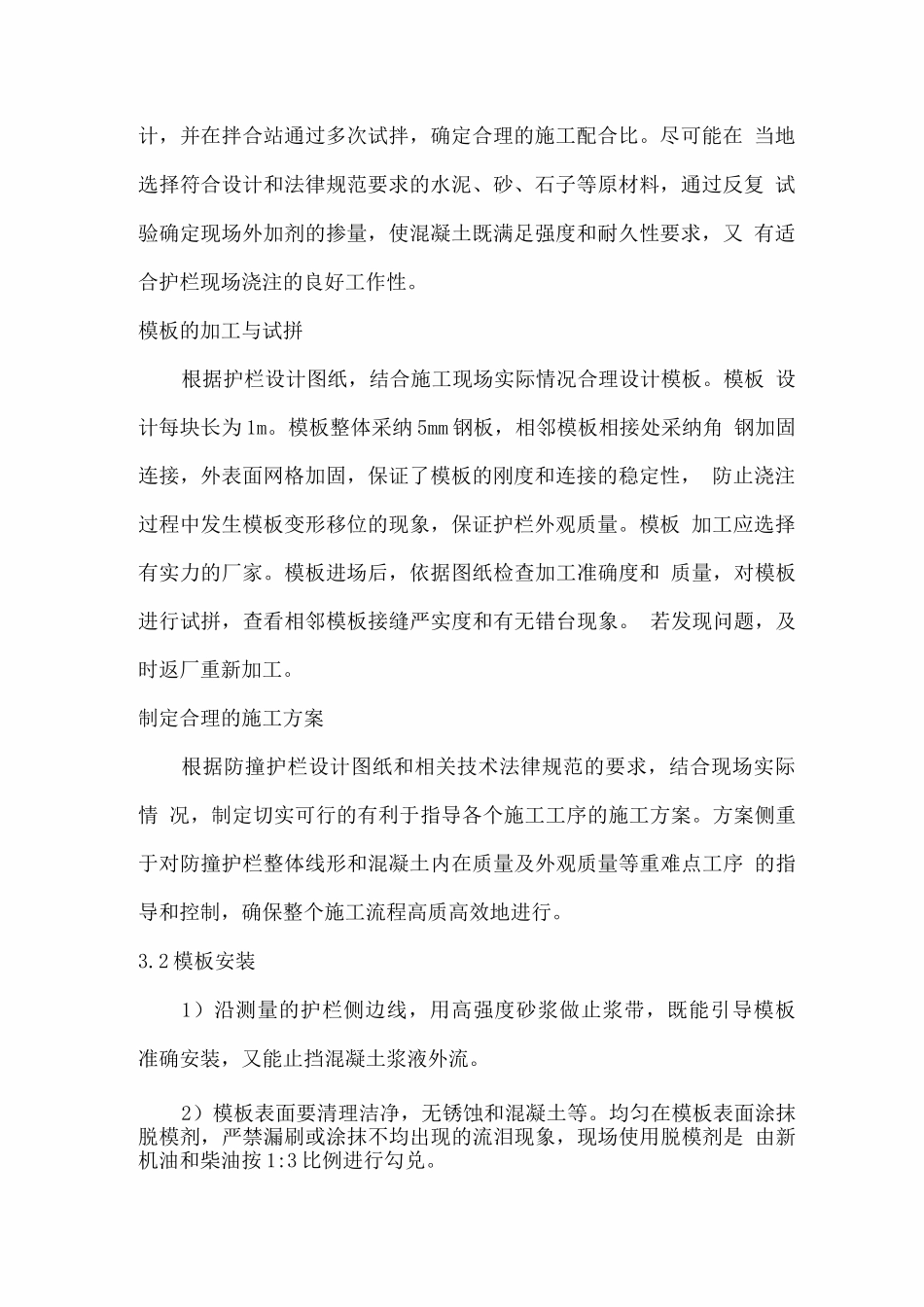

混凝土配合比设计防撞护栏设计采纳 C20 现浇混凝土,施工前应做好混凝土配合比 设支立模板------------► 浇注混凝土拆卸模板缺陷修补混凝土养护施工准备计,并在拌合站通过多次试拌,确定合理的施工配合比
尽可能在 当地选择符合设计和法律规范要求的水泥、砂、石子等原材料,通过反复 试验确定现场外加剂的掺量,使混凝土既满足强度和耐久性要求,又 有适合护栏现场浇注的良好工作性
模板的加工与试拼根据护栏设计图纸,结合施工现场实际情况合理设计模板
模板 设计每块长为 1m
模板整体采纳 5mm 钢板,相邻模板相接处采纳角 钢加固连接,外表面网格加固,保证了模板的刚度和连接的稳定性, 防止浇注过程中发生模板变形移位的现象,保证护栏外观质量
模板 加工应选择有实力的厂家
模板进场后,依据图纸检查加工准确度和 质量,对模板进行试拼,查看相邻模板接缝严实度和有无错台现象
若发现问题,及时返厂重新加工
制定合理的施工方案根据防撞护栏设计图纸和相关技术法律规范的要求,结合现场实际情 况,制定切实可行的有利于指导各个施工工序的施工方案

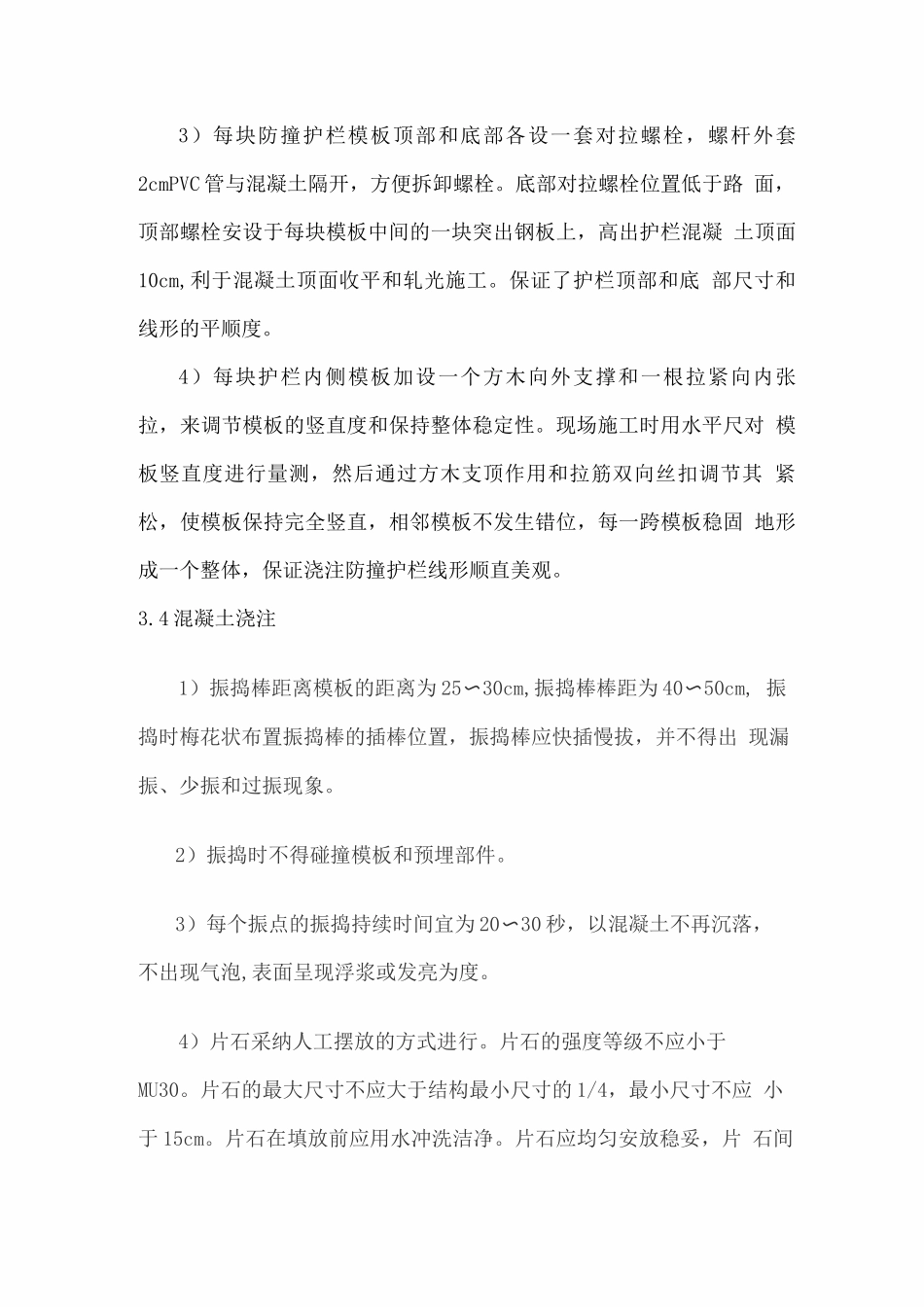

方案侧重 于对防撞护栏整体线形和混凝土内
