xxx 桥现浇箱梁施工方案一、工程概况xxx 桥起止桩号 K1+536
998〜K2+312
998,中心桩号 K1+879
998,全长 776m
上部结构形式 为:[ 3 x 25m+25m+30m+25m ] 预 应 力 砼 等 截 面 连 续 梁 + ( 155m+155m ) 预 应 力 砼 独 塔 斜 拉 桥 + [18m+25m+25m+3 x 25m]预应力砼等截面连续梁
引桥部分的梁桥为单箱三室箱梁,箱梁顶板宽 14
60m,底板宽 9
6m,梁高 1
8m,顶板厚 25cm, 底板厚25cm,腹板厚 40cm;悬臂部分的边腹板 70cm,中腹板 60cm,盖梁上的梁体为实心
箱梁 采纳 C50 预应力钢筋砼
由于引桥现浇梁段的梁底距地面大概是 3m〜10m,地势平坦,地基处理难 度不大,初步决定实行满堂支架法进行施工
引桥梁体结构为三跨一联,分三段浇筑
依据设计 图纸,纵向施工缝设于次跨墩中心向跨中 6m 处每段采纳两次浇筑成型
二、施工准备1、施工材料选用和投入计划现浇箱梁采纳钢管支架,箱梁所有外露面模板采纳 20mm 厚优质竹胶板,箱室侧模、顶模使用 20mm 厚竹胶板
模板下枋木采纳 7*5cm 松木,支架顶楞木采纳 10*10cm 松木
支架立杆、剪刀撑、 纵横水平拉杆、扫地杆均采纳*48*3
5mm 钢管,扣件按现行国家标准《钢管脚手架扣件》(GB15831 ) 的规定选用与钢管管径相配套的可锻铸铁扣件,严禁使用不合格的扣件
模板支撑加固采纳钢管 撑和木撑配合使用
2、工程用料投入引桥现浇箱梁工程材料根据总工期要求和墩柱施工进度情况,分批次进行采购

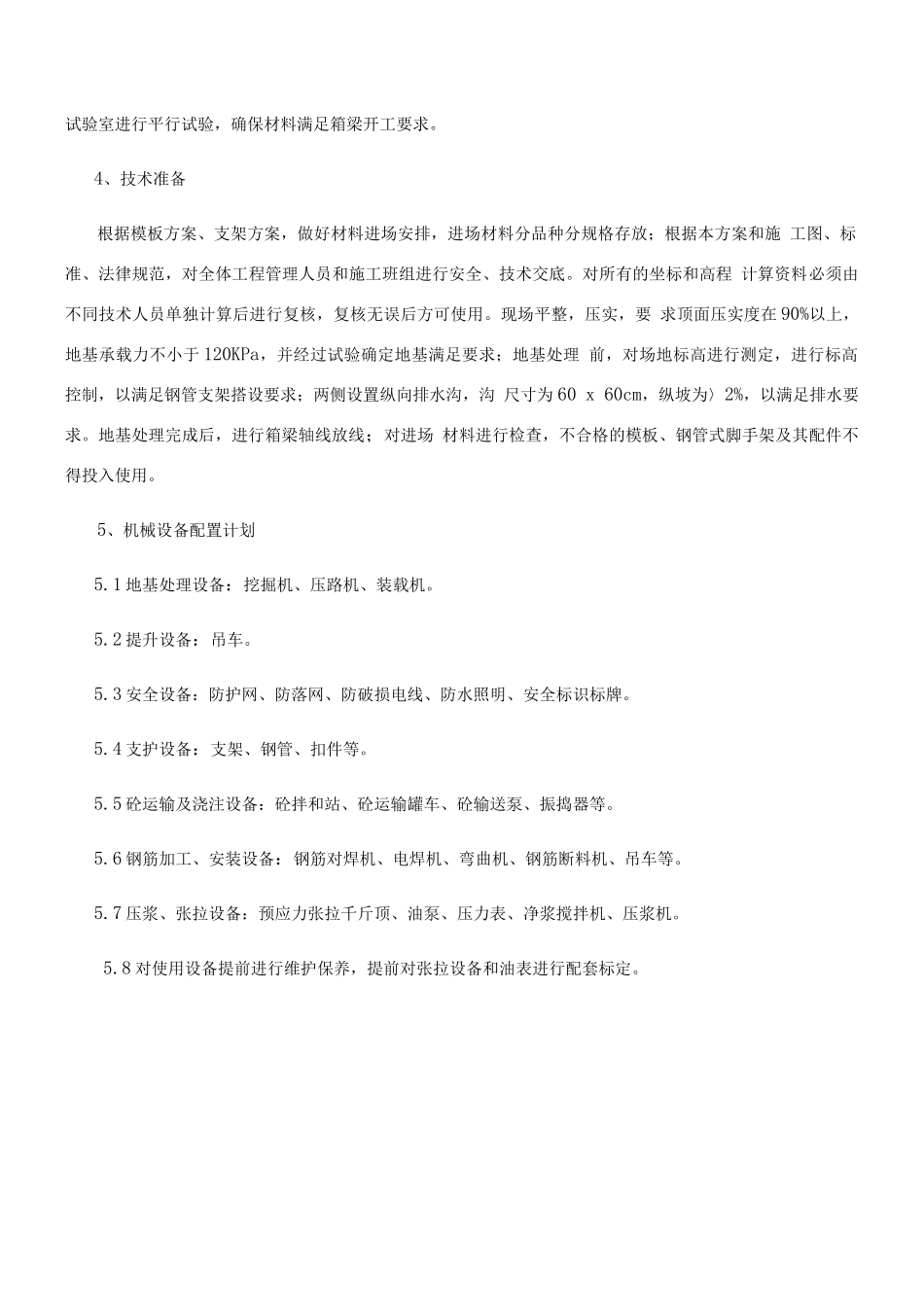

3、试验准备水泥、外加剂、砂、石料、钢筋及箱梁砼配合比需经施工场地试验室检测和配制,同时监理中心 1试验室进行平行试验,确保材料满足箱梁开工要求
4、技术准备根据模板方案、支架方案,做好材料进场安排
