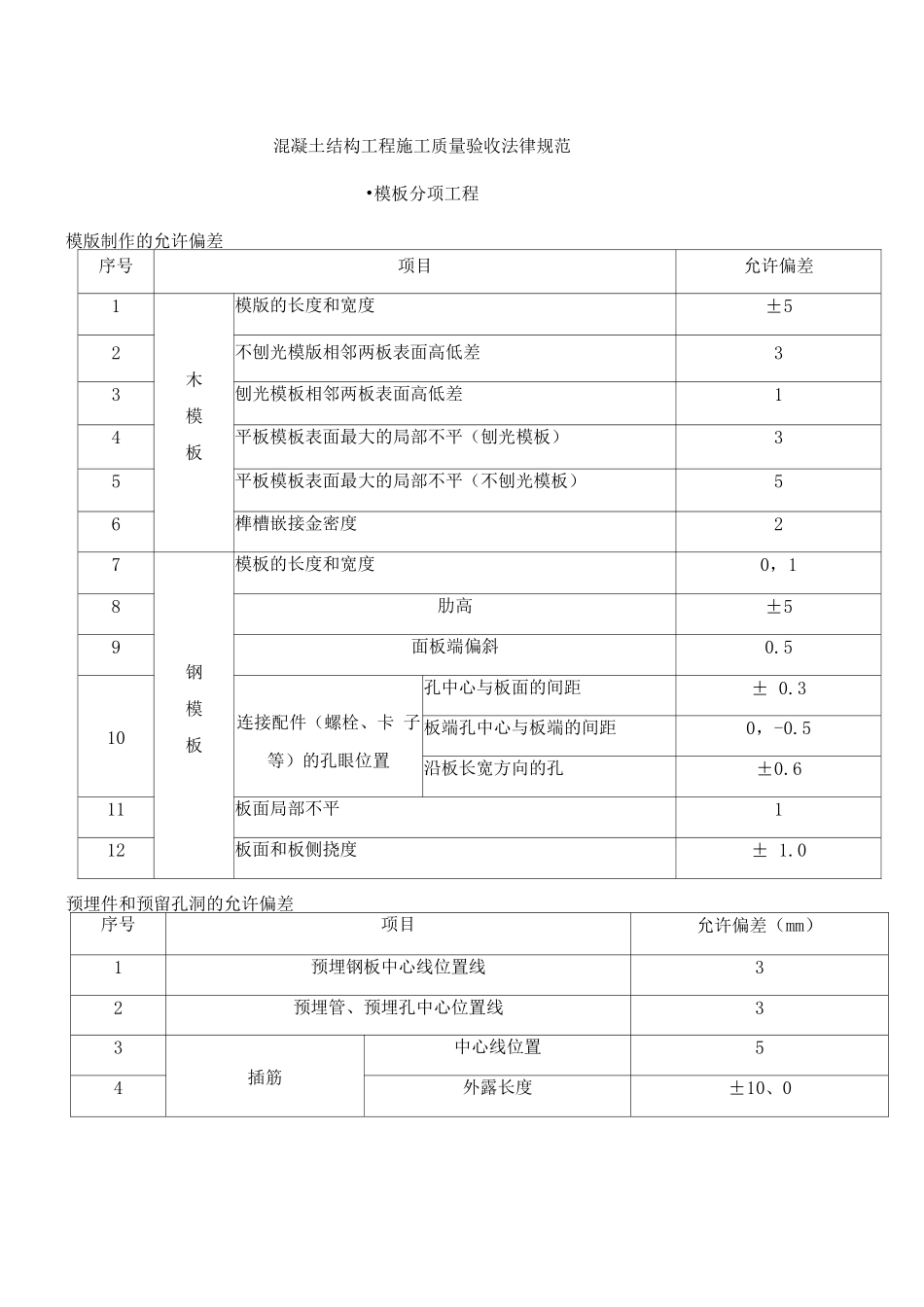

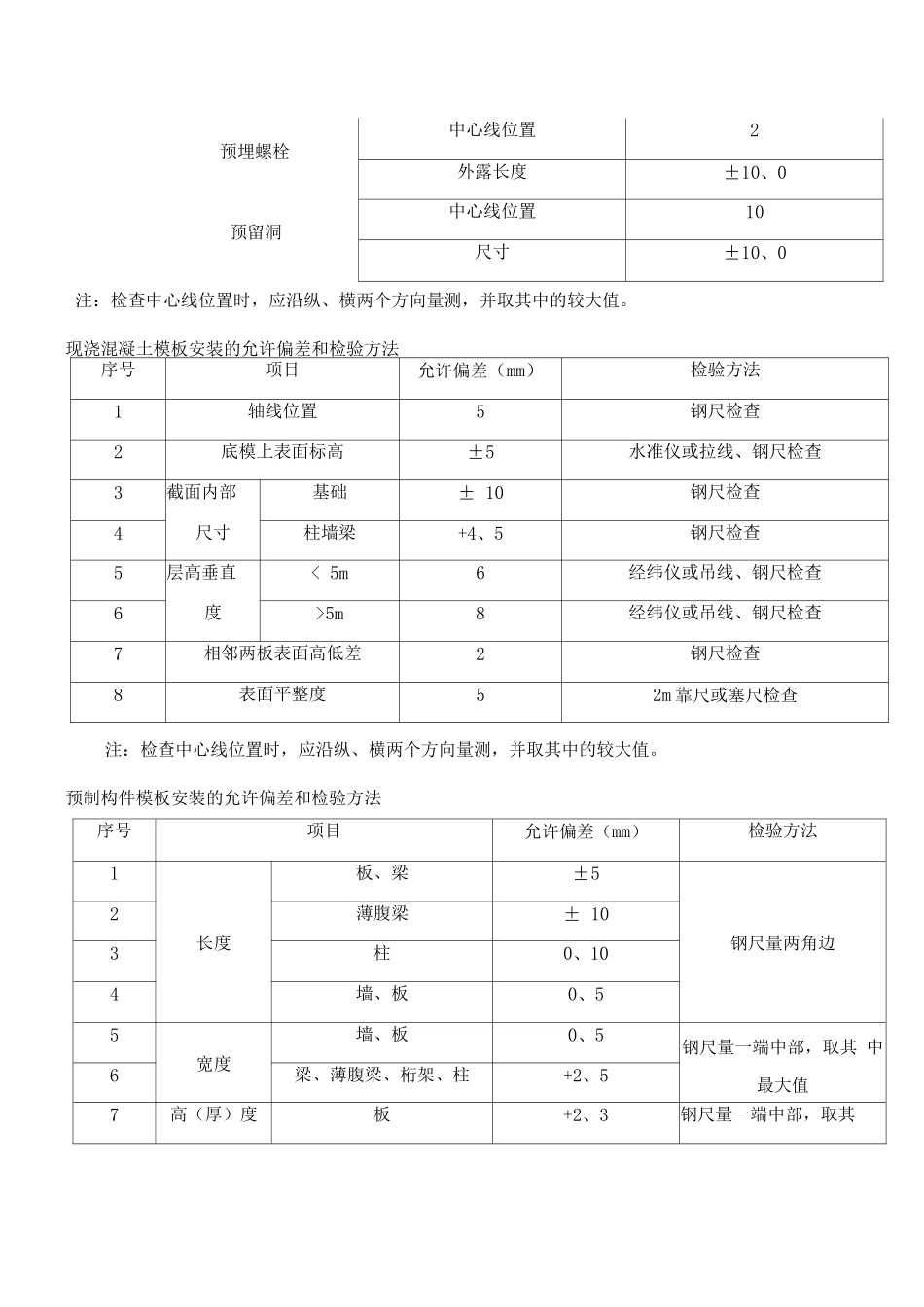

混凝土结构工程施工质量验收法律规范•模板分项工程模版制作的允许偏差序号项目允许偏差1木模板模版的长度和宽度±52不刨光模版相邻两板表面高低差33刨光模板相邻两板表面高低差14平板模板表面最大的局部不平(刨光模板)35平板模板表面最大的局部不平(不刨光模板)56榫槽嵌接金密度27钢模板模板的长度和宽度0,18肋高±59面板端偏斜0.510连接配件(螺栓、卡 子等)的孔眼位置孔中心与板面的间距± 0.3板端孔中心与板端的间距0,-0.5沿板长宽方向的孔±0.611板面局部不平112板面和板侧挠度± 1.0预埋件和预留孔洞的允许偏差序号项目允许偏差(mm)1预埋钢板中心线位置线32预埋管、预埋孔中心位置线33插筋中心线位置54外露长度±10、0注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。现浇混凝土模板安装的允许偏差和检验方法序号项目允许偏差(mm)检验方法1轴线位置5钢尺检查2底模上表面标高±5水准仪或拉线、钢尺检查3截面内部基础± 10钢尺检查4尺寸柱墙梁+4、5钢尺检查5层高垂直< 5m6经纬仪或吊线、钢尺检查6度>5m8经纬仪或吊线、钢尺检查7相邻两板表面高低差2钢尺检查8表面平整度52m 靠尺或塞尺检查注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。预制构件模板安装的允许偏差和检验方法序号项目允许偏差(mm)检验方法1长度板、梁±5钢尺量两角边2薄腹梁± 103柱0、104墙、板0、55宽度墙、板0、5钢尺量一端中部,取其 中最大值6梁、薄腹梁、桁架、柱+2、57高(厚)度板+2、3钢尺量一端中部,取其预埋螺栓预留洞中心线位置2外露长度±10、0中心线位置10尺寸±10、08墙、板0、5中最大值9梁、薄腹梁、桁架、柱+2、510侧向弯曲梁、板、柱1/10 且 <15拉线、钢尺量最大弯曲 处11墙板、薄腹梁、桁架1/10 且 <1512板的表面平整度32m 靠尺和塞尺检查13相邻两板表面的高低差1钢尺检查14对角线差板7钢尺量两个对角线15墙、板516翘曲板、墙板1/15调平尺在两端两侧17设计起拱薄腹梁、桁架、梁士 3拉线、钢尺量跨中注:l 为构件长度(mm)。底模拆除时的混凝土强度要求盘卷钢筋和直条钢筋调直后的断后伸长率、重量负偏差要求序号钢筋牌号断后伸长率重量负偏差(%)16 12mm14 20mm22 50mm2HPB235、 HPB3>21<10注:1、断后伸长率 A 的量测标距为 5 倍的钢筋公称直径;2、重量偏差(%)按公式(W0—Wd)/ W0X1 计算,其中 W0 为钢筋理论重量(kg/m ), Wd 为调直后的实际重量(kg/m )3、对...
