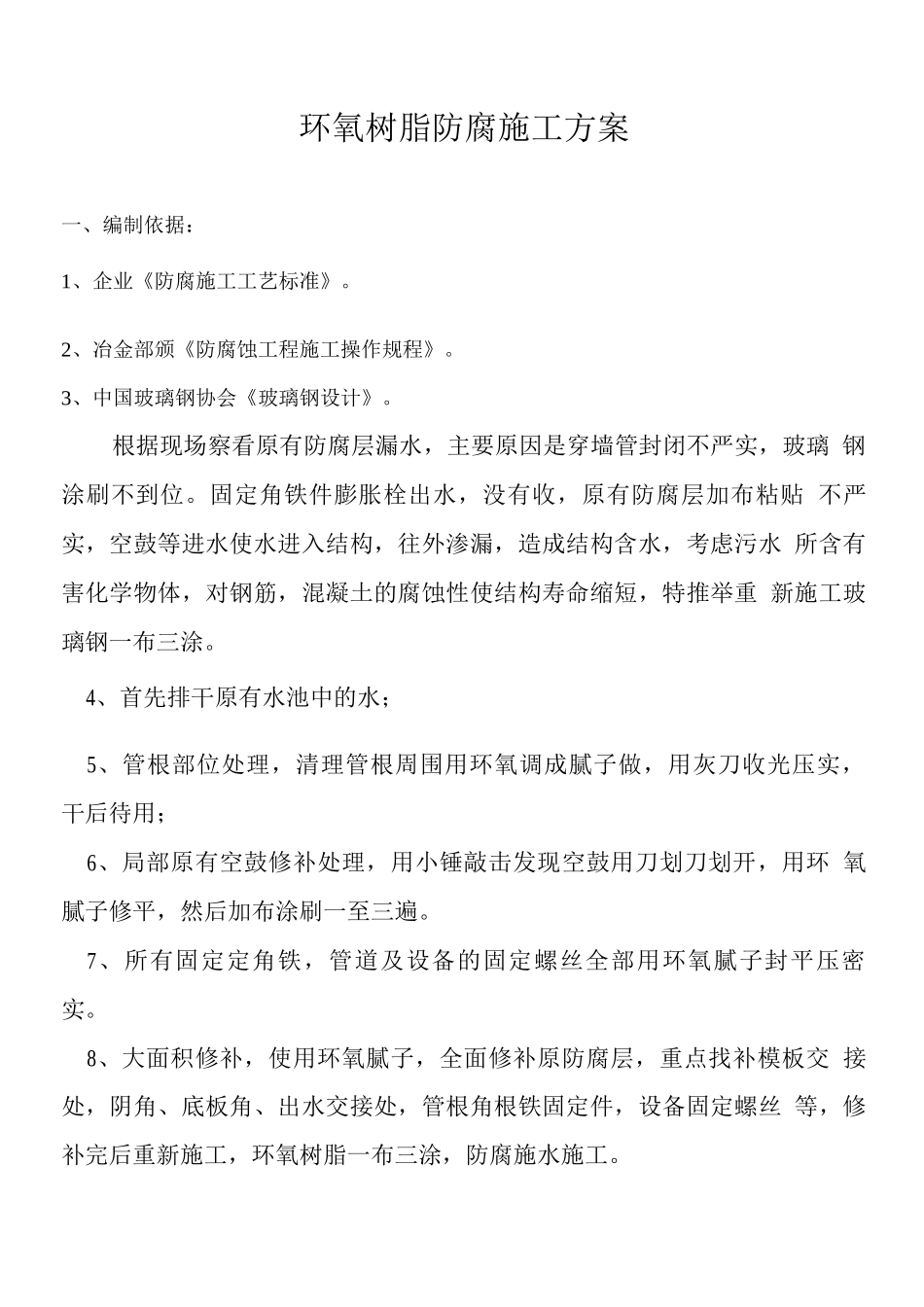

环氧树脂防腐施工方案一、编制依据:1、企业《防腐施工工艺标准》
2、冶金部颁《防腐蚀工程施工操作规程》
3、中国玻璃钢协会《玻璃钢设计》
根据现场察看原有防腐层漏水,主要原因是穿墙管封闭不严实,玻璃 钢涂刷不到位
固定角铁件膨胀栓出水,没有收,原有防腐层加布粘贴 不严实,空鼓等进水使水进入结构,往外渗漏,造成结构含水,考虑污水 所含有害化学物体,对钢筋,混凝土的腐蚀性使结构寿命缩短,特推举重 新施工玻璃钢一布三涂
4、首先排干原有水池中的水;5、管根部位处理,清理管根周围用环氧调成腻子做,用灰刀收光压实, 干后待用;6、局部原有空鼓修补处理,用小锤敲击发现空鼓用刀划刀划开,用环 氧腻子修平,然后加布涂刷一至三遍
7、所有固定定角铁,管道及设备的固定螺丝全部用环氧腻子封平压密 实
8、大面积修补,使用环氧腻子,全面修补原防腐层,重点找补模板交 接处,阴角、底板角、出水交接处,管根角根铁固定件,设备固定螺丝 等,修补完后重新施工,环氧树脂一布三涂,防腐施水施工

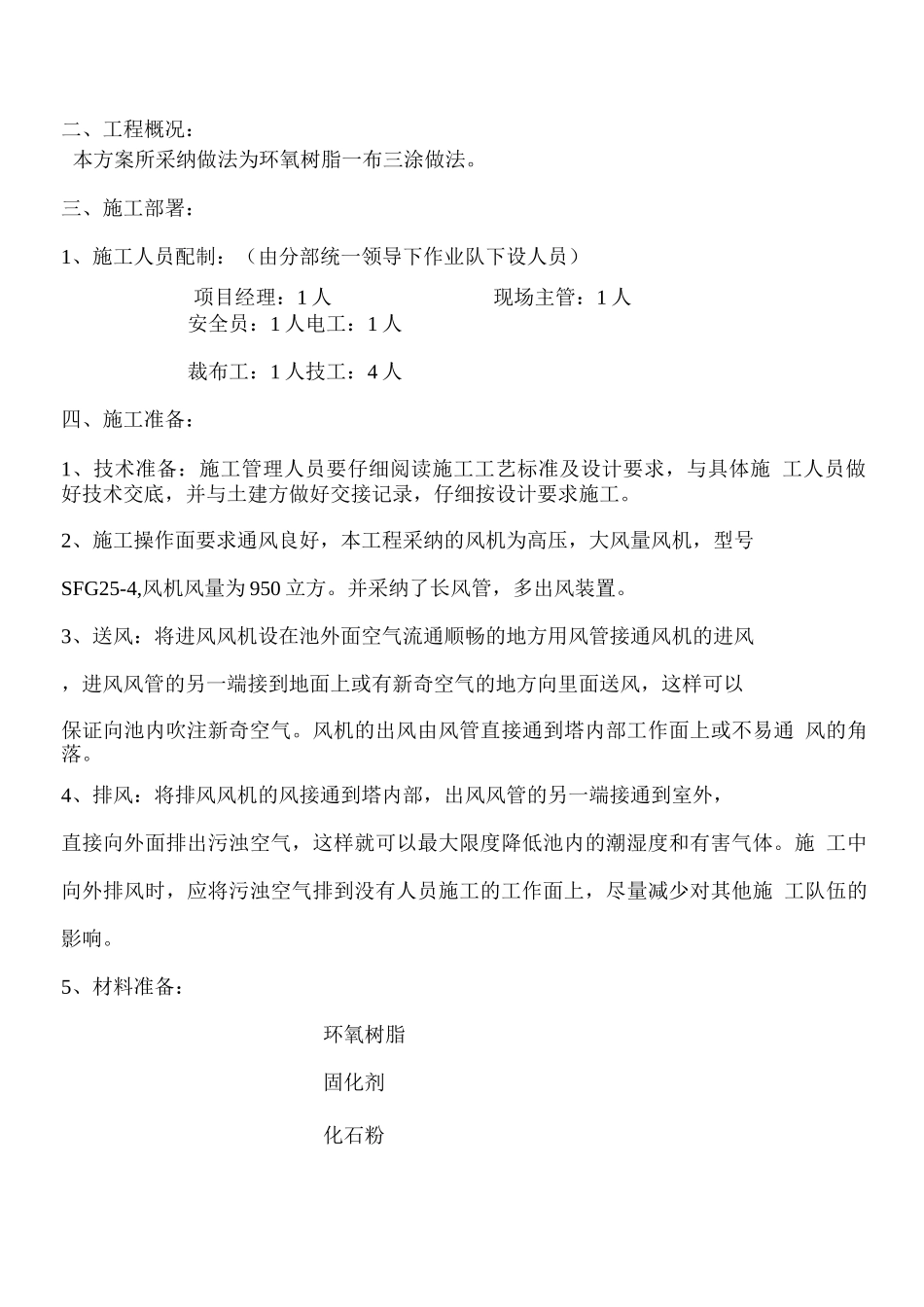

二、工程概况:本方案所采纳做法为环氧树脂一布三涂做法
三、施工部署:1、施工人员配制:(由分部统一领导下作业队下设人员)安全员:1 人电工:1 人裁布工:1 人技工:4 人四、施工准备:1、技术准备:施工管理人员要仔细阅读施工工艺标准及设计要求,与具体施 工人员做好技术交底,并与土建方做好交接记录,仔细按设计要求施工
2、施工操作面要求通风良好,本工程采纳的风机为高压,大风量风机,型号SFG25-4,风机风量为 950 立方
并采纳了长风管,多出风装置
3、送风:将进风风机设在池外面空气流通顺畅的地方用风管接通风机的进风,进风风管的另一端接到地面上或有新奇空气的地方向里面送风,这样可以保证向池内吹注新奇空气
风机的出风由风管直接通到塔内部工作面上或不易通 风的角落

4、排风:将排风风机的风接通到塔内部,出风风管的另一端接
