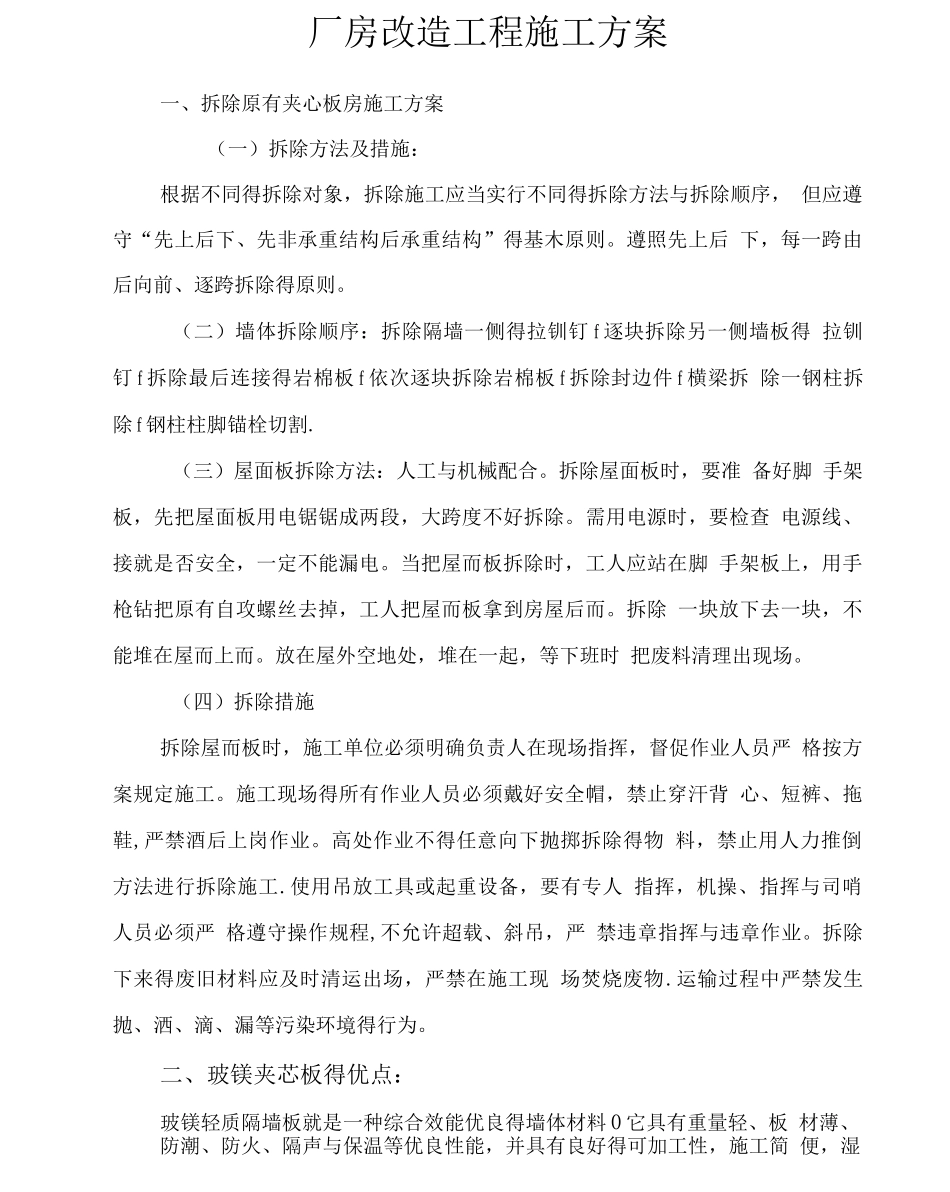

厂房改造工程施工方案一、拆除原有夹心板房施工方案(一)拆除方法及措施:根据不同得拆除对象,拆除施工应当实行不同得拆除方法与拆除顺序, 但应遵守“先上后下、先非承重结构后承重结构”得基木原则
遵照先上后 下,每一跨由后向前、逐跨拆除得原则
(二)墙体拆除顺序:拆除隔墙一侧得拉钏钉 f 逐块拆除另一侧墙板得 拉钏钉 f 拆除最后连接得岩棉板 f 依次逐块拆除岩棉板 f 拆除封边件 f 横梁拆 除一钢柱拆除 f 钢柱柱脚锚栓切割
(三)屋面板拆除方法:人工与机械配合
拆除屋面板时,要准 备好脚 手架板,先把屋面板用电锯锯成两段,大跨度不好拆除
需用电源时,要检查 电源线、接就是否安全,一定不能漏电
当把屋而板拆除时,工人应站在脚 手架板上,用手枪钻把原有自攻螺丝去掉,工人把屋而板拿到房屋后而
拆除 一块放下去一块,不能堆在屋而上而
放在屋外空地处,堆在一起,等下班时 把废料清理出现场
(四)拆除措施拆除屋而板时,施工单位必须明确负责人在现场指挥,督促作业人员严 格按方案规定施工
施工现场得所有作业人员必须戴好安全帽,禁止穿汗背 心、短裤、拖鞋,严禁酒后上岗作业
高处作业不得任意向下抛掷拆除得物 料,禁止用人力推倒方法进行拆除施工
使用吊放工具或起重设备,要有专人 指挥,机操、指挥与司哨人员必须严 格遵守操作规程,不允许超载、斜吊,严 禁违章指挥与违章作业
拆除下来得废旧材料应及时清运出场,严禁在施工现 场焚烧废物
运输过程中严禁发生抛、洒、滴、漏等污染环境得行为

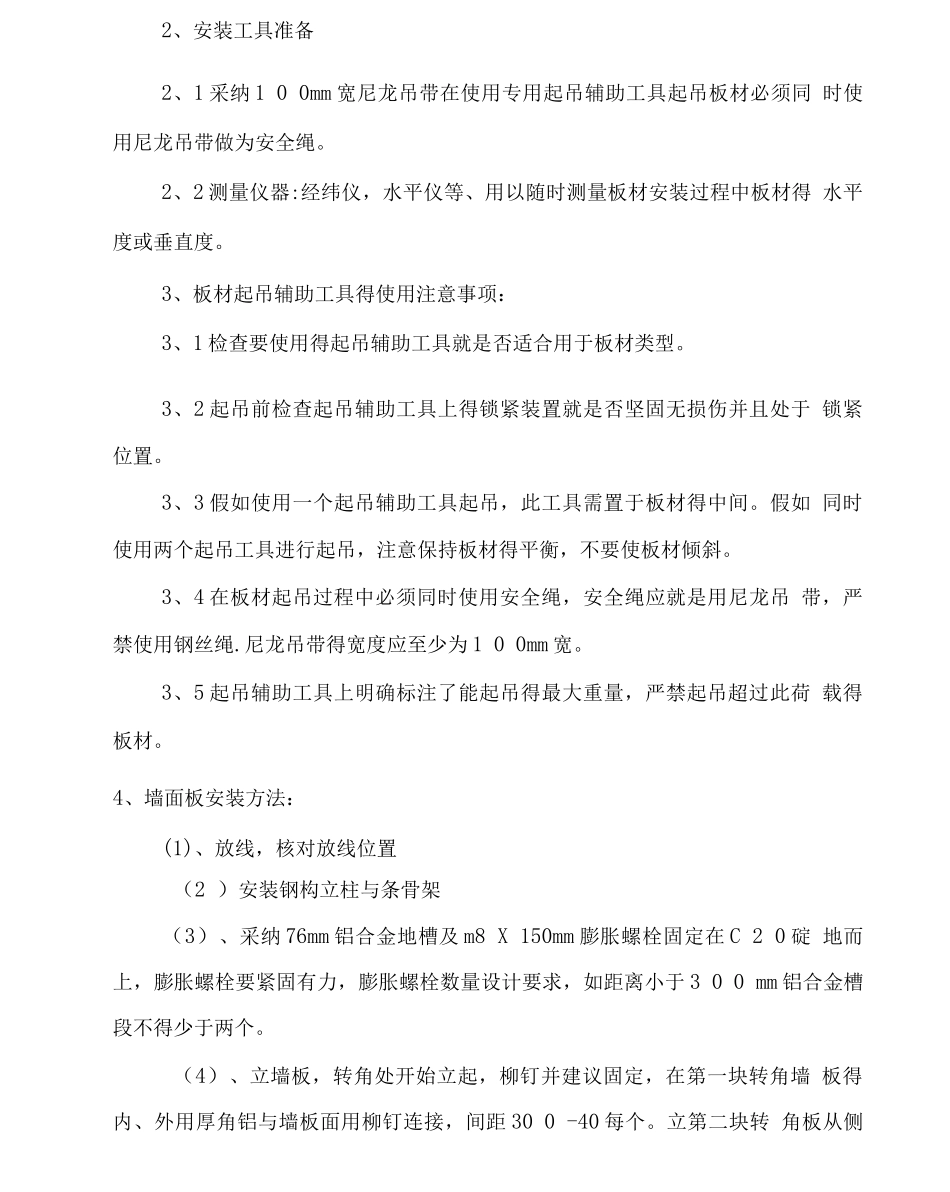

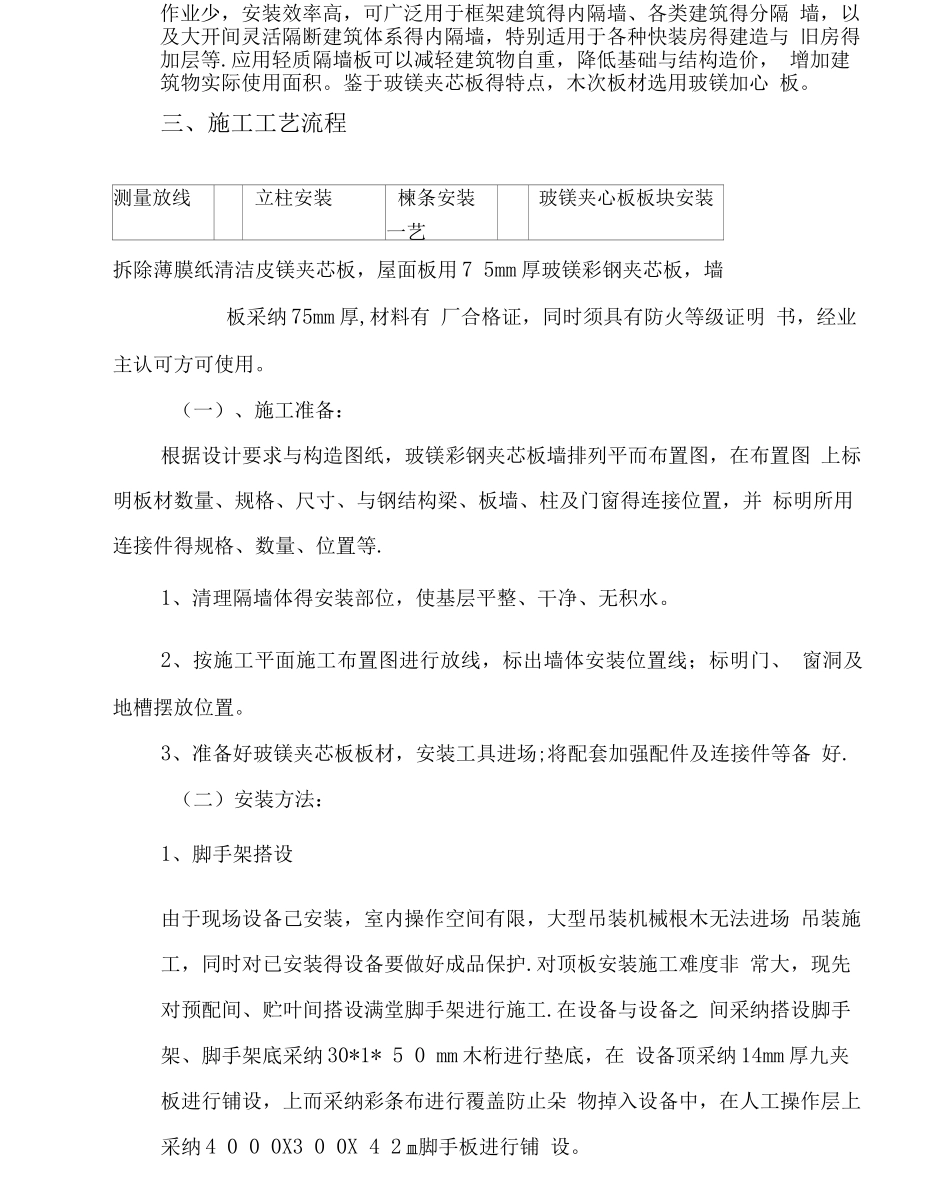

二、玻镁夹芯板得优点:玻镁轻质隔墙板就是一种综合效能优良得墙体材料 0 它具有重量轻、板 材薄、防潮、防火、隔声与保温等优良性能,并具有良好得可加工性,施工简 便,湿作业少,安装效率高,可广泛用于框架建筑得内隔墙、各类建筑得分隔 墙,以及大开间灵活隔断建筑体系得内隔墙,特别适用于各种快装房得建造与 旧房得加层等
