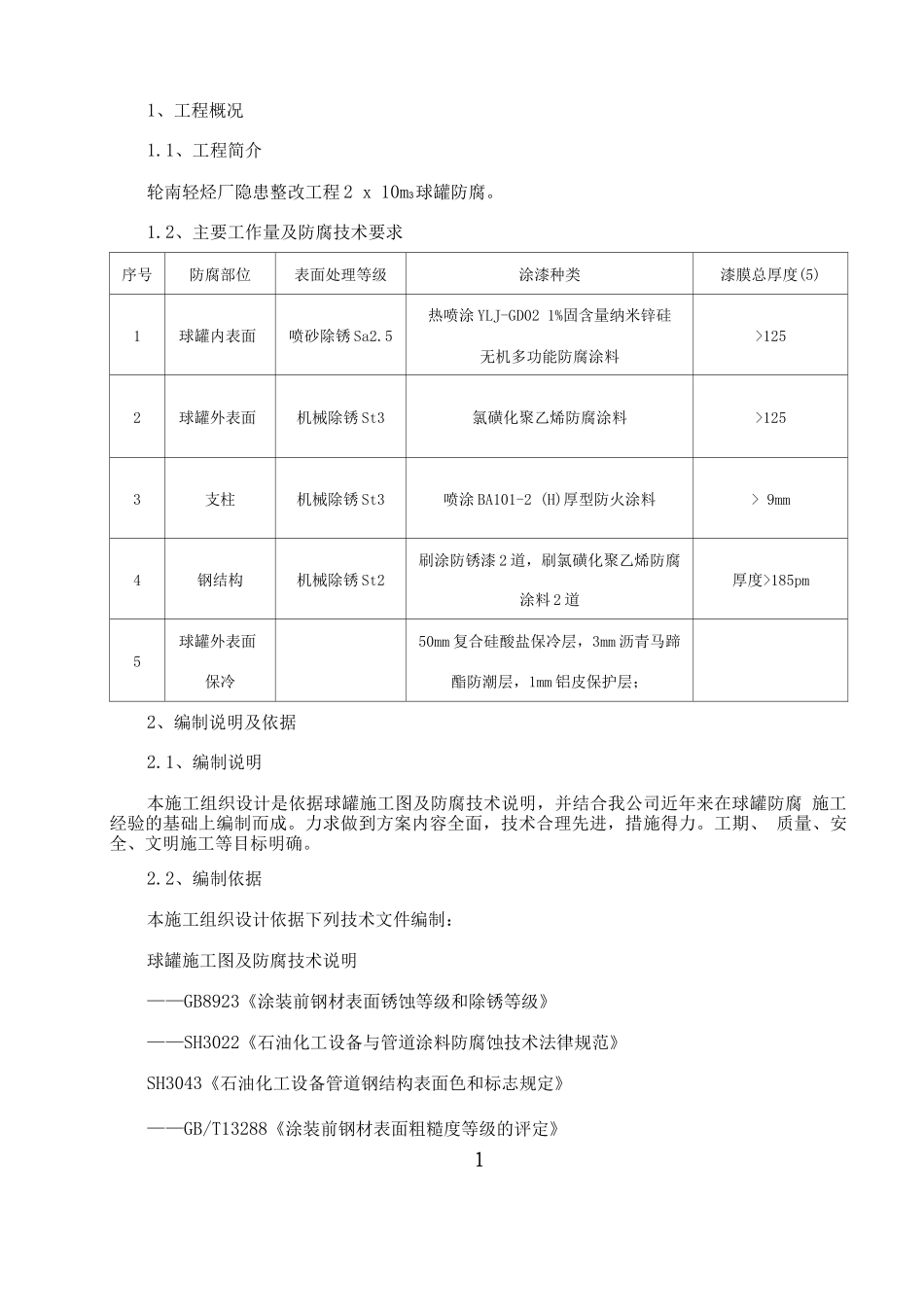

XXX 工程 2 x 10m3球罐防腐施工方案编制:审核:批准:XXX 公司XXX 工程处 年 月 日目 录1、工程概述 12、编制说明及依据 13、施工准备 24、防腐施工技术方案 35、球罐保冷技术措施 76、质量保证技术措施 77、施工安全措施 81、工程概况1.1、工程简介轮南轻烃厂隐患整改工程 2 x 10m3球罐防腐。1.2、主要工作量及防腐技术要求序号防腐部位表面处理等级涂漆种类漆膜总厚度(5)1球罐内表面喷砂除锈 Sa2.5热喷涂 YLJ-GD02 1%固含量纳米锌硅无机多功能防腐涂料>1252球罐外表面机械除锈 St3氯磺化聚乙烯防腐涂料>1253支柱机械除锈 St3喷涂 BA101-2 (H)厚型防火涂料> 9mm4钢结构机械除锈 St2刷涂防锈漆 2 道,刷氯磺化聚乙烯防腐涂料 2 道厚度>185pm5球罐外表面保冷50mm 复合硅酸盐保冷层,3mm 沥青马蹄酯防潮层,1mm 铝皮保护层;2、编制说明及依据2.1、编制说明本施工组织设计是依据球罐施工图及防腐技术说明,并结合我公司近年来在球罐防腐 施工经验的基础上编制而成。力求做到方案内容全面,技术合理先进,措施得力。工期、 质量、安全、文明施工等目标明确。2.2、编制依据本施工组织设计依据下列技术文件编制:球罐施工图及防腐技术说明——GB8923《涂装前钢材表面锈蚀等级和除锈等级》——SH3022《石油化工设备与管道涂料防腐蚀技术法律规范》SH3043《石油化工设备管道钢结构表面色和标志规定》——GB/T13288《涂装前钢材表面粗糙度等级的评定》1——GB/T3181-95《涂膜颜色标准》2.3、施工部署2.3.1、施工部署根据项目法组织施工,选派精良的施工设备及优秀技术人员、管理人员和有经验、技 术熟练的作业人员,组建项目部。在施工中根据 ISO92 质量管理模式的要求,建立球罐安装现场质量保证体系,对施 工进行全过程全方位的质量控制。运用现代化的管理方法,创建优良精品工程。2.3.2、施工组织机构成立工程项目部,实行项目经理负责制,采纳动态管理目标体制、节点考核的管理方 法组织施工,实施重点工序、特别工序停点检查制,争创优良工程。项目部下属设立脚手架搭设组、喷砂除锈组、起重组、涂漆组等共四个施工班组。3、施工准备3.1、技术准备熟悉施工图纸和设计文件,结合工程具体情况提出技术交底和施工方案等资料,准备 齐全与本工程有关的施工标准验收法律规范及各种记录表格,对工程重要部位、重点环节制定 针对性措施,组织编制各分项的具体施工工艺,设置工艺管理卡。3.2、原材料准备用于本...
