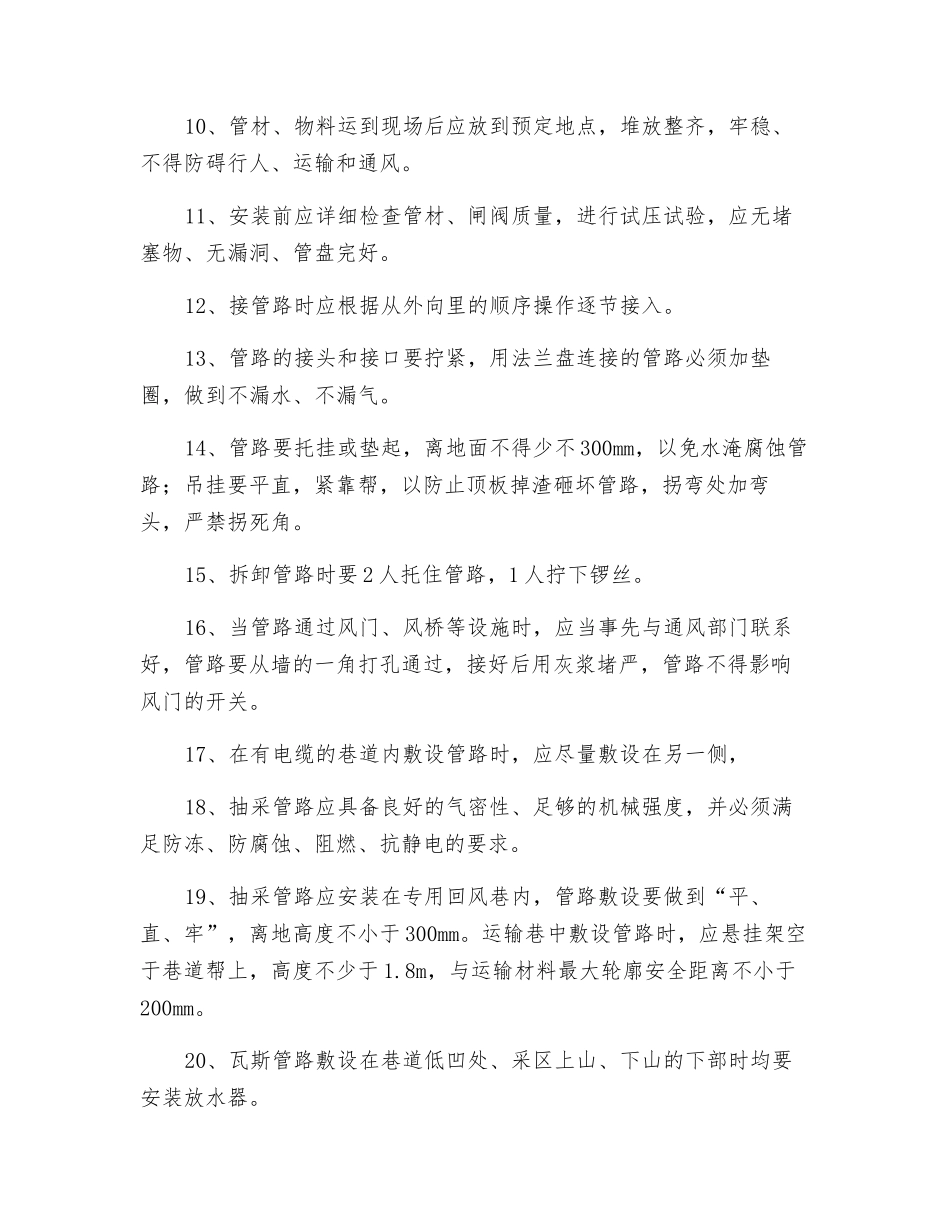

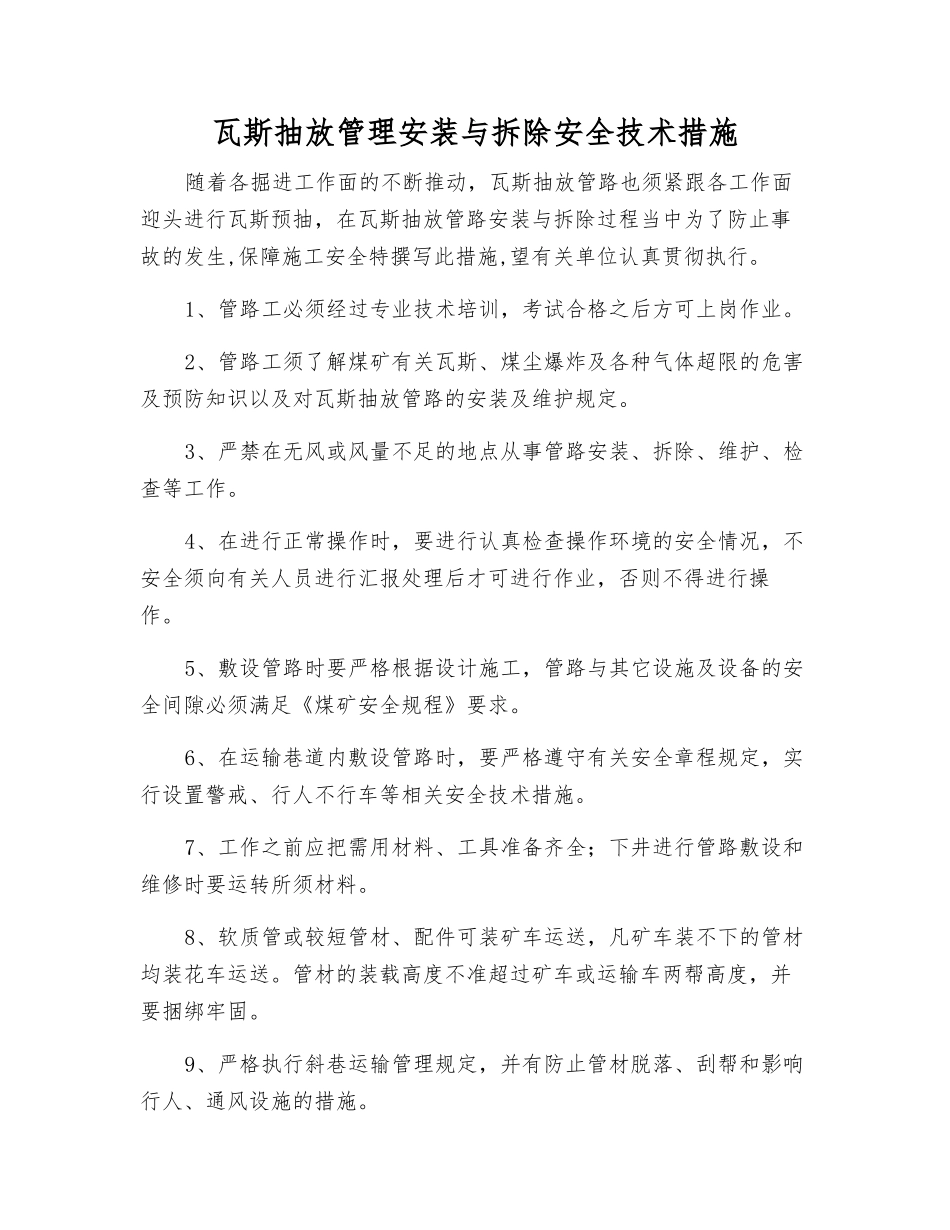

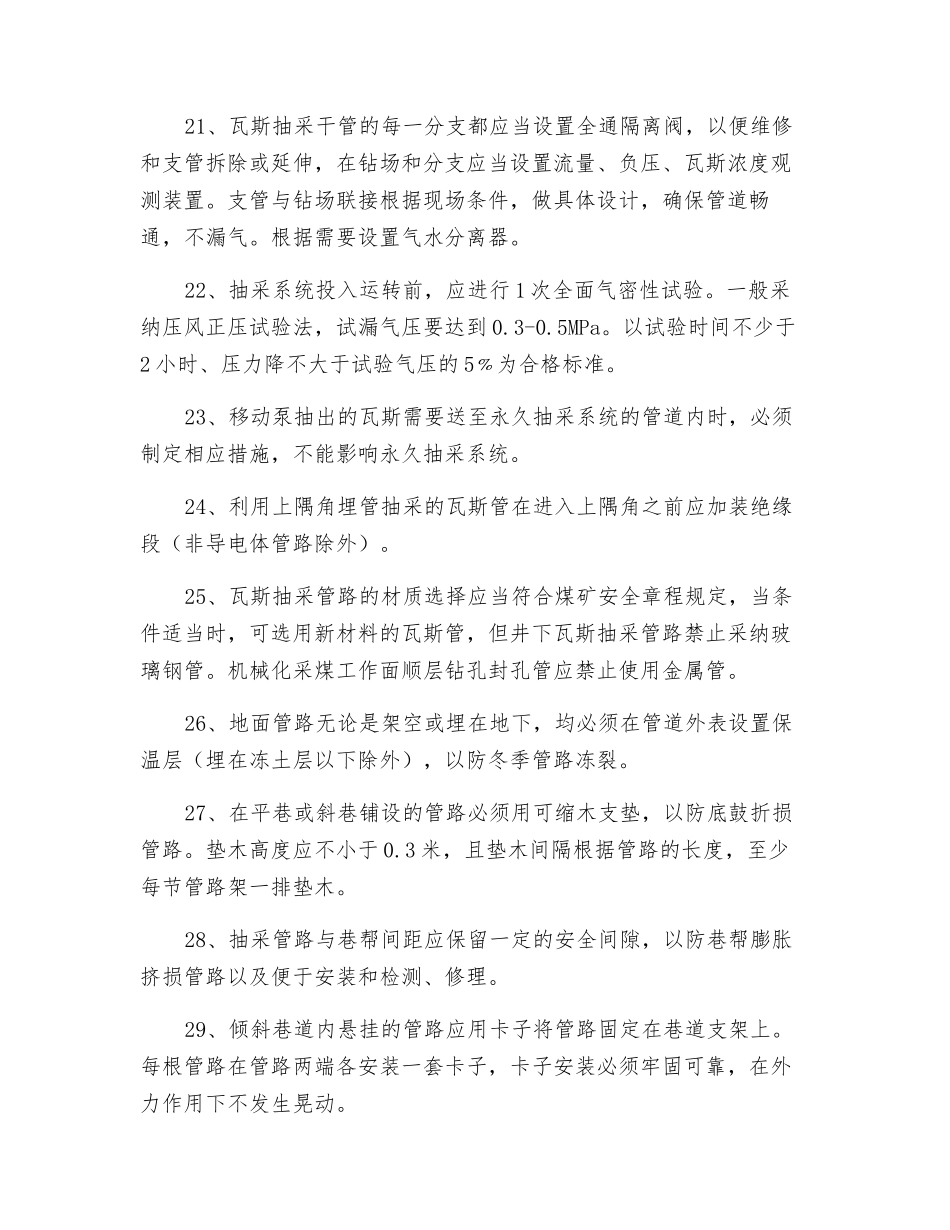

瓦斯抽放管理安装与拆除安全技术措施随着各掘进工作面的不断推动,瓦斯抽放管路也须紧跟各工作面迎头进行瓦斯预抽,在瓦斯抽放管路安装与拆除过程当中为了防止事故的发生,保障施工安全特撰写此措施,望有关单位认真贯彻执行。1、管路工必须经过专业技术培训,考试合格之后方可上岗作业。2、管路工须了解煤矿有关瓦斯、煤尘爆炸及各种气体超限的危害及预防知识以及对瓦斯抽放管路的安装及维护规定。3、严禁在无风或风量不足的地点从事管路安装、拆除、维护、检查等工作。4、在进行正常操作时,要进行认真检查操作环境的安全情况,不安全须向有关人员进行汇报处理后才可进行作业,否则不得进行操作。5、敷设管路时要严格根据设计施工,管路与其它设施及设备的安全间隙必须满足《煤矿安全规程》要求。6、在运输巷道内敷设管路时,要严格遵守有关安全章程规定,实行设置警戒、行人不行车等相关安全技术措施。7、工作之前应把需用材料、工具准备齐全;下井进行管路敷设和维修时要运转所须材料。8、软质管或较短管材、配件可装矿车运送,凡矿车装不下的管材均装花车运送。管材的装载高度不准超过矿车或运输车两帮高度,并要捆绑牢固。9、严格执行斜巷运输管理规定,并有防止管材脱落、刮帮和影响行人、通风设施的措施。10、管材、物料运到现场后应放到预定地点,堆放整齐,牢稳、不得防碍行人、运输和通风。11、安装前应详细检查管材、闸阀质量,进行试压试验,应无堵塞物、无漏洞、管盘完好。12、接管路时应根据从外向里的顺序操作逐节接入。13、管路的接头和接口要拧紧,用法兰盘连接的管路必须加垫圈,做到不漏水、不漏气。14、管路要托挂或垫起,离地面不得少不 300mm,以免水淹腐蚀管路;吊挂要平直,紧靠帮,以防止顶板掉渣砸坏管路,拐弯处加弯头,严禁拐死角。15、拆卸管路时要 2 人托住管路,1 人拧下锣丝。16、当管路通过风门、风桥等设施时,应当事先与通风部门联系好,管路要从墙的一角打孔通过,接好后用灰浆堵严,管路不得影响风门的开关。17、在有电缆的巷道内敷设管路时,应尽量敷设在另一侧,18、抽采管路应具备良好的气密性、足够的机械强度,并必须满足防冻、防腐蚀、阻燃、抗静电的要求。19、抽采管路应安装在专用回风巷内,管路敷设要做到“平、直、牢”,离地高度不小于 300mm。运输巷中敷设管路时,应悬挂架空于巷道帮上,高度不少于 1.8m,与运输材料最大轮廓安全距离不小于200mm。20、瓦斯管路敷设在巷道低凹处、采区上山...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

瓦斯抽放管理安装与拆除安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
