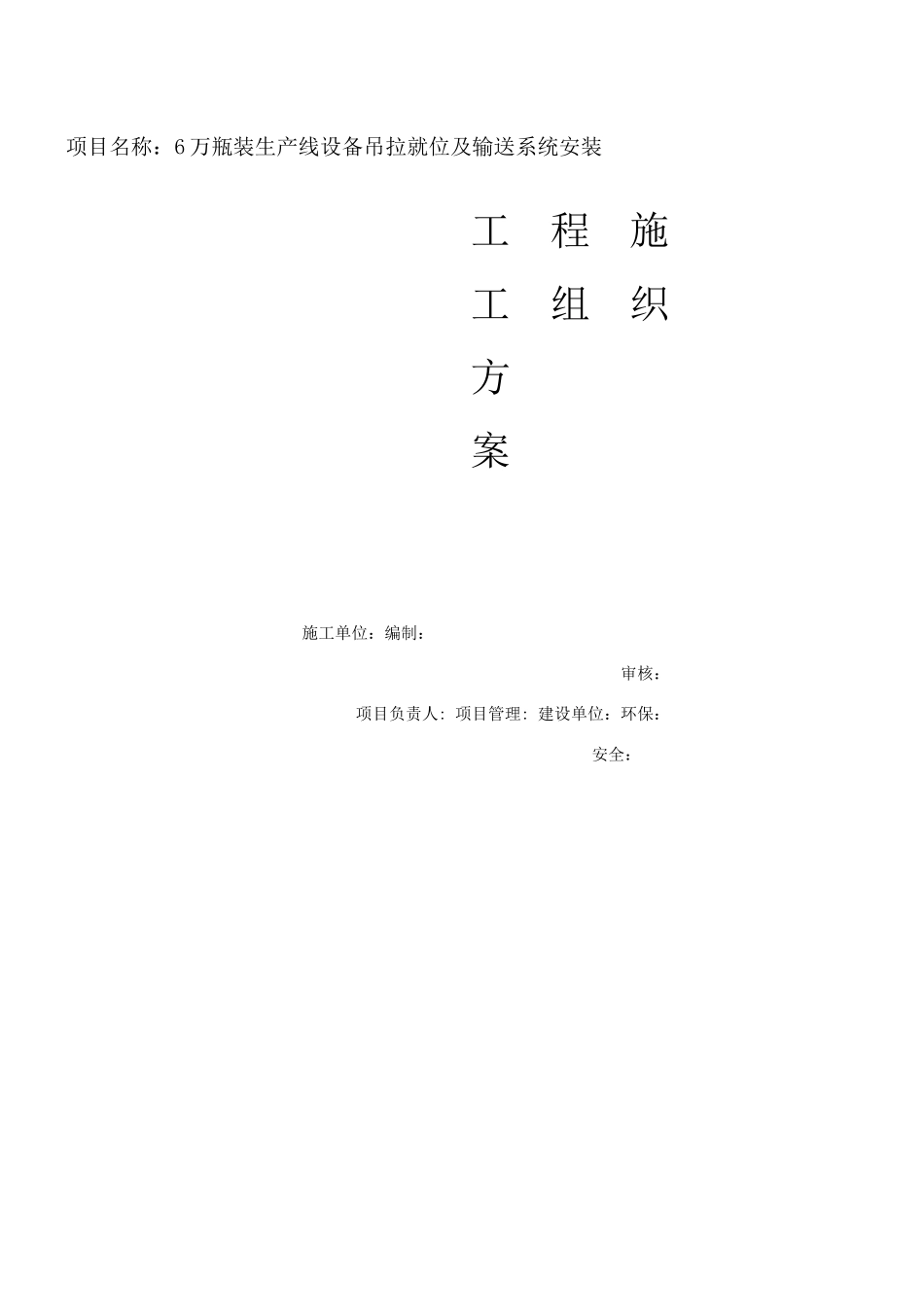

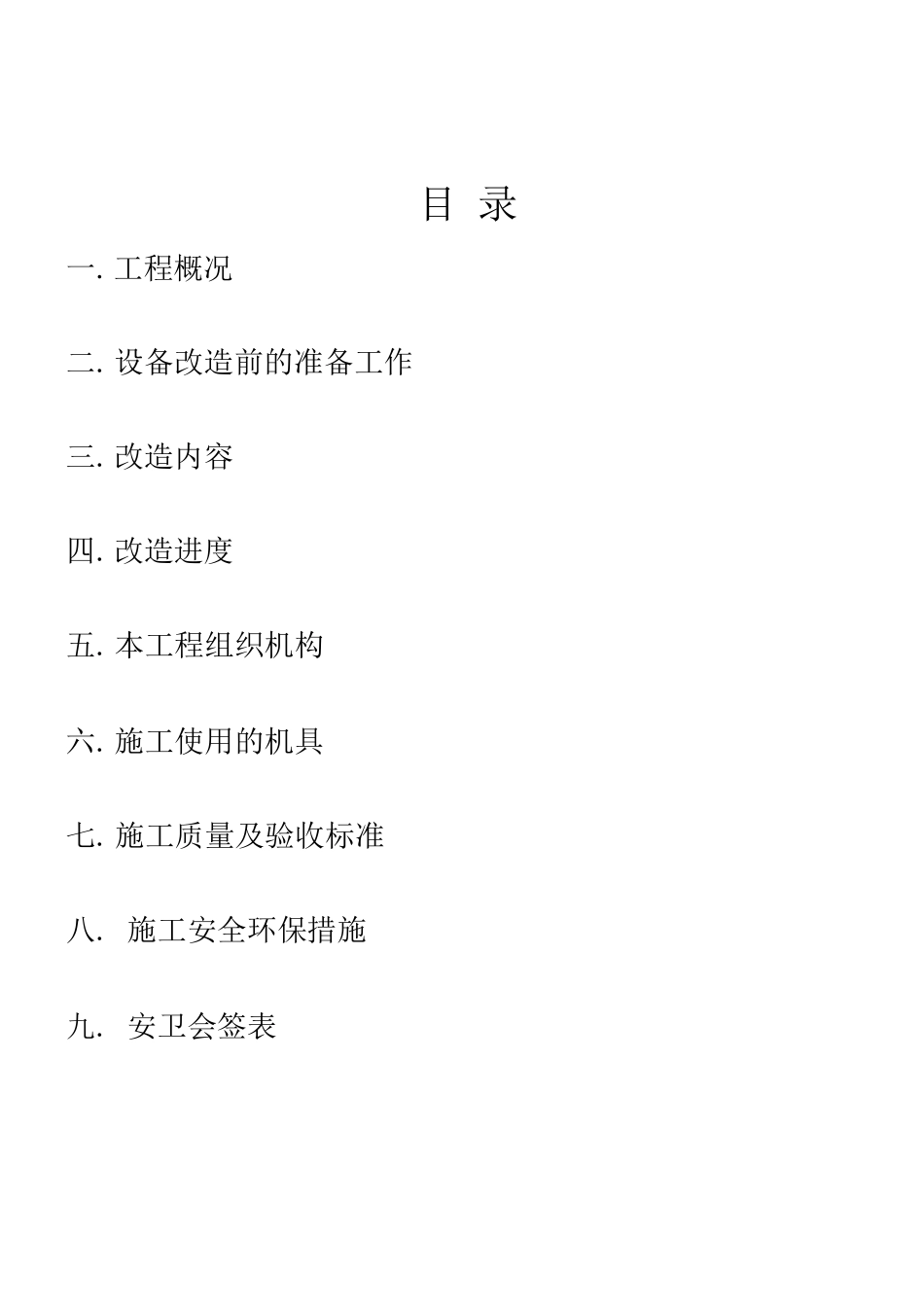

项目名称:6 万瓶装生产线设备吊拉就位及输送系统安装工 程 施 工 组 织 方案施工单位:编制:审核:项目负责人: 项目管理: 建设单位:环保:安全:目 录一.工程概况二.设备改造前的准备工作三.改造内容四.改造进度五.本工程组织机构六.施工使用的机具七.施工质量及验收标准八. 施工安全环保措施九. 安卫会签表.工程概况:① 对新 6 万瓶装线设备进行整线安装(包括设备主体、控制柜、相应护栏、玻璃隔断、和设备内部的连接水泵、加热器、相应附属设备及构件的安装)。② 对新 6 万瓶装整线的输送进行安装(包括输送主体机构、相应动力柜、电气柜、输送支撑、链条、接水盘、电机和输送相应附属设备及构件的安装等)。二.设备改造前的准备工作1、吊拉作业准备:1.提前做好吊装前设备的施工方案。2.提前办理好资质证明。3.提前办理好环保,消防器材使用手续。4.提前做好吊装设备的大型吊拉机具。5.提起办理好施工人员的入厂证。6.提前做好吊装设备的人员培训工作。7.提前与该项目负责人联系了解项目的构造,实施时间,存 放地点等工作。2、安装作业准备:1. 中标后熟悉车间内的布置图,了解每台设备的具体坐标。提前同厂方在车间 放好线,把各台设备的具体位置标注清楚。2. 提前安装提升吊笼,把吊笼主机运到确定的位置,在 11 米的井道内架好脚手 架,固定吊笼道轨,在厂方的指导下把吊箱就位,连接主传动与吊箱,完善 所有的控制装置,进行试机。由厂方验收后完成。三.改造内容1、设备吊拉:(一)卸垛机:1.把卸垛机主体设备及电气柜用 25 吨吊车吊装到二楼。2.用地牛运到设备就位处。3.用 10 吨千斤顶把设备放至地面。4.把卸垛机托盘输送,空托盘托盘库,顶盖仓,纸板隔板仓的顺序用 25 吨吊车吊装到二楼。5.用 3 吨叉车运到设备就位处。(二)空瓶检测设备及其打击器,电气柜,设备外护用 25 吨吊车吊装到 二楼,用 3 吨叉车运到设备指定位置。(三)灌装机1.灌装机主体设备用 50 吨吊车吊装到二楼。2.用 10 吨千斤顶把设备放置到 9 个地牛上。3.人工和 3 吨叉车配合把设备运到就位处。4.用 10 吨千斤顶顶起设备,撤出地牛,放置指定位置就位。5.电气柜,设备台面,灌装机外护玻璃隔断及相应框架,灌装机阀陈,阀 陈内部至装酒机管路的顺序用 50 吨吊车吊装到二楼。6.用 3 吨叉车运至指定位置安装。(四)膜过滤系统1.用 25 吨吊车吊装到二楼。2.用 3 吨叉车运至指定位置安装。(五)...
