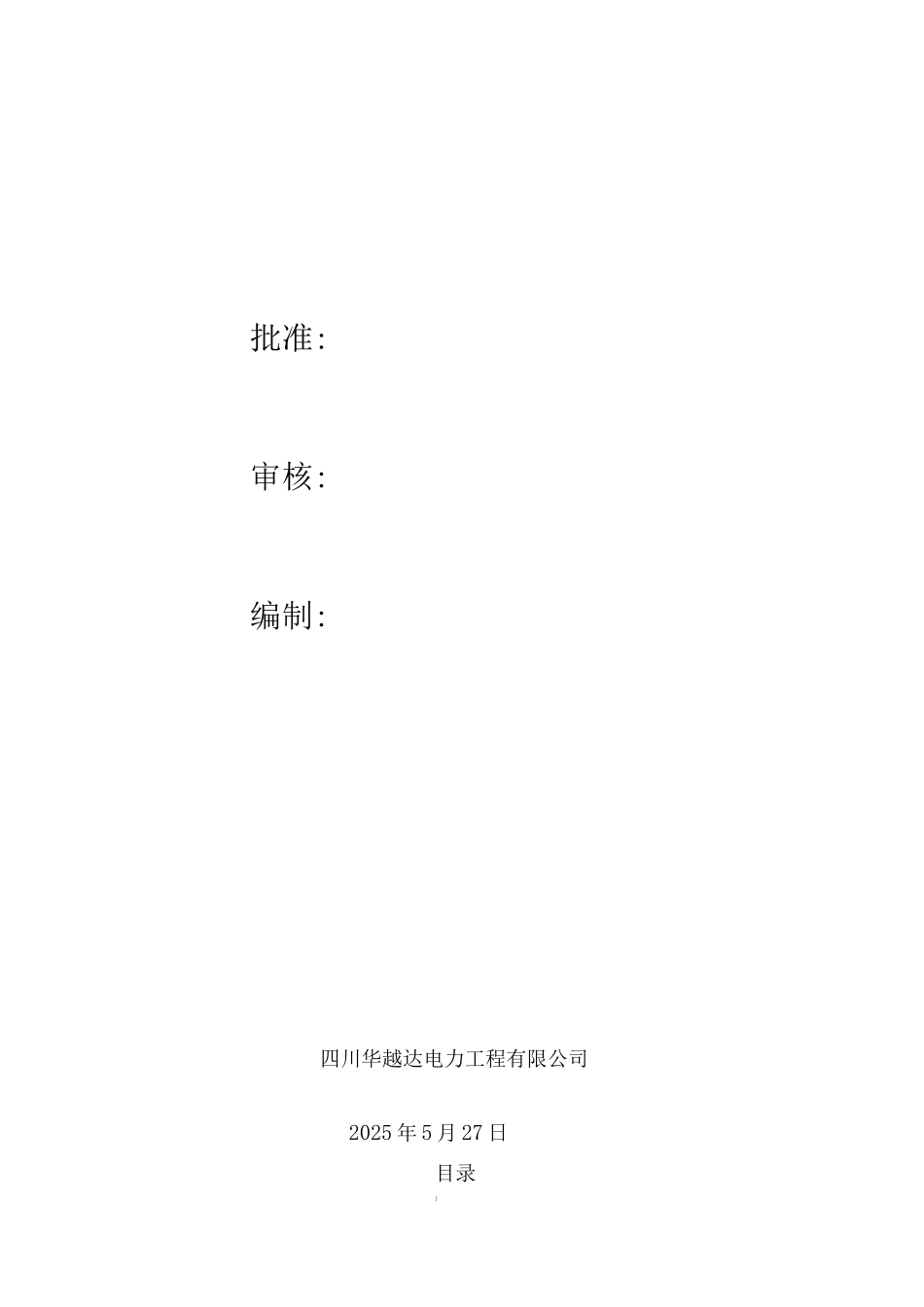

甘孜电力公司办公区配电改造工程施工方案四川华越达电力工程有限公司2025 年 5 月 27 日批准:审核:编制:四川华越达电力工程有限公司2025 年 5 月 27 日目录1一、工程概况及法律规范
3二、施工内容
4三、工器具及备品备件准备
5四、人员及工期安排 6五、施工方案
8六、施工安全控制措施
14七、施工环境保护与文明施工
16一、工程概况及法律规范1
1 工程概况本工程为国家电网甘孜电力公司办公区配电改造工程,其工程内容为:拆除原 1#、2#、3#箱变、高压开闭所,并将 1#箱变和 2#箱变同时搬迁至办公大楼西侧进行 安装;将原高压电缆拆除并利旧重新敷设连接至新高压开闭所及 1#、2#、3#箱变, 同时新增 9 条 4V 新电缆敷设至低压配电室
2 施工标准、法律规范GB5161-22《电气装置安装工程质量检验及评定规程》GB50303-22《建筑电气工程施工质量验收法律规范》JGJ33-21《建筑机械使用安全技术规程》GB50194-22《建筑工程施工现场供用电安全法律规范》JGJ59-99《建筑施工安全检查标准》GB50303-22《建筑电气工程施工质量验收法律规范》GB50168-26《电气装置安装工程接地装置施工及验收法律规范》GB50168-26《电气装置安装工程电缆线路施工及验收法律规范》GB50150-26《电气装置安装工程电气设备交接试验标准》JGJ46-25《施工现场临时用电安全技术法律规范》、施工内容1 拆除原 1#、2#、3#箱变、开闭所,并将 3#箱变转运至鸳鸯坝变电站内
2 拆除原 10kV 电缆、所有箱变至低压配电柜的电缆、开闭所的相关电缆
3 将搬迁并安装原 1#、2#箱变到新位置
4 安装 7 面低压配电柜
5 安装 3#箱变(新)
6 安装 10kV 开闭所(新)
7 安装电缆桥架、电缆保护管等制作
8 10kV 电缆
