电力排管施工方案电力排管工程施工方 rer2o:第一章工程概况工程概况1、工井部分:工井:30 座手井:21 座2、排管部分:无碱玻璃纤维钢管 350 米聚乙烯涂塑钢管 3840 米CPVC 管:908 米
排管设计管位:凤台路全长公里,10KV 主排距中心线米,位于路南,电缆主排管为 24 孔;辅排距中心线米,位于路北,辅排管为 16 孔
过路管为 2*4 孔

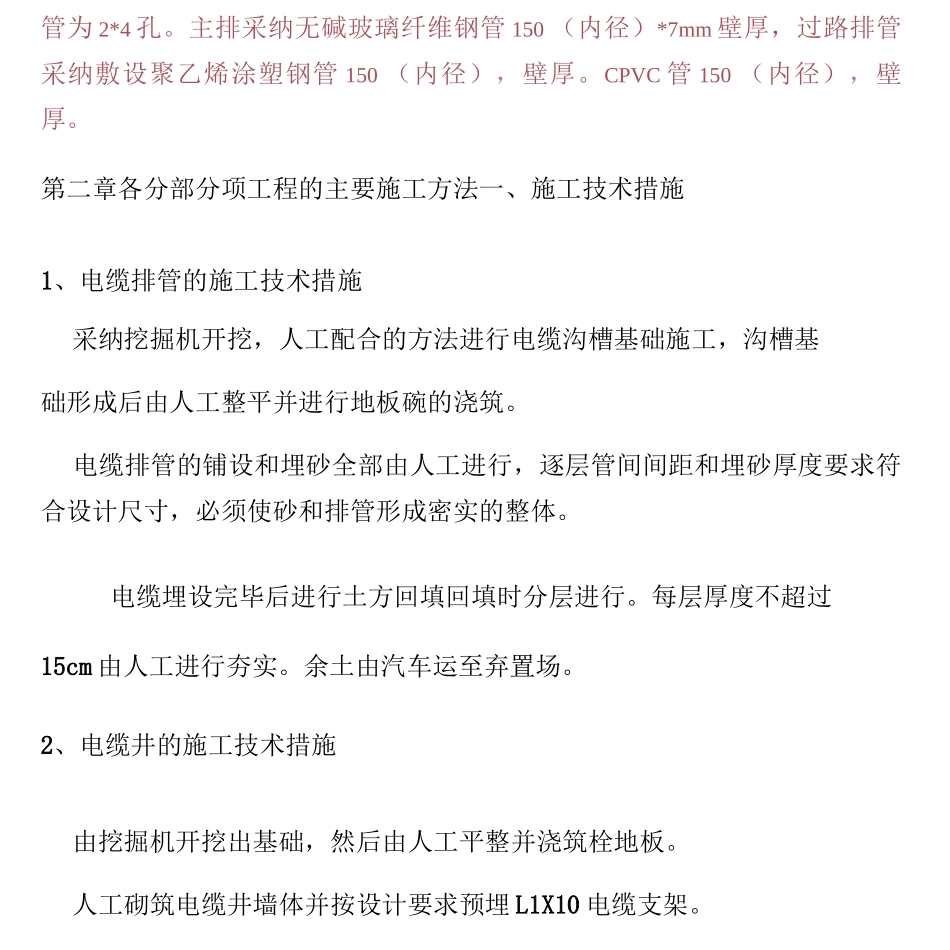

主排采纳无碱玻璃纤维钢管 150 (内径)*7mm 壁厚,过路排管采纳敷设聚乙烯涂塑钢管 150 (内径),壁厚
CPVC 管 150 (内径),壁厚
第二章各分部分项工程的主要施工方法一、施工技术措施1、电缆排管的施工技术措施采纳挖掘机开挖,人工配合的方法进行电缆沟槽基础施工,沟槽基础形成后由人工整平并进行地板碗的浇筑
电缆排管的铺设和埋砂全部由人工进行,逐层管间间距和埋砂厚度要求符合设计尺寸,必须使砂和排管形成密实的整体
电缆埋设完毕后进行土方回填回填时分层进行
每层厚度不超过15cm 由人工进行夯实
余土由汽车运至弃置场
2、电缆井的施工技术措施由挖掘机开挖出基础,然后由人工平整并浇筑栓地板
人工砌筑电缆井墙体并按设计要求预埋 L1X10 电缆支架
电缆井压顶部分使用现浇方式进行
钢摸板的高度和宽度必须符合 设计尺寸支撑要牢固,摸板稳固
浇筑时振捣密实,严禁漏振
盖板全部预制,安装时采纳机械吊装,人工配合
盖板安装完后进 行土方回填并夯实,余土运至弃置场
混凝土构件的制作工艺流程钢模制作一刷脱模剂一钢筋制作安装一混凝土的浇筑一脱模一养生一集中堆放本公司拟在木公司预制厂进行盖板构件的生产
如业主要求订购,我方将经过周密查找并筛选出合格的供应商,与之签定供应合同
二、各分项工程施工顺序1、电缆排管的施工顺序测量放线
沟槽土方开挖及底板磴浇筑
电缆排管的铺设
土方回填夯实、余土弃运
2、电缆检查井的施工顺序底板基础
