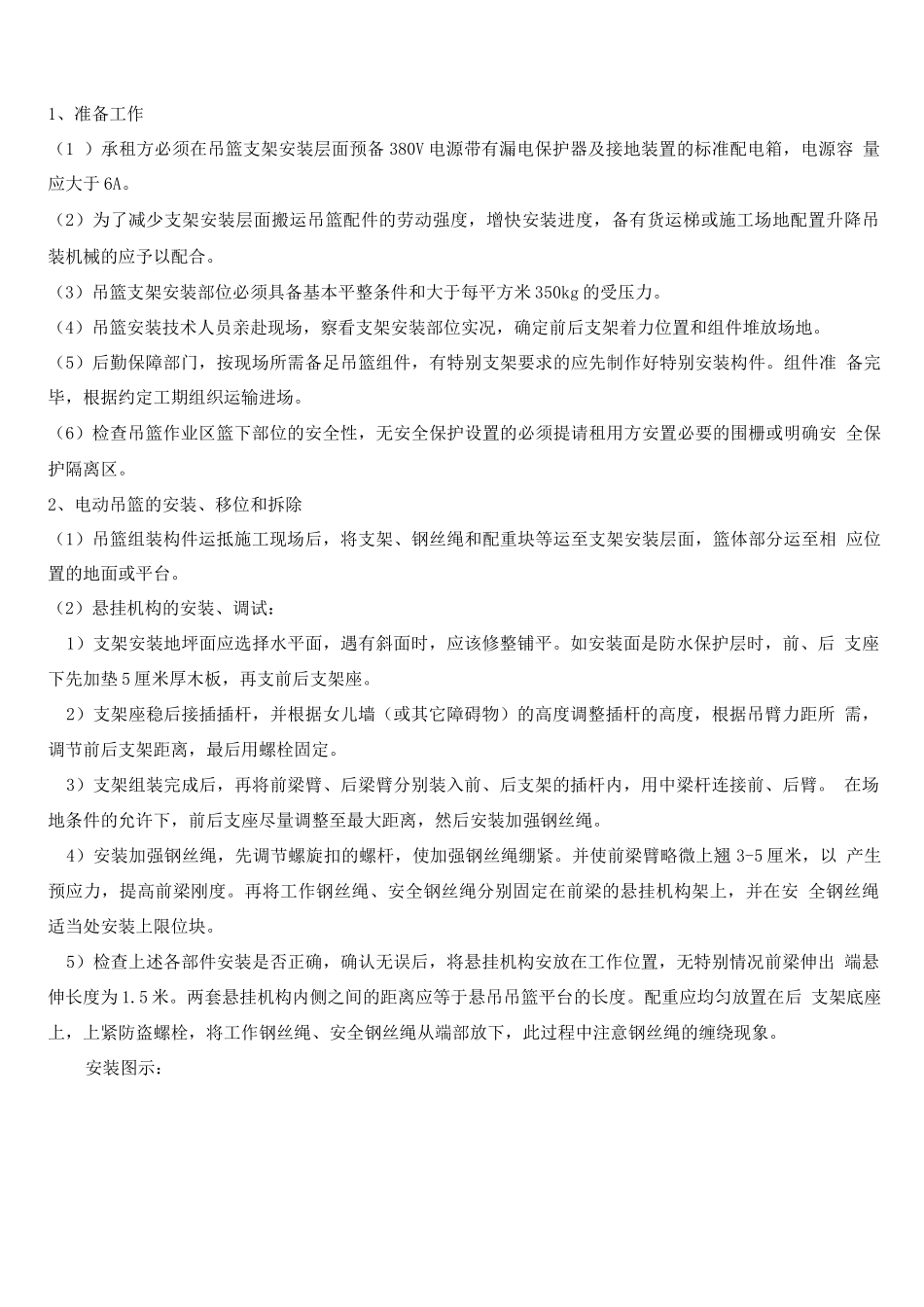

1、准备工作(1 )承租方必须在吊篮支架安装层面预备 380V 电源带有漏电保护器及接地装置的标准配电箱,电源容 量应大于 6A
(2)为了减少支架安装层面搬运吊篮配件的劳动强度,增快安装进度,备有货运梯或施工场地配置升降吊 装机械的应予以配合
(3)吊篮支架安装部位必须具备基本平整条件和大于每平方米 350kg 的受压力
(4)吊篮安装技术人员亲赴现场,察看支架安装部位实况,确定前后支架着力位置和组件堆放场地
(5)后勤保障部门,按现场所需备足吊篮组件,有特别支架要求的应先制作好特别安装构件
组件准 备完毕,根据约定工期组织运输进场
(6)检查吊篮作业区篮下部位的安全性,无安全保护设置的必须提请租用方安置必要的围栅或明确安 全保护隔离区
2、电动吊篮的安装、移位和拆除(1)吊篮组装构件运抵施工现场后,将支架、钢丝绳和配重块等运至支架安装层面,篮体部分运至相 应位置的地面或平台
(2)悬挂机构的安装、调试:1)支架安装地坪面应选择水平面,遇有斜面时,应该修整铺平
如安装面是防水保护层时,前、后 支座下先加垫 5 厘米厚木板,再支前后支架座
2)支架座稳后接插插杆,并根据女儿墙(或其它障碍物)的高度调整插杆的高度,根据吊臂力距所 需,调节前后支架距离,最后用螺栓固定
3)支架组装完成后,再将前梁臂、后梁臂分别装入前、后支架的插杆内,用中梁杆连接前、后臂

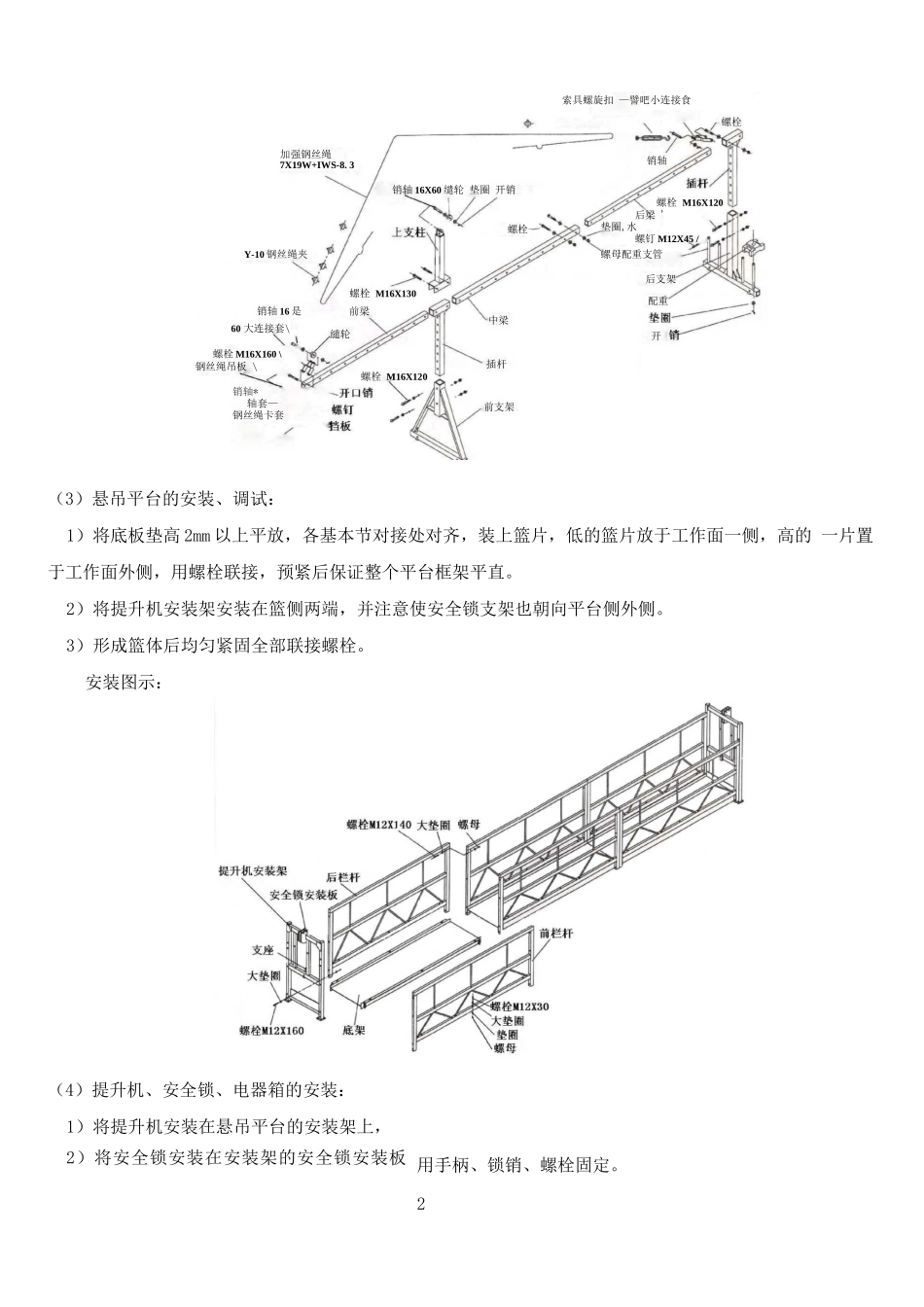

在场地条件的允许下,前后支座尽量调整至最大距离,然后安装加强钢丝绳
4)安装加强钢丝绳,先调节螺旋扣的螺杆,使加强钢丝绳绷紧
并使前梁臂略微上翘 3-5 厘米,以 产生预应力,提高前梁刚度
再将工作钢丝绳、安全钢丝绳分别固定在前梁的悬挂机构架上,并在安 全钢丝绳适当处安装上限位块
5)检查上述各部件安装是否正确,确认无误后,将悬挂机构安放在工作位置,无特别情况前梁伸出 端悬伸长度为 1

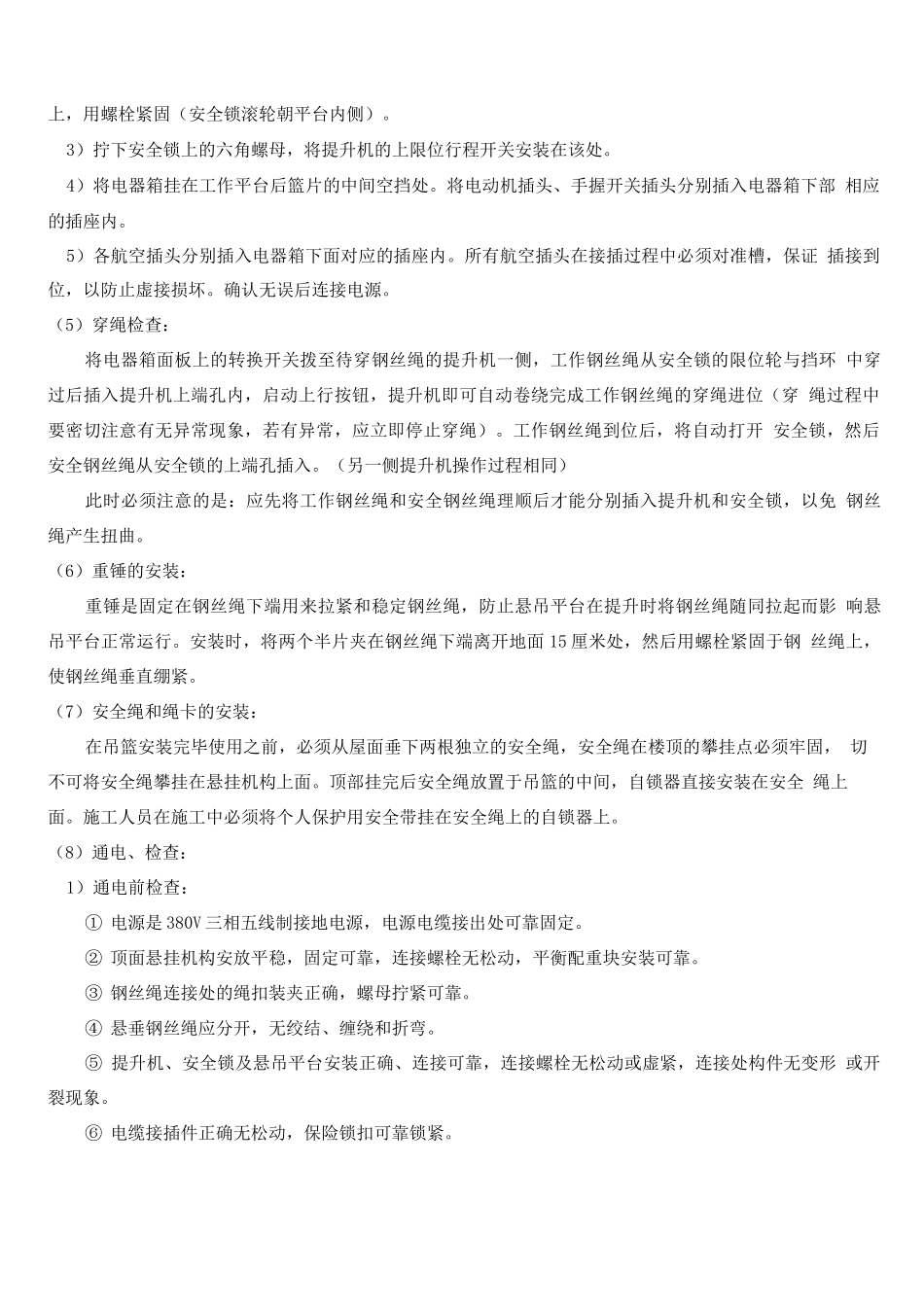

两套悬挂机构内侧之间的距离应等
