电 梯 井 施工方案第一章工程特点1一、工程特点1

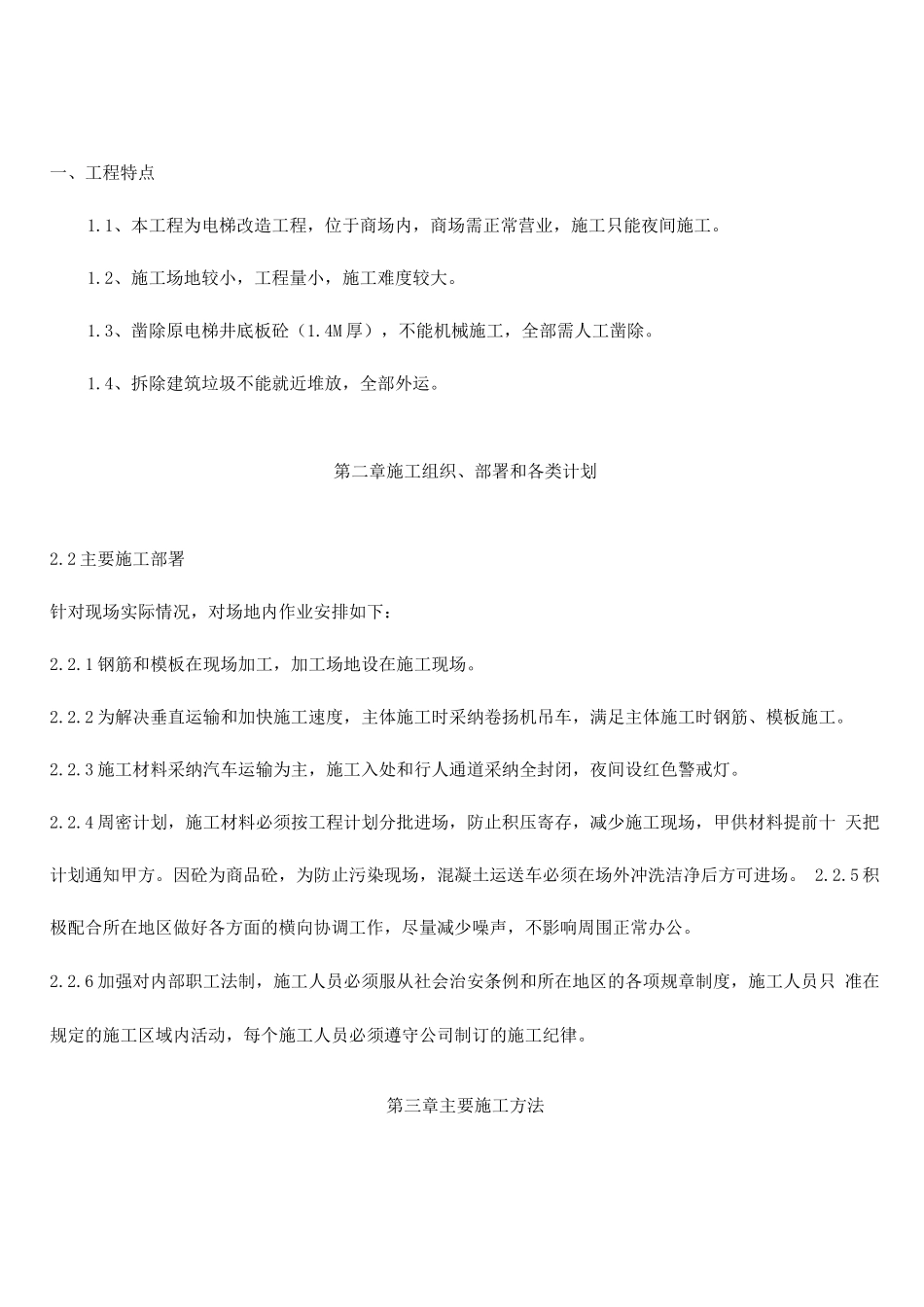

1、本工程为电梯改造工程,位于商场内,商场需正常营业,施工只能夜间施工
2、施工场地较小,工程量小,施工难度较大
3、凿除原电梯井底板砼(1
4M 厚),不能机械施工,全部需人工凿除
4、拆除建筑垃圾不能就近堆放,全部外运
第二章施工组织、部署和各类计划2
2 主要施工部署针对现场实际情况,对场地内作业安排如下:2
1 钢筋和模板在现场加工,加工场地设在施工现场
2 为解决垂直运输和加快施工速度,主体施工时采纳卷扬机吊车,满足主体施工时钢筋、模板施工
3 施工材料采纳汽车运输为主,施工入处和行人通道采纳全封闭,夜间设红色警戒灯
4 周密计划,施工材料必须按工程计划分批进场,防止积压寄存,减少施工现场,甲供材料提前十 天把计划通知甲方
因砼为商品砼,为防止污染现场,混凝土运送车必须在场外冲洗洁净后方可进场
5 积极配合所在地区做好各方面的横向协调工作,尽量减少噪声,不影响周围正常办公
6 加强对内部职工法制,施工人员必须服从社会治安条例和所在地区的各项规章制度,施工人员只 准在规定的施工区域内活动,每个施工人员必须遵守公司制订的施工纪律
第三章主要施工方法3
1 土方工程(一)准备工作① 做好开挖前各项准备工作,包括各种围护材料和设备,施工位置和顺序
② 排水和降水的设施准备就绪,并做好一切配合工作
(二)由于施工现场较小,土方深度较深,不宜机械作业,土方开挖时在基坑四周打木桩,间距为 50MM, 防止塌方
基坑挖土平面、剖面图如下:L 土方人工开挖,根据施工特点只能夜间施工,施工班组分二组,土方开挖后直接装车外 运
2、原电梯井坑凿除,工程量较大,分三个班组施工3
2 地下水位控制:1、土方深度较深,地下水较多
2、土方开挖时,在工作面外开挖集水井,低于基底 1
