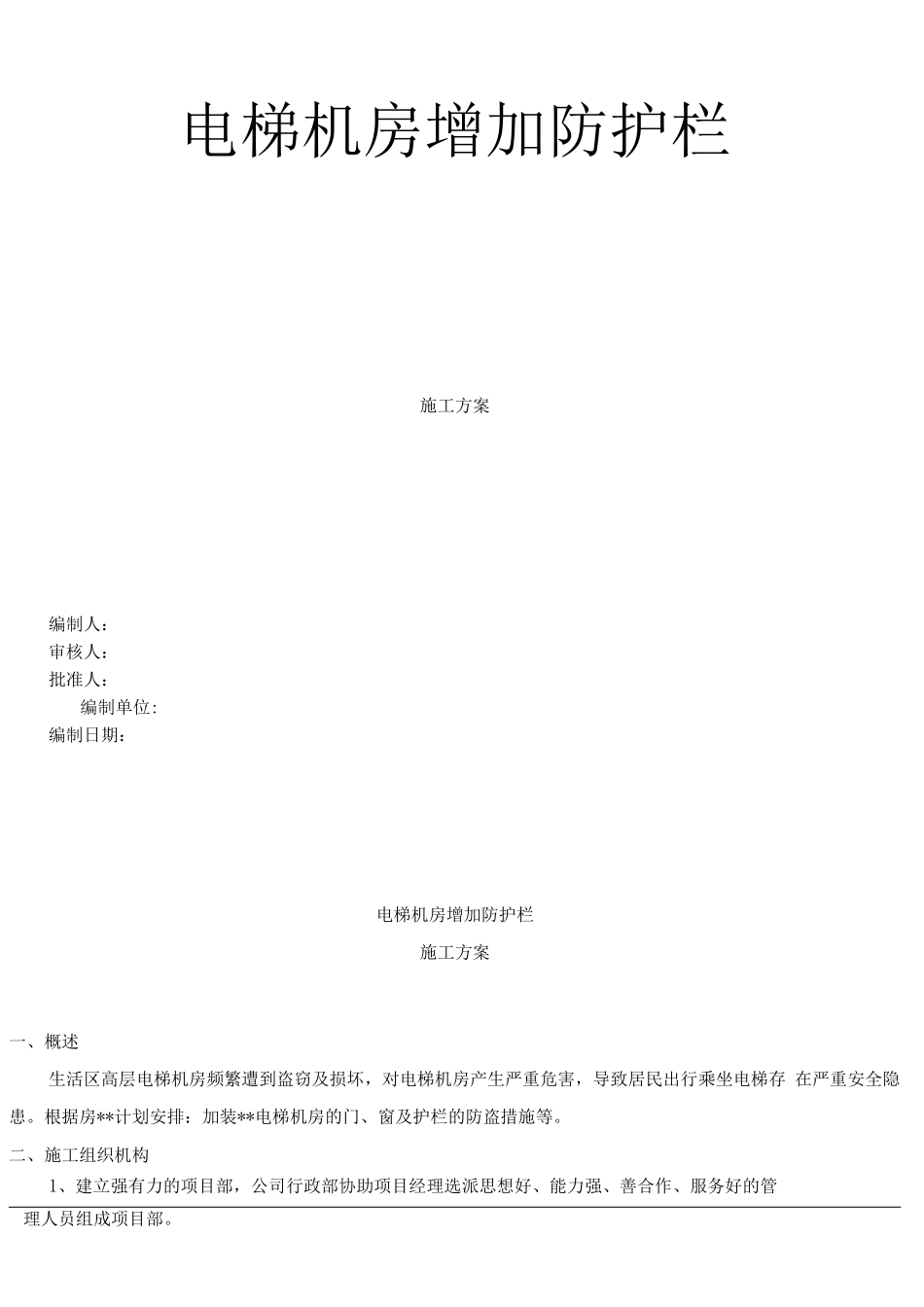

电梯机房增加防护栏施工方案编制人:审核人:批准人:编制单位:编制日期:电梯机房增加防护栏施工方案一、概述生活区高层电梯机房频繁遭到盗窃及损坏,对电梯机房产生严重危害,导致居民出行乘坐电梯存 在严重安全隐患
根据房**计划安排:加装**电梯机房的门、窗及护栏的防盗措施等

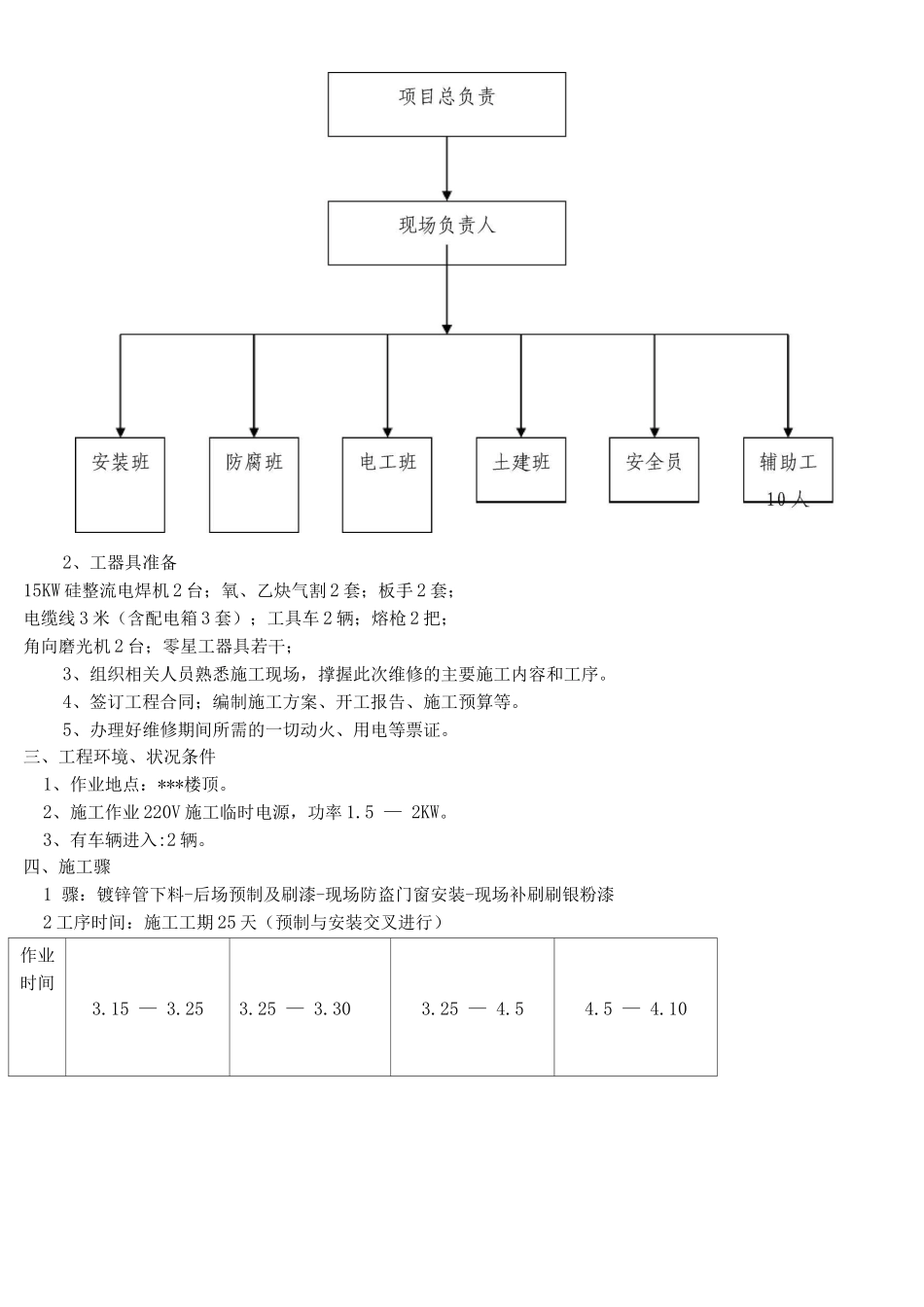

二、施工组织机构1、建立强有力的项目部,公司行政部协助项目经理选派思想好、能力强、善合作、服务好的管理人员组成项目部
2、工器具准备15KW 硅整流电焊机 2 台;氧、乙炔气割 2 套;板手 2 套;电缆线 3 米(含配电箱 3 套);工具车 2 辆;熔枪 2 把;角向磨光机 2 台;零星工器具若干;3、组织相关人员熟悉施工现场,撑握此次维修的主要施工内容和工序
4、签订工程合同;编制施工方案、开工报告、施工预算等
5、办理好维修期间所需的一切动火、用电等票证
三、工程环境、状况条件1、作业地点:***楼顶
2、施工作业 220V 施工临时电源,功率 1
5 — 2KW
3、有车辆进入:2 辆

四、施工骤1 骤:镀锌管下料-后场预制及刷漆-现场防盗门窗安装-现场补刷刷银粉漆2 工序时间:施工工期 25 天(预制与安装交叉进行)作业时间3
15 — 3
25 — 3
25 — 4
10作业内容L 材料准备2、上报预算书3、上报施工方案4、第一批下料、 预制1、现场第一批防盗网安装2、现场第一批雨 棚安装1、第二批下料、预制2、第一批防盗网 安装1、第二批防盗网 及雨棚安装
2、施工场地环境 清理
3、业主验收
4、签竣工报告书 4、4
30 前上报决 算书
五、维修后:质量标准1、金属表面状态平整、光洁、焊缝对接牢固
漆膜成形覆盖完整、无漏漆现象
2、镀锌管边条咬合整齐
3、雨棚安装整齐到位
4、锁孔式样符合业主要求
5、外观银粉漆涂刷符合要求
六、施工管理、安全措施(业主方
