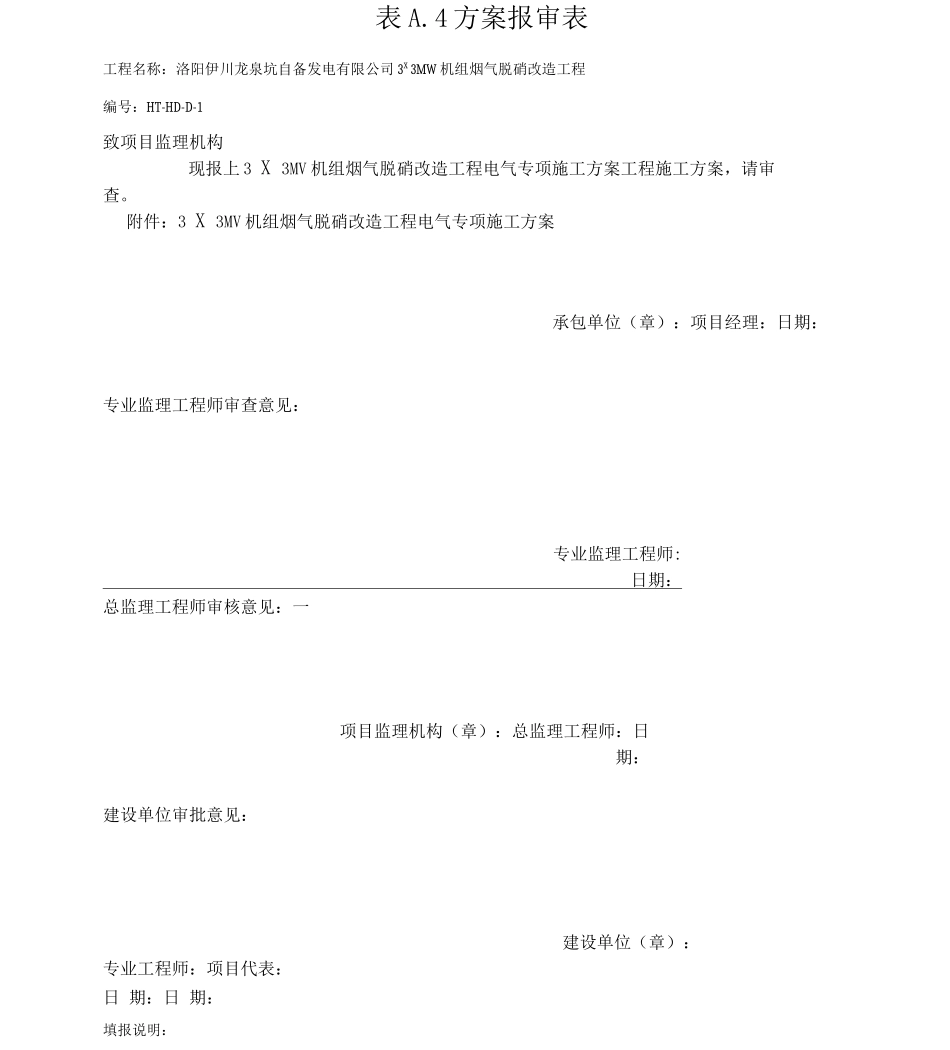

表 A.4 方案报审表工程名称:洛阳伊川龙泉坑自备发电有限公司 3X 3MW 机组烟气脱硝改造工程编号:HT-HD-D-1致项目监理机构现报上 3 X 3MV 机组烟气脱硝改造工程电气专项施工方案工程施工方案,请审查。附件:3 X 3MV 机组烟气脱硝改造工程电气专项施工方案承包单位(章):项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:一项目监理机构(章):总监理工程师:日期:建设单位审批意见:建设单位(章):专业工程师:项目代表:日 期:日 期:填报说明:本表一式箜,由承包单位填报,建设单位、项目监理机构、承包单位各一份。特别施工技术方案由承包单位总工 程师批准,F 寸验算结果。洛阳伊川龙泉坑自备发电有限公司3X 3 皿呗组烟气脱硝改造工程电气专项施工方案编制:曹志海审核:郝朝忠批准:汤益洪江苏天力建设有限公司2025 年 05 月 10 日目录1. 适用范围2. 编制依据3. 工程概况4. 配电装置安装5. 电缆桥架安装6. 接地装置安装7. 起重设备安装8. 照明安装9. 电缆敷设接引10. 电动机检查及试转11. 安全文明施工措施12. 质量保证体系网络图13. 安全风险计划表14. 环境控制计划表1 适用范围本专项施工方案适用于洛阳伊川龙泉坑自备发电有限公司2 编制依据2.1《电力建设安全工作规程》(DL59.1-22 )。2.2《电气装置安装工程质量检验及评定规程》DL/T5417-292.3 蓝天环保设备工程股份有限公司设计图纸2.4《火力发电厂基建工程质量标准及工艺要求》2.5《工程建设标准强制性条文》(电力工程部分)26 年版2.6《火力发电厂基本建设工程启动及竣工验收规程》3 工程概况洛阳伊川龙泉坑自备发电有限公司 3X 3MW 机组烟气脱硝改造工程采纳尿素热解制氨的方法进行烟气脱硝,本工程电气共设 9 台低压配电柜,由 DCS 操作统一操作运行。4.配电装置安装4. 1 作业人员资格及要求4.1. 1 作业人员在施工前必须经过三级安全教育,能够认真学习安全规程并经考核合格。4.1.2 作业人员必须熟悉图纸,明确盘柜的安装位置及排列次序,并有较强的责任心、及相 应的理 论知识。4.1.3 作业人员必须掌握施工图纸、施工法律规范的要求,明确施工质量标准及工艺要求。4.1.4 作业负责人应有一定的盘柜安装经验,明确盘柜安装的施工工序、方法及要求,具有一定 的施工组织能力。4.1.5 特别工种工作人员需持有有效合格证件并经审核合格后方可上岗。4.1.6 作业人员计划主要劳...
