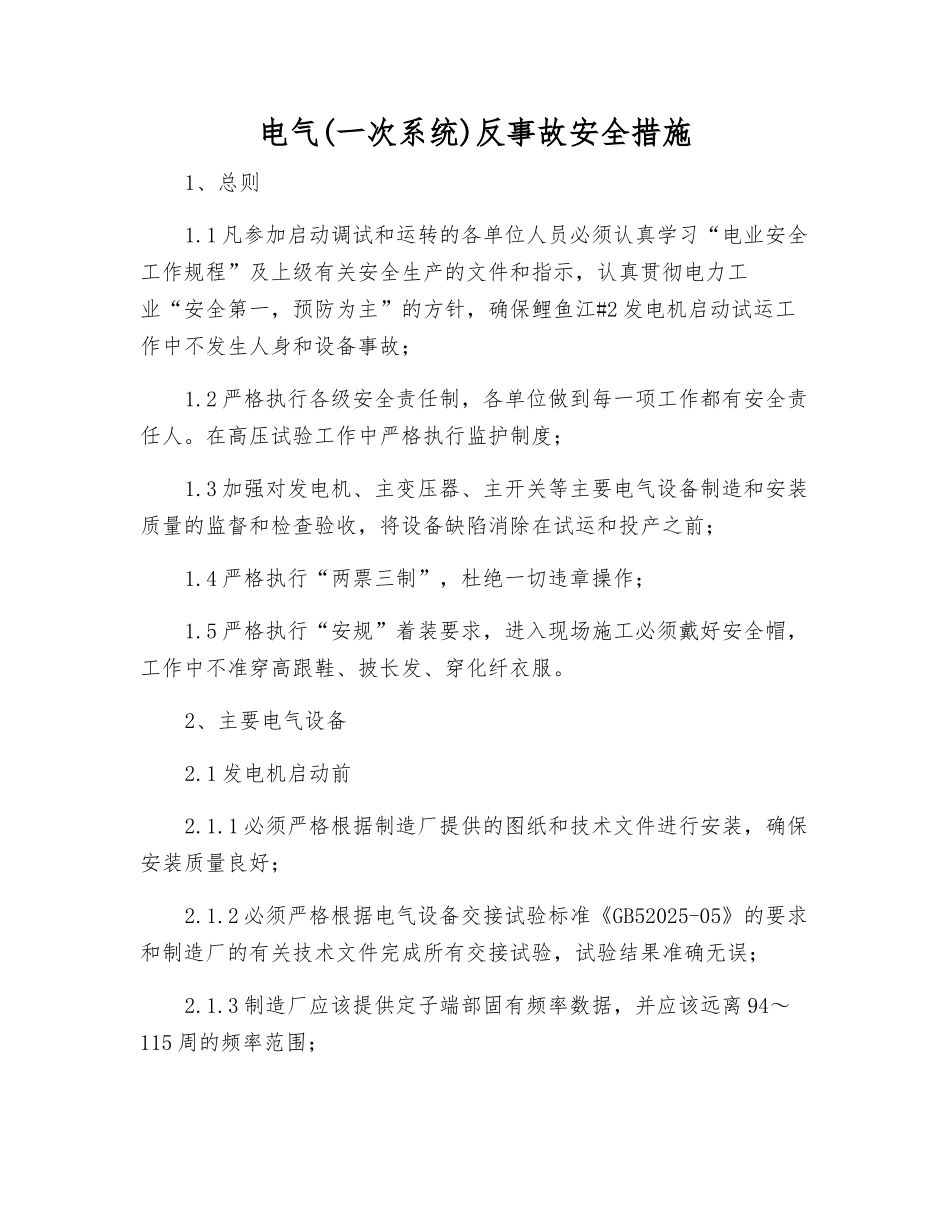

电气(一次系统)反事故安全措施1、总则1.1 凡参加启动调试和运转的各单位人员必须认真学习“电业安全工作规程”及上级有关安全生产的文件和指示,认真贯彻电力工业“安全第一,预防为主”的方针,确保鲤鱼江#2 发电机启动试运工作中不发生人身和设备事故;1.2 严格执行各级安全责任制,各单位做到每一项工作都有安全责任人。在高压试验工作中严格执行监护制度;1.3 加强对发电机、主变压器、主开关等主要电气设备制造和安装质量的监督和检查验收,将设备缺陷消除在试运和投产之前;1.4 严格执行“两票三制”,杜绝一切违章操作;1.5 严格执行“安规”着装要求,进入现场施工必须戴好安全帽,工作中不准穿高跟鞋、披长发、穿化纤衣服。2、主要电气设备2.1 发电机启动前2.1.1 必须严格根据制造厂提供的图纸和技术文件进行安装,确保安装质量良好;2.1.2 必须严格根据电气设备交接试验标准《GB52025-05》的要求和制造厂的有关技术文件完成所有交接试验,试验结果准确无误;2.1.3 制造厂应该提供定子端部固有频率数据,并应该远离 94~115 周的频率范围;2.1.4 发电机转子风道检查试验结果应与制造厂提供的数据相近或符合 JB/T2025-05 的限制要求,确认风道无堵塞;2.1.5 发电机氢气纯度、湿度以及进气温度符合制造厂的有关规定;2.1.6 发电机定子冷却水必须各项指标合格,进水温度符合制造厂的要求;2.1.7 发电机密封瓦安装符合制造厂要求,平衡阀、压差阀要能自动投入,动作灵活可靠,压差在规定范围以内。氢侧回油必须畅通,端盖外部油管都应留有坡度,避开管路弯曲和管径的较大改变,端盖内部的回油腔和回油孔的尺寸必须足够大,特别要清除里面的杂物,防止密封油进入发电机内部;2.1.8 发--变组出口断路器要严格防止非全相拉合闸,失灵保护要可靠投入;2.1.9 发电机气体置换宜采纳 CO2 作为中间气体,禁止采纳抽真空的办法进行气体置换;2.1.10 发电机转子上的平衡螺丝、平衡块、风扇固定螺丝、引线固定螺丝不得有任何松动或未锁紧现象,安装前必须逐个认真检查。2.1.11 发电机负序保护必须可靠;2.1.12 发电机定子内冷水回路应该有反冲洗装置;2.1.13 氢气冷却器的严密性试验、定子单独气密性试验、定子水回路的气密性试验均应合格;2.1.14 发电机轴承绝缘要符合制造厂的有关规定;2.1.15 用于保护和试验的转子槽楔上的通风孔堵塞物必须全部拔掉,保证无一遗留;2.1.16 发电机定子封闭前,应该使用大功率吸尘器清理...
