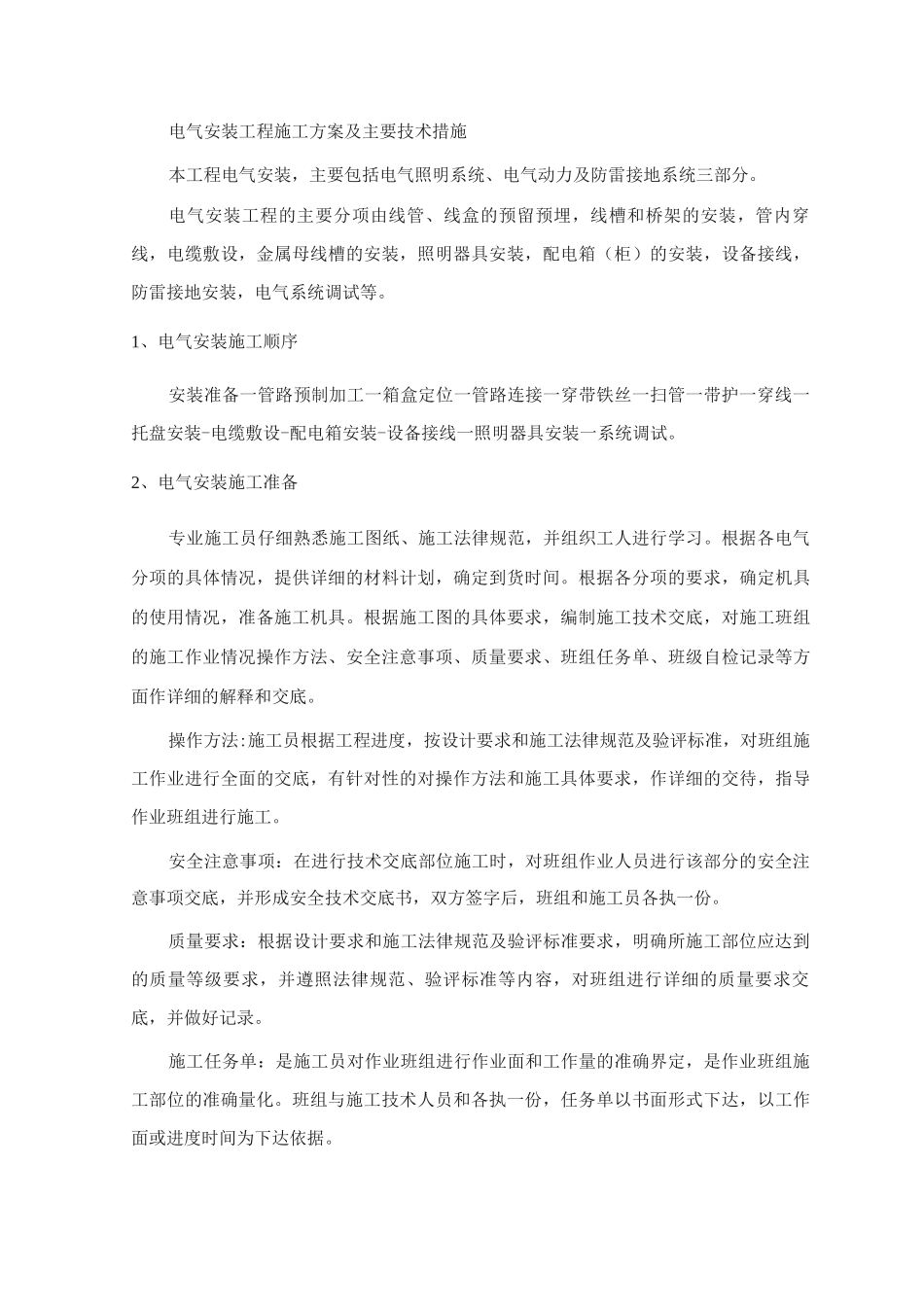

电气安装工程施工方案及主要技术措施本工程电气安装,主要包括电气照明系统、电气动力及防雷接地系统三部分
电气安装工程的主要分项由线管、线盒的预留预埋,线槽和桥架的安装,管内穿线,电缆敷设,金属母线槽的安装,照明器具安装,配电箱(柜)的安装,设备接线,防雷接地安装,电气系统调试等
1、电气安装施工顺序安装准备一管路预制加工一箱盒定位一管路连接一穿带铁丝一扫管一带护一穿线一托盘安装-电缆敷设-配电箱安装-设备接线一照明器具安装一系统调试
2、电气安装施工准备专业施工员仔细熟悉施工图纸、施工法律规范,并组织工人进行学习
根据各电气分项的具体情况,提供详细的材料计划,确定到货时间
根据各分项的要求,确定机具的使用情况,准备施工机具
根据施工图的具体要求,编制施工技术交底,对施工班组的施工作业情况操作方法、安全注意事项、质量要求、班组任务单、班级自检记录等方面作详细的解释和交底
操作方法:施工员根据工程进度,按设计要求和施工法律规范及验评标准,对班组施工作业进行全面的交底,有针对性的对操作方法和施工具体要求,作详细的交待,指导作业班组进行施工
安全注意事项:在进行技术交底部位施工时,对班组作业人员进行该部分的安全注意事项交底,并形成安全技术交底书,双方签字后,班组和施工员各执一份
质量要求:根据设计要求和施工法律规范及验评标准要求,明确所施工部位应达到的质量等级要求,并遵照法律规范、验评标准等内容,对班组进行详细的质量要求交底,并做好记录
施工任务单:是施工员对作业班组进行作业面和工作量的准确界定,是作业班组施工部位的准确量化
班组与施工技术人员和各执一份,任务单以书面形式下达,以工作面或进度时间为下达依据

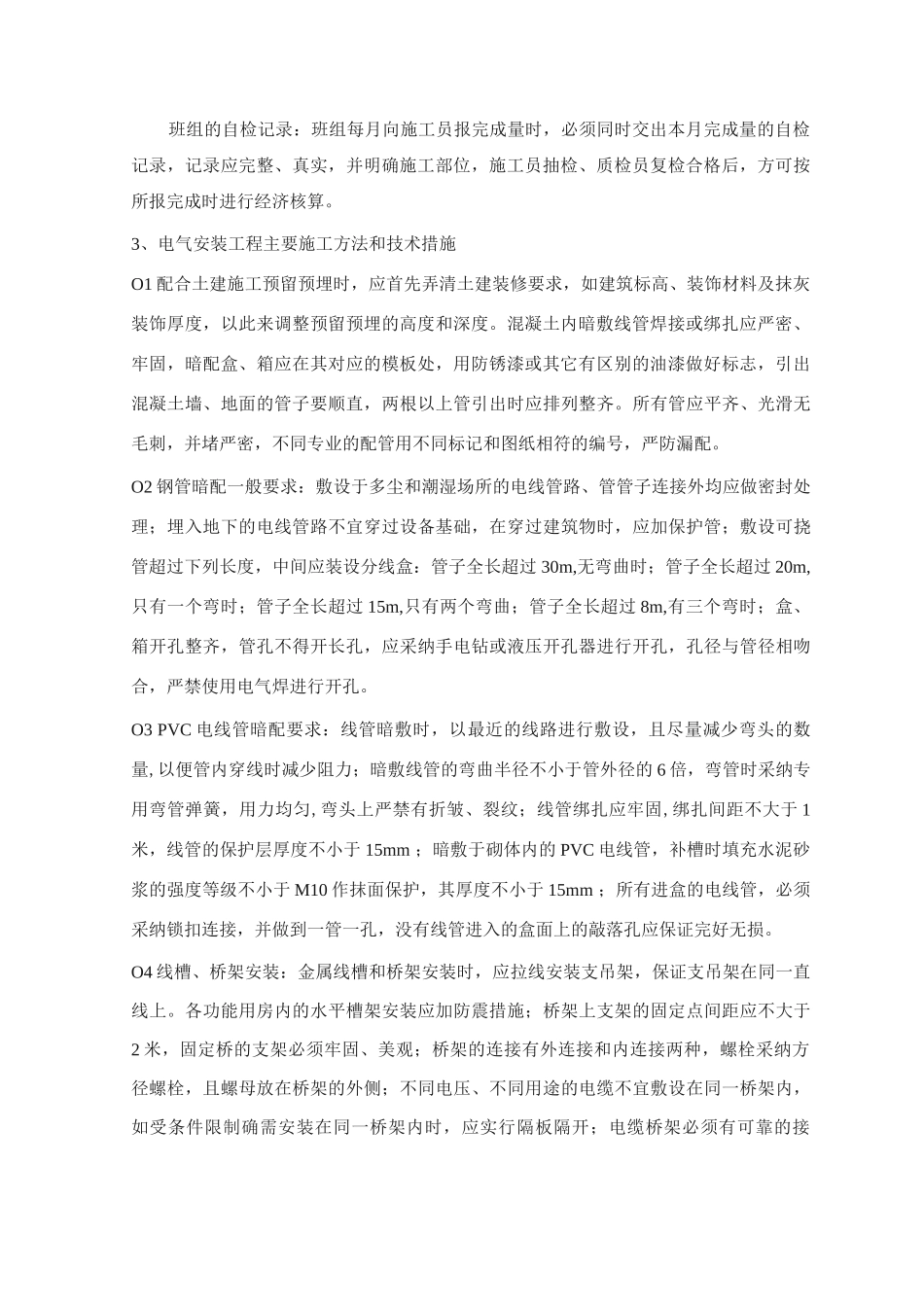

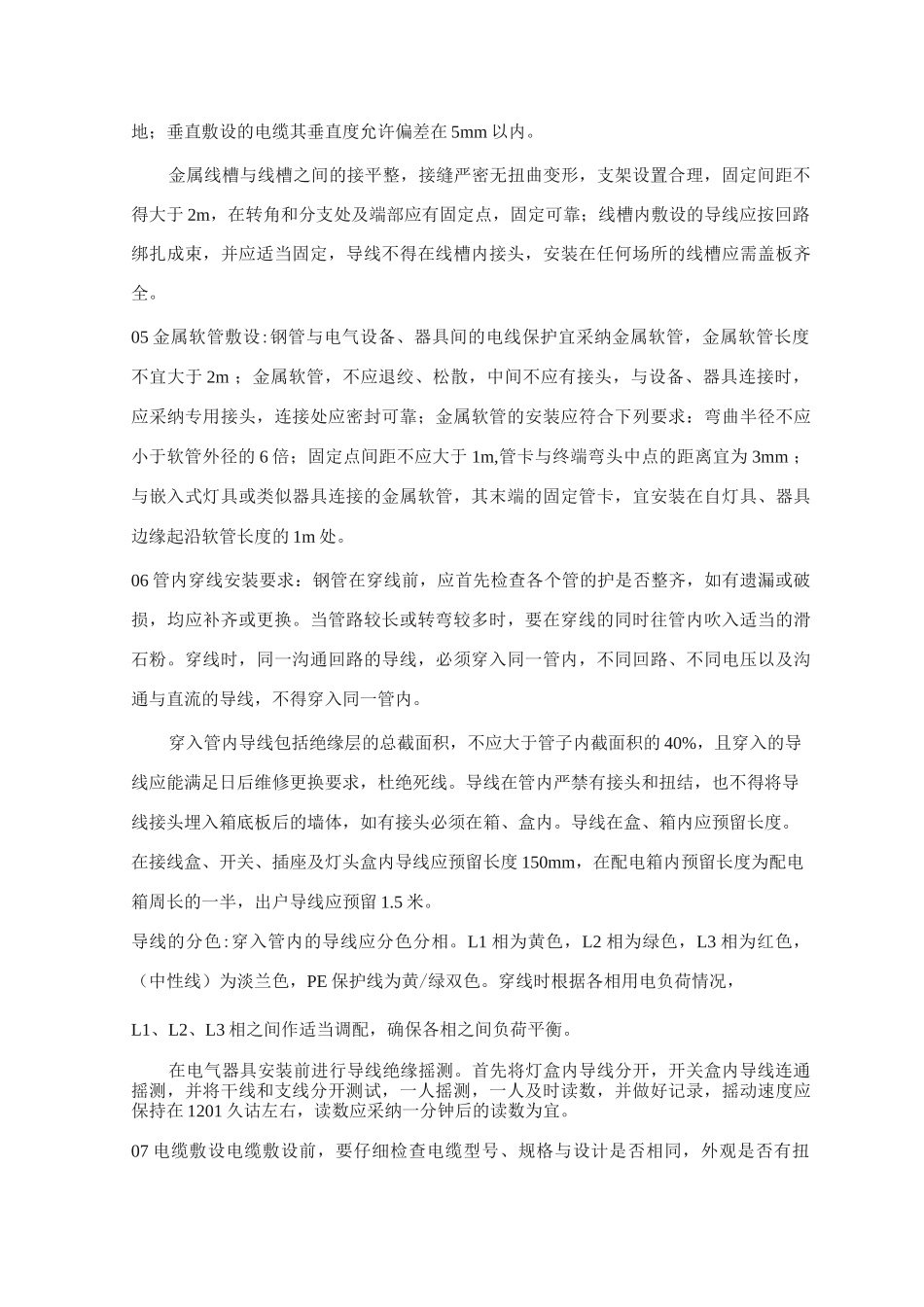

班组的自检记录:班组每月向施工员报完成量时,必须同时交出本月完成量的自检记录,记录应完整、真实,并明确施工部位,施工员抽检、质检员复检合格后,方可按所报完成时进行经济核算
