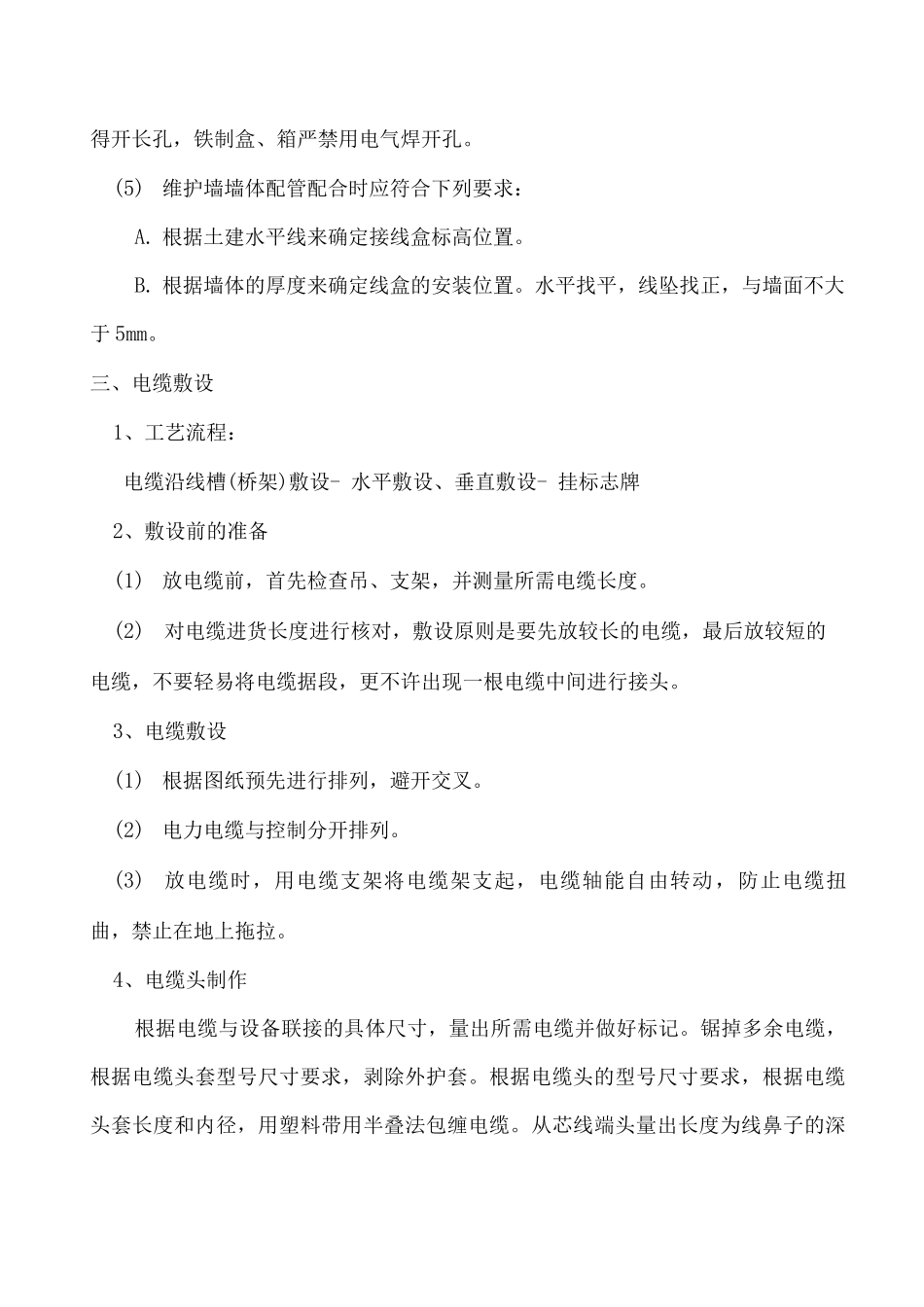

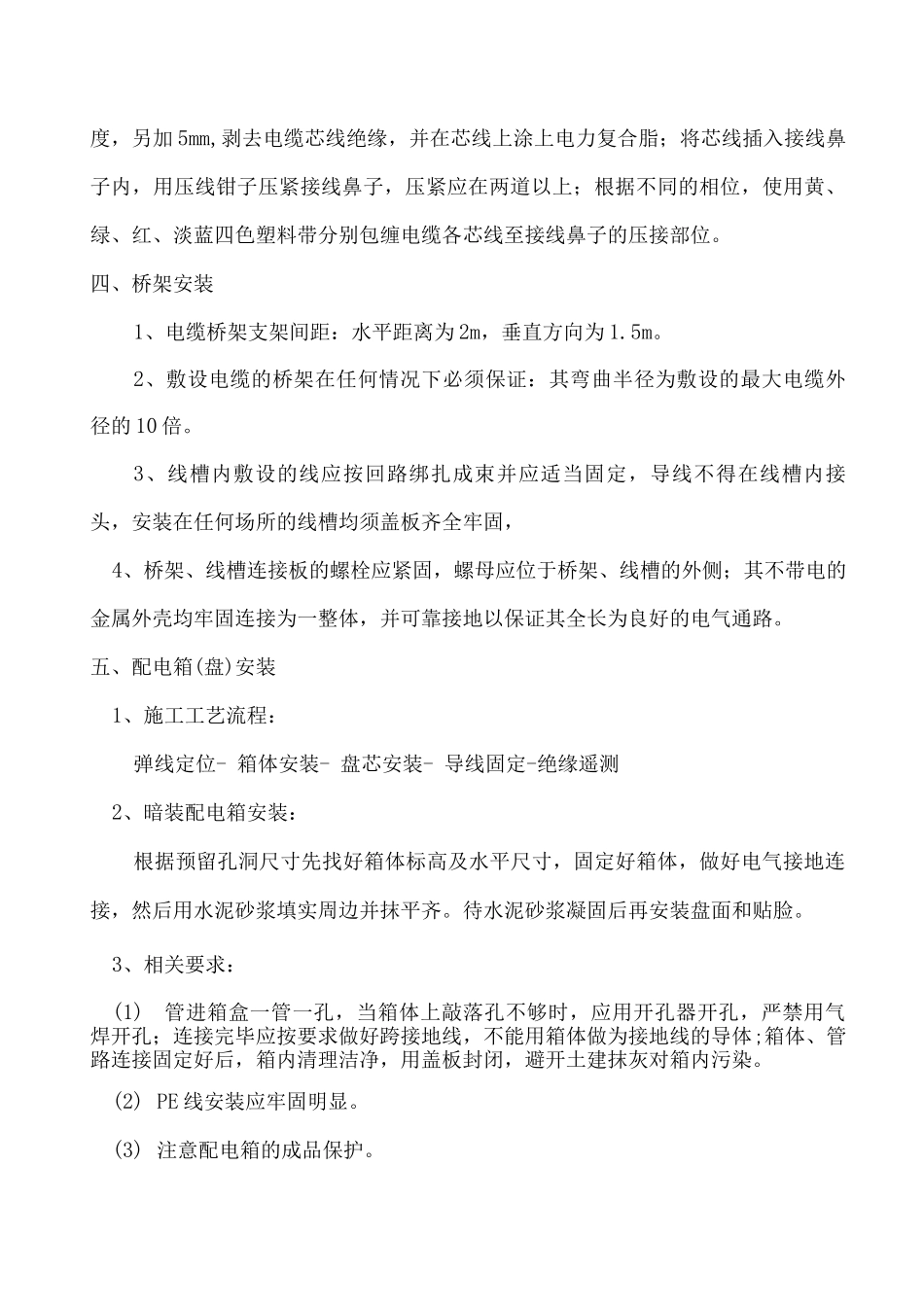

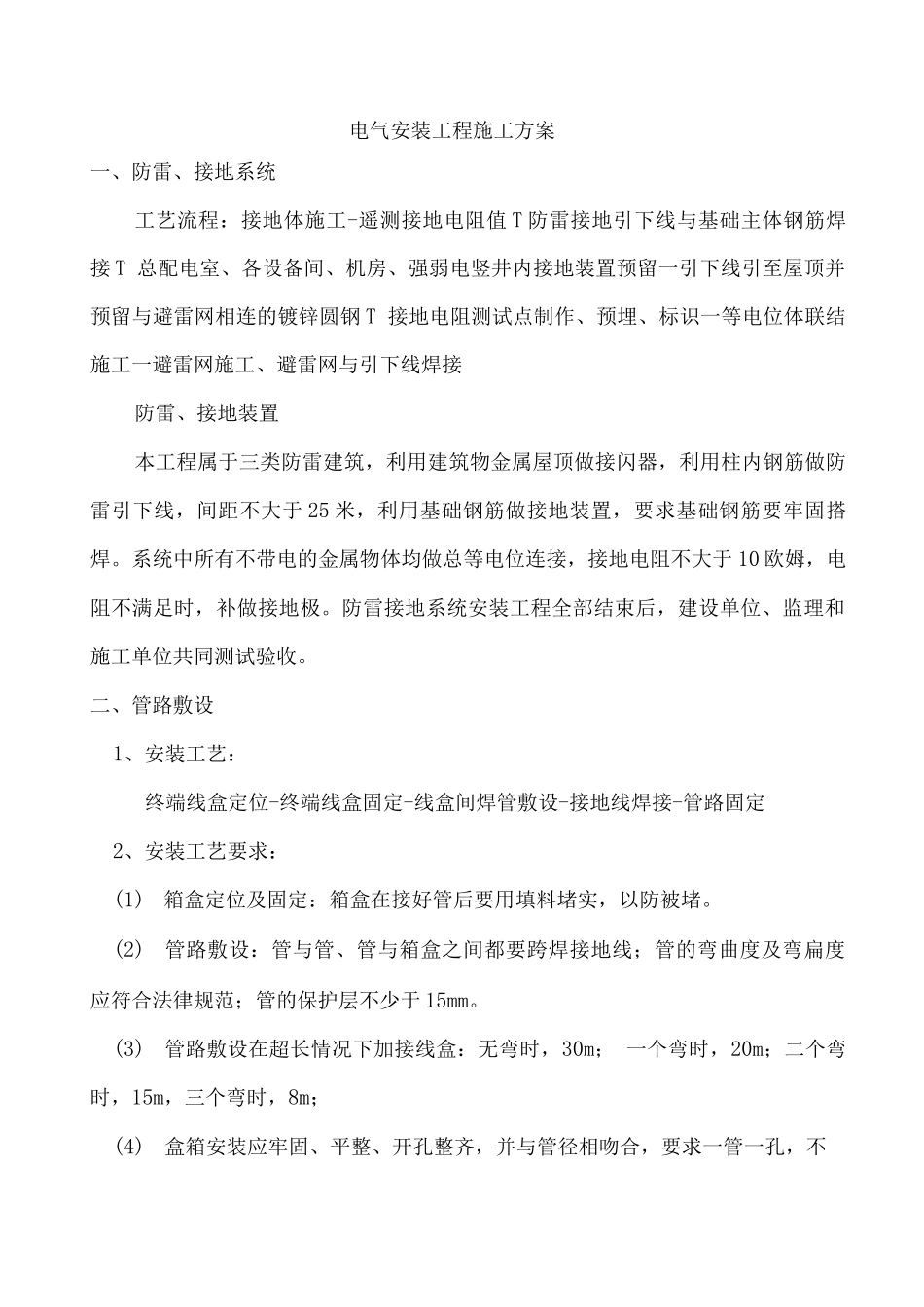

电气安装工程施工方案一、防雷、接地系统工艺流程:接地体施工-遥测接地电阻值 T 防雷接地引下线与基础主体钢筋焊接 T 总配电室、各设备间、机房、强弱电竖井内接地装置预留一引下线引至屋顶并预留与避雷网相连的镀锌圆钢 T 接地电阻测试点制作、预埋、标识一等电位体联结施工一避雷网施工、避雷网与引下线焊接防雷、接地装置本工程属于三类防雷建筑,利用建筑物金属屋顶做接闪器,利用柱内钢筋做防雷引下线,间距不大于 25 米,利用基础钢筋做接地装置,要求基础钢筋要牢固搭焊。系统中所有不带电的金属物体均做总等电位连接,接地电阻不大于 10 欧姆,电阻不满足时,补做接地极。防雷接地系统安装工程全部结束后,建设单位、监理和施工单位共同测试验收。二、管路敷设1、安装工艺:终端线盒定位-终端线盒固定-线盒间焊管敷设-接地线焊接-管路固定2、安装工艺要求:(1)箱盒定位及固定:箱盒在接好管后要用填料堵实,以防被堵。(2)管路敷设:管与管、管与箱盒之间都要跨焊接地线;管的弯曲度及弯扁度应符合法律规范;管的保护层不少于 15mm。(3)管路敷设在超长情况下加接线盒:无弯时,30m; 一个弯时,20m;二个弯时,15m,三个弯时,8m;(4)盒箱安装应牢固、平整、开孔整齐,并与管径相吻合,要求一管一孔,不得开长孔,铁制盒、箱严禁用电气焊开孔。(5)维护墙墙体配管配合时应符合下列要求:A. 根据土建水平线来确定接线盒标高位置。B. 根据墙体的厚度来确定线盒的安装位置。水平找平,线坠找正,与墙面不大于 5mm。三、电缆敷设1、工艺流程:电缆沿线槽(桥架)敷设- 水平敷设、垂直敷设- 挂标志牌2、敷设前的准备(1)放电缆前,首先检查吊、支架,并测量所需电缆长度。(2)对电缆进货长度进行核对,敷设原则是要先放较长的电缆,最后放较短的电缆,不要轻易将电缆据段,更不许出现一根电缆中间进行接头。3、电缆敷设(1)根据图纸预先进行排列,避开交叉。(2)电力电缆与控制分开排列。(3)放电缆时,用电缆支架将电缆架支起,电缆轴能自由转动,防止电缆扭曲,禁止在地上拖拉。4、电缆头制作根据电缆与设备联接的具体尺寸,量出所需电缆并做好标记。锯掉多余电缆,根据电缆头套型号尺寸要求,剥除外护套。根据电缆头的型号尺寸要求,根据电缆头套长度和内径,用塑料带用半叠法包缠电缆。从芯线端头量出长度为线鼻子的深度,另加 5mm,剥去电缆芯线绝缘,并在芯线上涂上电力复合脂;将芯线插入接线鼻子内,用压线钳子压紧接线鼻子,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电气安装工程施工方案2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
