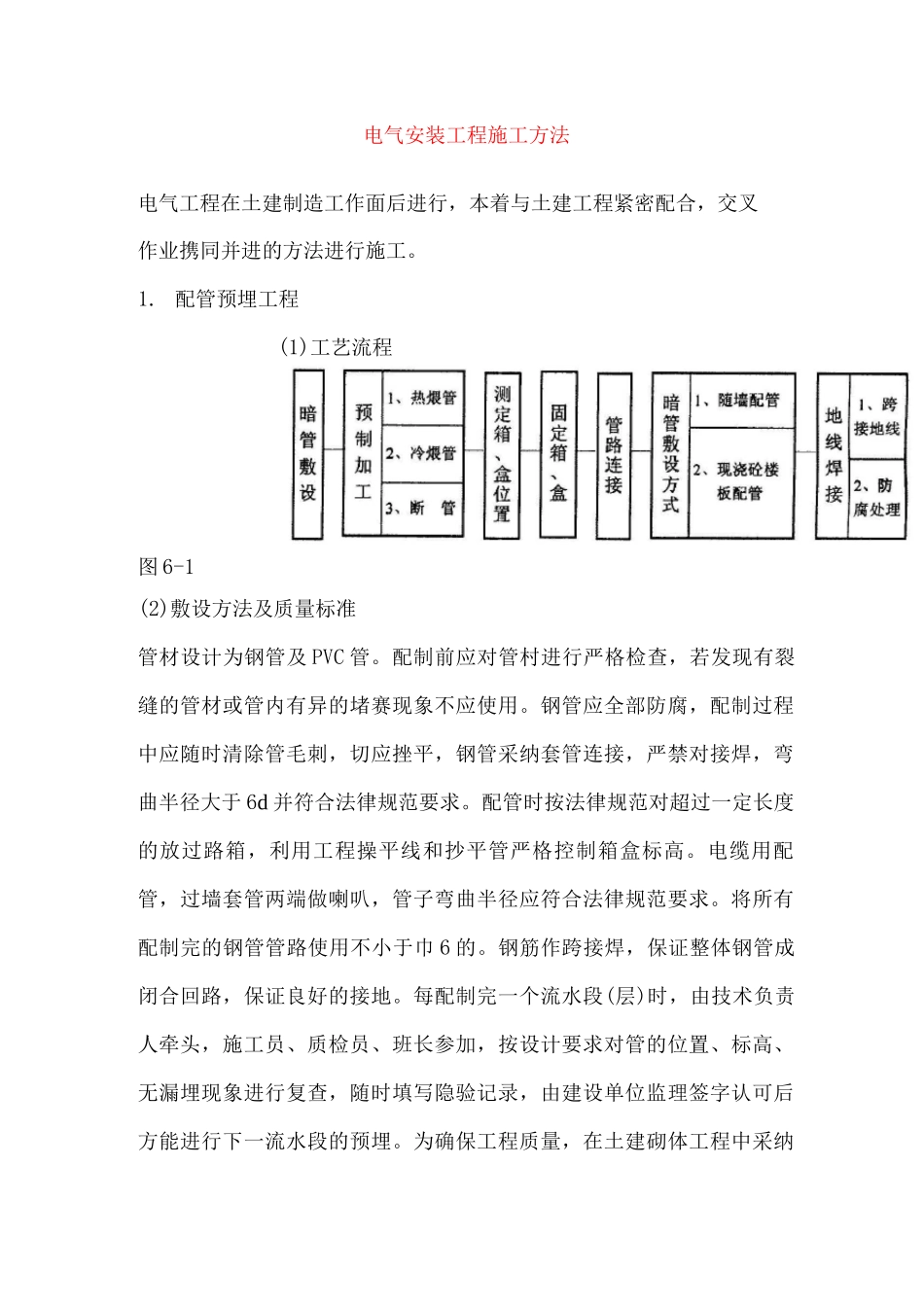

电气安装工程施工方法电气工程在土建制造工作面后进行,本着与土建工程紧密配合,交叉作业携同并进的方法进行施工
配管预埋工程(1)工艺流程图 6-1(2)敷设方法及质量标准管材设计为钢管及 PVC 管
配制前应对管村进行严格检查,若发现有裂缝的管材或管内有异的堵赛现象不应使用
钢管应全部防腐,配制过程中应随时清除管毛刺,切应挫平,钢管采纳套管连接,严禁对接焊,弯曲半径大于 6d 并符合法律规范要求
配管时按法律规范对超过一定长度的放过路箱,利用工程操平线和抄平管严格控制箱盒标高
电缆用配管,过墙套管两端做喇叭,管子弯曲半径应符合法律规范要求
将所有配制完的钢管管路使用不小于巾 6 的
钢筋作跨接焊,保证整体钢管成闭合回路,保证良好的接地
每配制完一个流水段(层)时,由技术负责人牵头,施工员、质检员、班长参加,按设计要求对管的位置、标高、无漏埋现象进行复查,随时填写隐验记录,由建设单位监理签字认可后方能进行下一流水段的预埋

为确保工程质量,在土建砌体工程中采纳二次预埋法,其方法是将已配制预埋好的管路分层、分系统、分回路进行二次复查,对有堵塞、不到位与设计标高有出入等问题进行二次预埋与接配
在预埋全过程中,为确保以后工作的顺利进行,将所有朝上的管进行塞、封
变形缝处理做法:变形缝两侧各预埋一个接线箱,先把管的一端固定在接线箱上,另一侧接线箱底部的垂直方向开长孔其子,径长宽尺寸不少于被接入管直径的 2 倍
两侧连接好补偿跨接地线
钢管与盒(箱)连接可采纳焊接连接,管宜高出盒(箱)内壁 3〜5mm,且焊后应补涂防腐漆,管与盒在焊接连接时,应一管一了,顺直插入于管相吻合的孔内,伸进长度宜为 3〜5mm
钢管与设备直接连接时,对室内干燥场所钢管端部宜增设电线保护软管或可绕金属电线保护管后引入到设备的接线盒内,且钢管管应包扎紧密,对室外或室内潮湿场所,钢管端部应增应防水弯头,导线应加套
