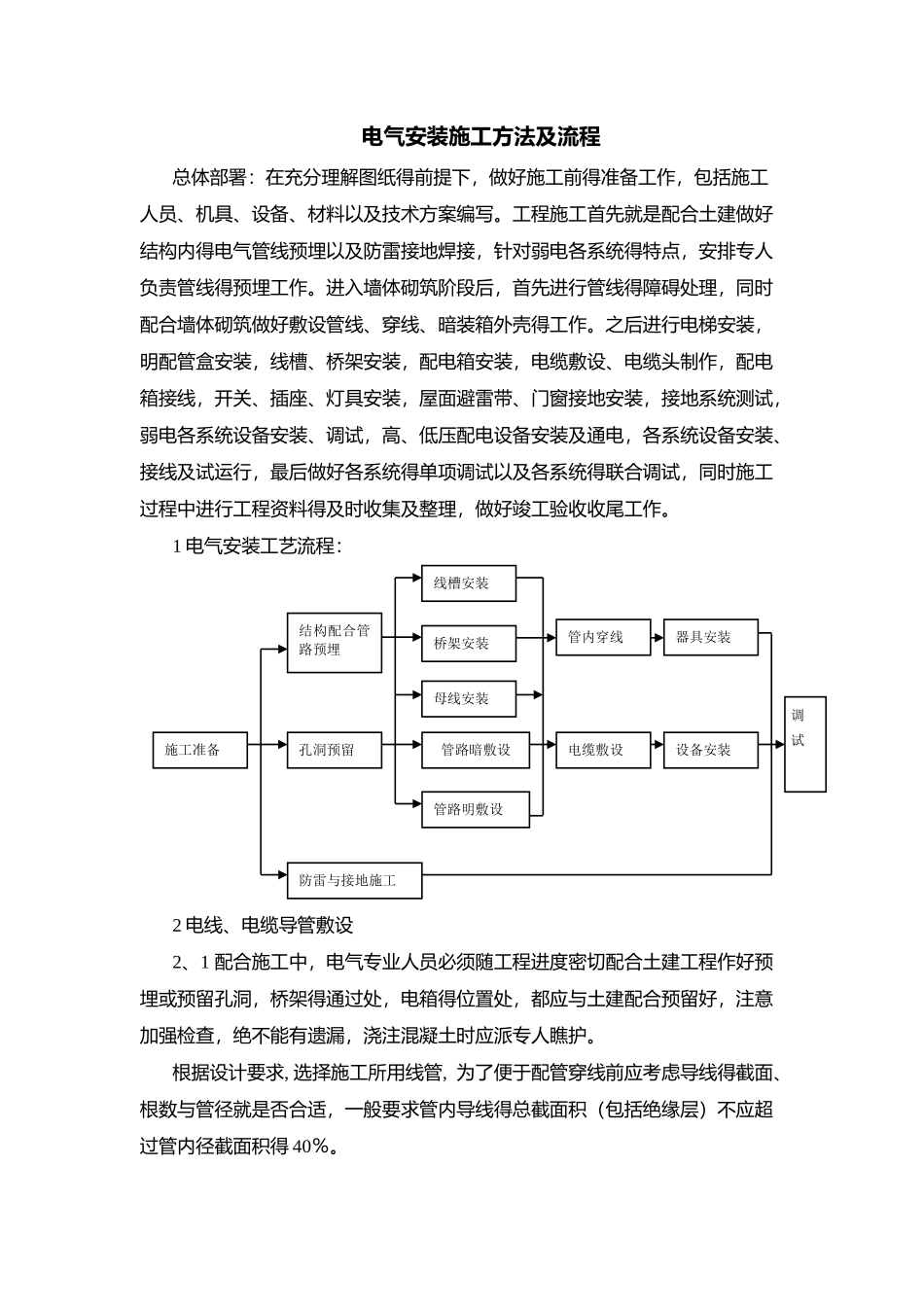

电气安装施工方法及流程总体部署:在充分理解图纸得前提下,做好施工前得准备工作,包括施工人员、机具、设备、材料以及技术方案编写。工程施工首先就是配合土建做好结构内得电气管线预埋以及防雷接地焊接,针对弱电各系统得特点,安排专人负责管线得预埋工作。进入墙体砌筑阶段后,首先进行管线得障碍处理,同时配合墙体砌筑做好敷设管线、穿线、暗装箱外壳得工作。之后进行电梯安装,明配管盒安装,线槽、桥架安装,配电箱安装,电缆敷设、电缆头制作,配电箱接线,开关、插座、灯具安装,屋面避雷带、门窗接地安装,接地系统测试,弱电各系统设备安装、调试,高、低压配电设备安装及通电,各系统设备安装、接线及试运行,最后做好各系统得单项调试以及各系统得联合调试,同时施工过程中进行工程资料得及时收集及整理,做好竣工验收收尾工作。1 电气安装工艺流程:2 电线、电缆导管敷设2、1 配合施工中,电气专业人员必须随工程进度密切配合土建工程作好预埋或预留孔洞,桥架得通过处,电箱得位置处,都应与土建配合预留好,注意加强检查,绝不能有遗漏,浇注混凝土时应派专人瞧护。根据设计要求, 选择施工所用线管,为了便于配管穿线前应考虑导线得截面、根数与管径就是否合适,一般要求管内导线得总截面积(包括绝缘层)不应超过管内径截面积得 40%。施工准备结构配合管路预埋孔洞预留防雷与接地施工线槽安装桥架安装管路明敷设管内穿线器具安装调 试电缆敷设设备安装管路暗敷设母线安装2、2 穿越外墙得钢管必须焊止水片,埋入土层得钢管用沥清油做防腐处理。2、3 为了便于穿线,暗配时管子得弯曲半径不应小于管子直径得 10 倍;明配时管子得弯曲半径不应小于管子直径得6倍。管子得弯曲部位不应有皱扁与裂缝现象,扁曲程度不应大于管子外径得 0、1 倍。钢管煨弯可采纳手动与液压顶管机进行。假如管径较大得,要采纳热煨法。 2、4 线管敷设按设计进行配管,一般从配电箱处开始配至设备,也可由设备处向配电箱处;钢管与配电箱本体、电器具箱盒均连接为一体。为了保证管得顺直,提高二次接管得质量,管进木套箱处顺直,必须一孔一管,不允许在木套箱上开长孔。管进木套箱 50mm,管与管间距 25mm(保证管入箱后可以上锁母)。钢管进箱柜必须采纳丝扣连接、锁母固定。管暗敷在钢筋混凝土结构中,用铁丝将其绑扎在结构钢筋上,将管子垫起,防止保护层小于 15mm,弱电管保护层不小于 30mm。需二次配管接盒得预埋管,预埋时做好管口...
