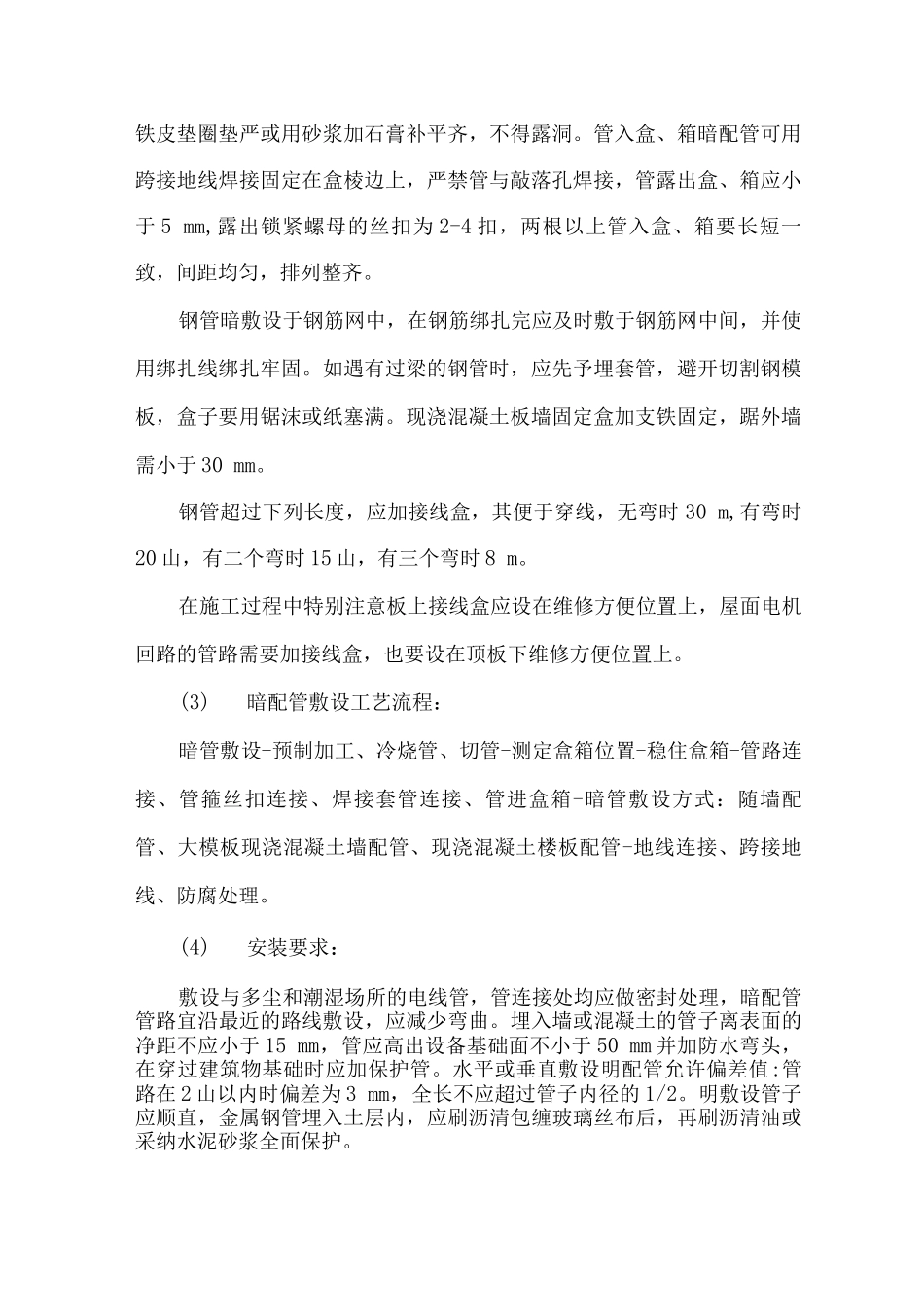

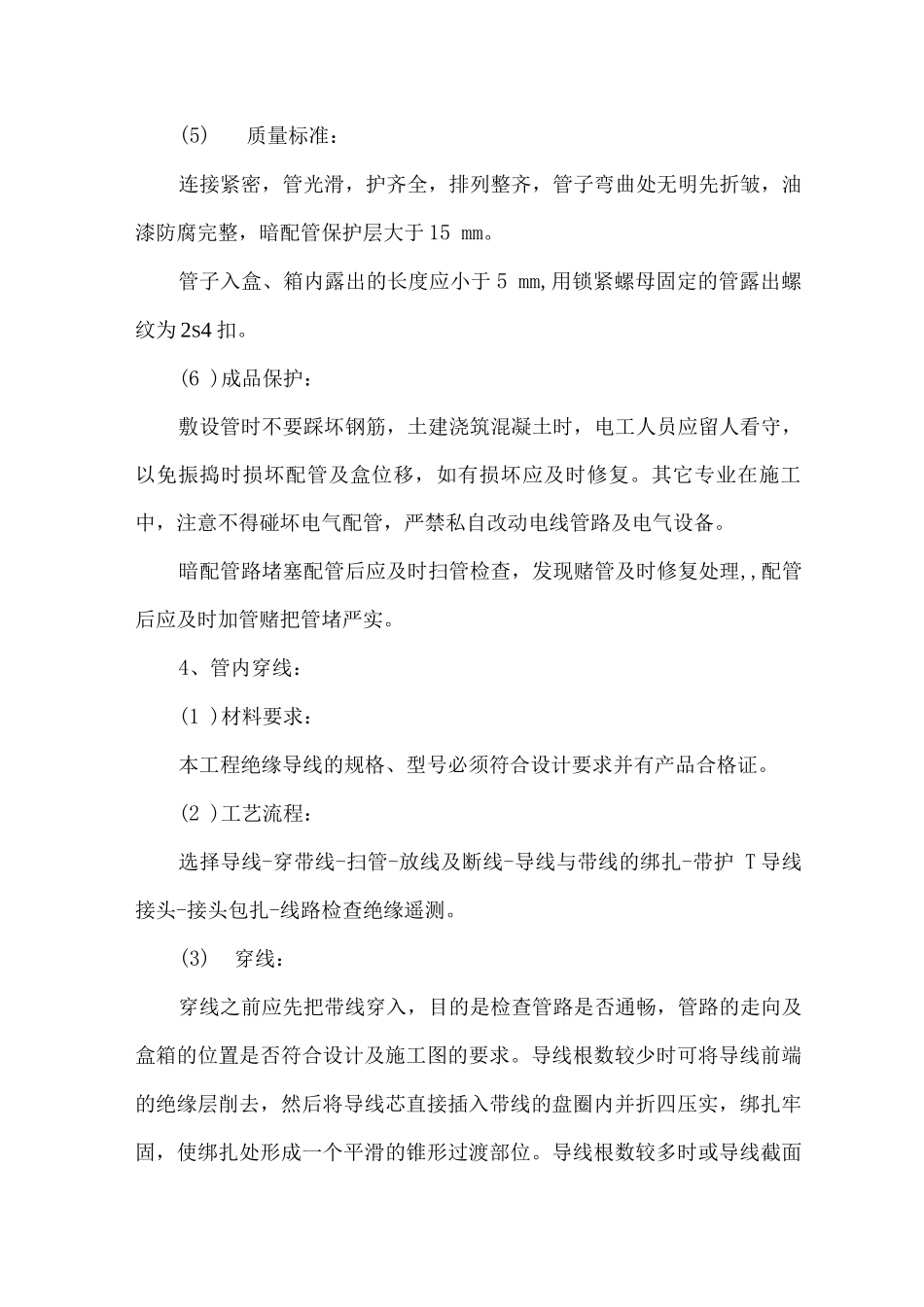

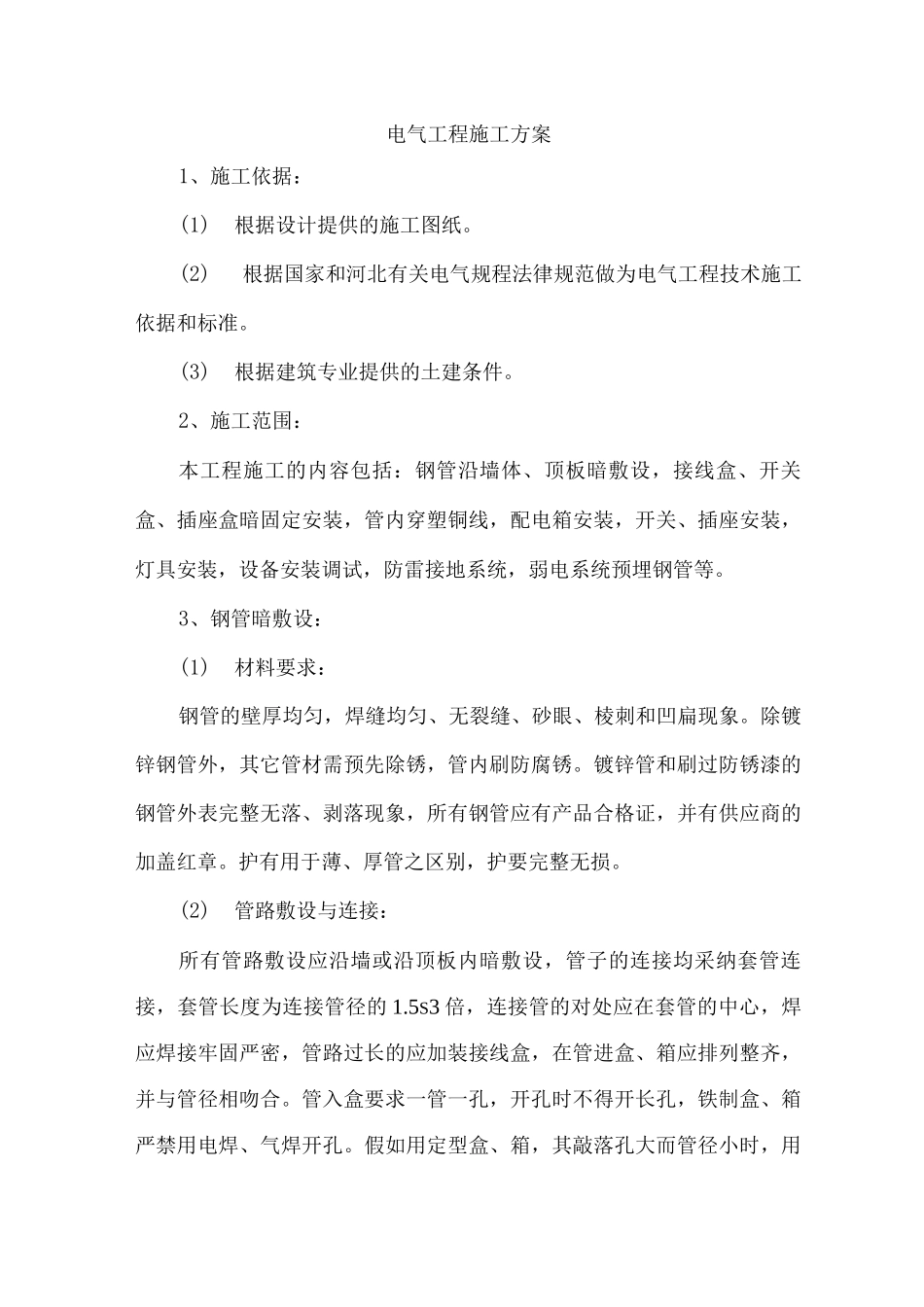

电气工程施工方案1、施工依据:(1)根据设计提供的施工图纸。(2)根据国家和河北有关电气规程法律规范做为电气工程技术施工依据和标准。(3)根据建筑专业提供的土建条件。2、施工范围:本工程施工的内容包括:钢管沿墙体、顶板暗敷设,接线盒、开关盒、插座盒暗固定安装,管内穿塑铜线,配电箱安装,开关、插座安装,灯具安装,设备安装调试,防雷接地系统,弱电系统预埋钢管等。3、钢管暗敷设:(1)材料要求:钢管的壁厚均匀,焊缝均匀、无裂缝、砂眼、棱刺和凹扁现象。除镀锌钢管外,其它管材需预先除锈,管内刷防腐锈。镀锌管和刷过防锈漆的钢管外表完整无落、剥落现象,所有钢管应有产品合格证,并有供应商的加盖红章。护有用于薄、厚管之区别,护要完整无损。(2)管路敷设与连接:所有管路敷设应沿墙或沿顶板内暗敷设,管子的连接均采纳套管连接,套管长度为连接管径的 1.5S3 倍,连接管的对处应在套管的中心,焊应焊接牢固严密,管路过长的应加装接线盒,在管进盒、箱应排列整齐,并与管径相吻合。管入盒要求一管一孔,开孔时不得开长孔,铁制盒、箱严禁用电焊、气焊开孔。假如用定型盒、箱,其敲落孔大而管径小时,用铁皮垫圈垫严或用砂浆加石膏补平齐,不得露洞。管入盒、箱暗配管可用跨接地线焊接固定在盒棱边上,严禁管与敲落孔焊接,管露出盒、箱应小于 5 mm,露出锁紧螺母的丝扣为 2-4 扣,两根以上管入盒、箱要长短一致,间距均匀,排列整齐。钢管暗敷设于钢筋网中,在钢筋绑扎完应及时敷于钢筋网中间,并使用绑扎线绑扎牢固。如遇有过梁的钢管时,应先予埋套管,避开切割钢模板,盒子要用锯沫或纸塞满。现浇混凝土板墙固定盒加支铁固定,踞外墙需小于 30 mm。钢管超过下列长度,应加接线盒,其便于穿线,无弯时 30 m,有弯时20 山,有二个弯时 15 山,有三个弯时 8 m。在施工过程中特别注意板上接线盒应设在维修方便位置上,屋面电机回路的管路需要加接线盒,也要设在顶板下维修方便位置上。(3)暗配管敷设工艺流程:暗管敷设-预制加工、冷烧管、切管-测定盒箱位置-稳住盒箱-管路连接、管箍丝扣连接、焊接套管连接、管进盒箱-暗管敷设方式:随墙配管、大模板现浇混凝土墙配管、现浇混凝土楼板配管-地线连接、跨接地线、防腐处理。(4)安装要求:敷设与多尘和潮湿场所的电线管,管连接处均应做密封处理,暗配管管路宜沿最近的路线敷设,应减少弯曲。埋入墙或混凝土的管子离表面的净距不应小于 15 mm,管应高出设备基础面不小...
