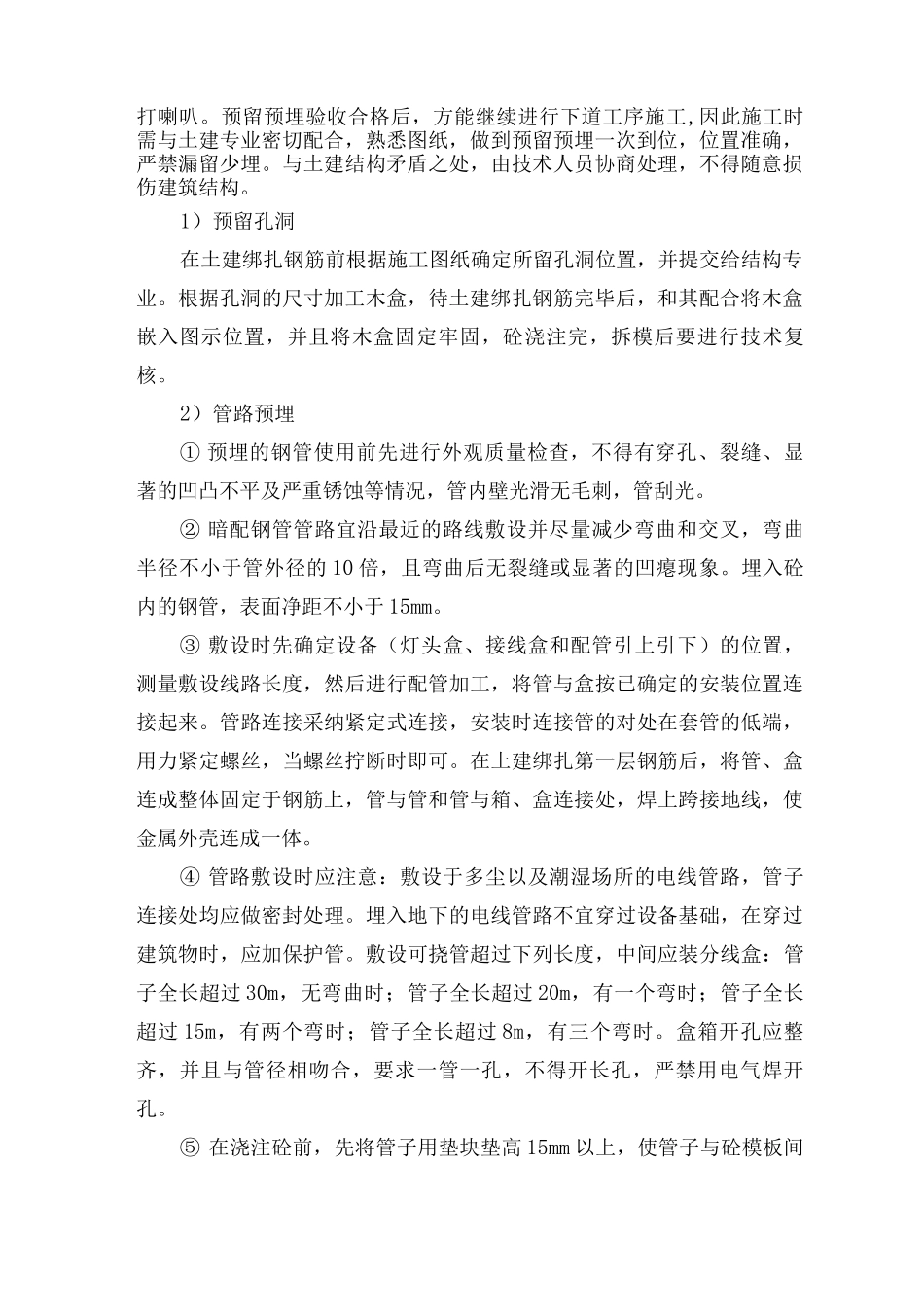

电气工程施工方案17.1 工程内容本工程电气工程主要包括电力、照明、防雷接地、有线电视等系统,电压为 220/380V。17.2 工程特点电气预留预埋工程量大,施工时须与土建专业密切配合,确保预留预埋一次到位,以保证下一步工序的进行。17.3 施工重点本工程电气安装工程量较大,为保证工期质量,在管理和配合上一定要协调好。施工时着重做好预留预埋工作,包括变配电设备基础制作、暗设配电箱的预留位置、桥架、母线穿墙预留洞、预埋管路、防雷接地和补洞、堵洞等工作。配电调试关系到整个系统的供电和运行,是保障本工程正常使用的关键部分,施工时将其作为重点工序,配合业主进行调试,确保试运行一次成功。17.4 主要施工程序施工准备-预留预埋-基础型钢及支吊架预制安装-配电箱安装-桥架、金属线槽、插接式母线敷设-电缆敷设-管内穿线-电机检查接线一照明器具安装一电气调试。防雷接地在整个施工过程穿插于其它分部、分项工程中。17.5 主要施工方法及技术要求施工准备熟悉图纸,核实图中选用设备材料,准备工机具,根据工期安排及进度要求合理配备劳动力、提出备料及分批采购计划。预留预埋施工人员配合土建按图进行管路、铁构件及配电设备基础、孔洞的预留预埋。穿越建筑物基础的部分及时预埋,其中穿越建筑物外墙及屋面的部分需做止水圈,电缆套管预埋须做防腐处理后再埋入土中,管打喇叭。预留预埋验收合格后,方能继续进行下道工序施工,因此施工时需与土建专业密切配合,熟悉图纸,做到预留预埋一次到位,位置准确,严禁漏留少埋。与土建结构矛盾之处,由技术人员协商处理,不得随意损伤建筑结构。1)预留孔洞在土建绑扎钢筋前根据施工图纸确定所留孔洞位置,并提交给结构专业。根据孔洞的尺寸加工木盒,待土建绑扎钢筋完毕后,和其配合将木盒嵌入图示位置,并且将木盒固定牢固,砼浇注完,拆模后要进行技术复核。2)管路预埋① 预埋的钢管使用前先进行外观质量检查,不得有穿孔、裂缝、显著的凹凸不平及严重锈蚀等情况,管内壁光滑无毛刺,管刮光。② 暗配钢管管路宜沿最近的路线敷设并尽量减少弯曲和交叉,弯曲半径不小于管外径的 10 倍,且弯曲后无裂缝或显著的凹瘪现象。埋入砼内的钢管,表面净距不小于 15mm。③ 敷设时先确定设备(灯头盒、接线盒和配管引上引下)的位置,测量敷设线路长度,然后进行配管加工,将管与盒按已确定的安装位置连接起来。管路连接采纳紧定式连接,安装时连接管的对处在套管的低端,用力紧定螺丝,...
