电气工程施工内容本工程的电气工程施工内容包括:供配电系统、电力及照明系统、应急照明系统、防雷接地系统

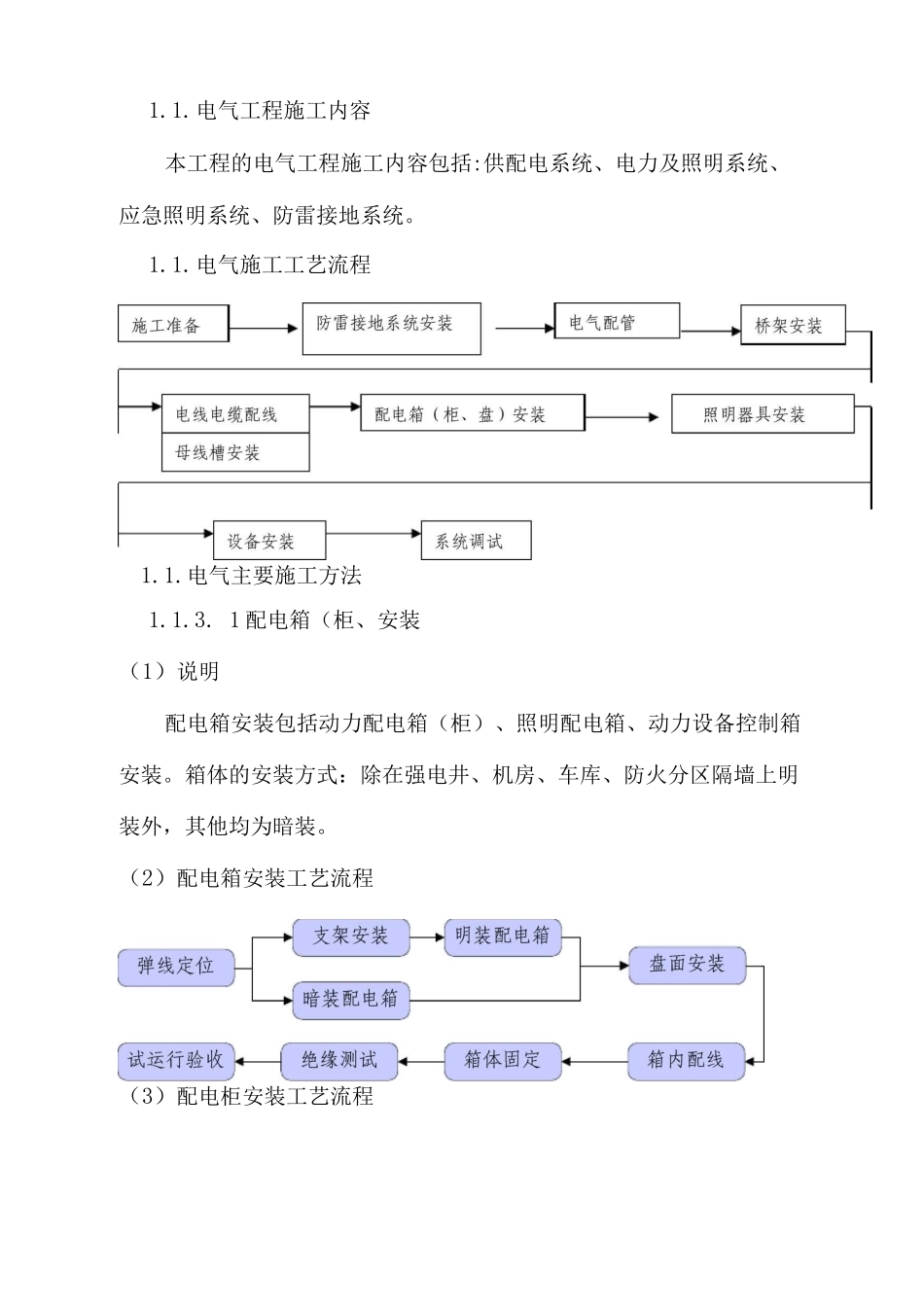

电气施工工艺流程1
电气主要施工方法1
1 配电箱(柜、安装(1)说明配电箱安装包括动力配电箱(柜)、照明配电箱、动力设备控制箱安装
箱体的安装方式:除在强电井、机房、车库、防火分区隔墙上明装外,其他均为暗装
(2)配电箱安装工艺流程(3)配电柜安装工艺流程(4)箱体检查验收配电箱(柜、到场后,要按设计图纸检查其箱号、箱内回路号,并对比安装设计说明进行检查,各项应满足设计要求和法律规范要求
(5)设备运输配电箱(柜、的运输吊装:配电箱(柜、的吊装、水平转运任务量很大,在实施前要进行合理的计划,设备垂直运输可以采纳外用电梯或塔吊,配电箱(柜、的水平转运可采纳液压叉车
道路要事先清理,保证平整畅通
汽车运输时用麻绳将设备与车身固定牢,开车要平稳
箱(柜、顶部有吊环者,吊索应穿在吊环内;无吊环者吊索应挂在四角主要承力结构处,不得将吊索吊在设备部件上,吊索的绳长应一致,以防柜体变形或损坏部件
(6)弹线定位根据设计要求确定配电箱(柜、位置,并根据箱(柜、的外形尺寸进行弹线定位,弹线定位的目的是找出预埋件或者膨胀螺栓的位置
(7)配电箱挂墙明装在混凝土墙上采纳金属膨胀螺栓固定配电箱时应根据弹线定位的要求找出准确的固定点位置,用电钻或冲击钻在固定点位置钻孔,其孔径应刚好将金属膨胀螺栓的胀管部分埋入墙内,且孔洞平直不得歪斜

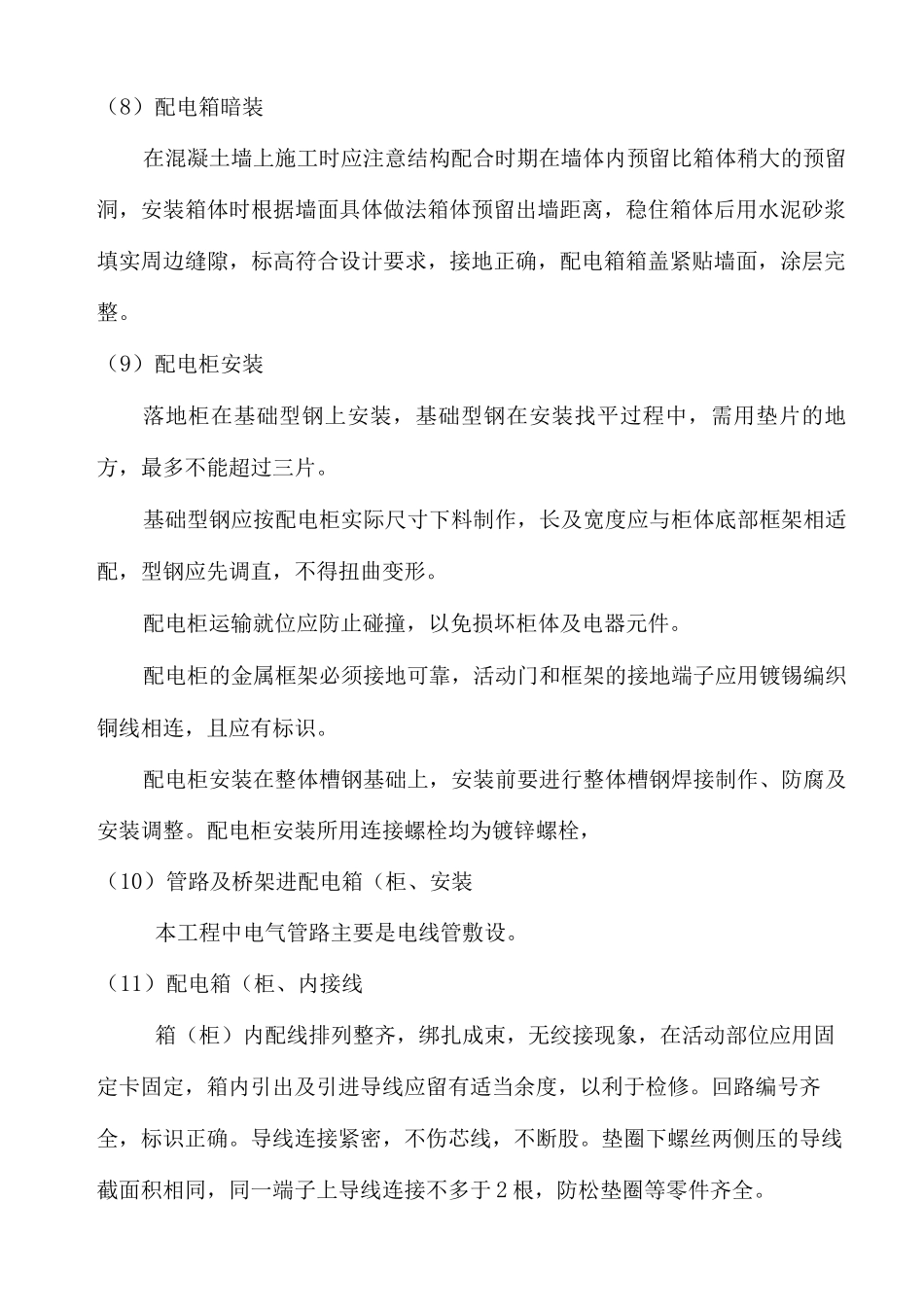

(8)配电箱暗装在混凝土墙上施工时应注意结构配合时期在墙体内预留比箱体稍大的预留洞,安装箱体时根据墙面具体做法箱体预留出墙距离,稳住箱体后用水泥砂浆填实周边缝隙,标高符合设计要求,接地正确,配电箱箱盖紧贴墙面,涂层完整
(9)配电柜安装落地柜在基础型钢上安装,基础型钢在安装找平过程中,需用垫片的地方,最多不能超过三片
基础型钢应按配电柜实
