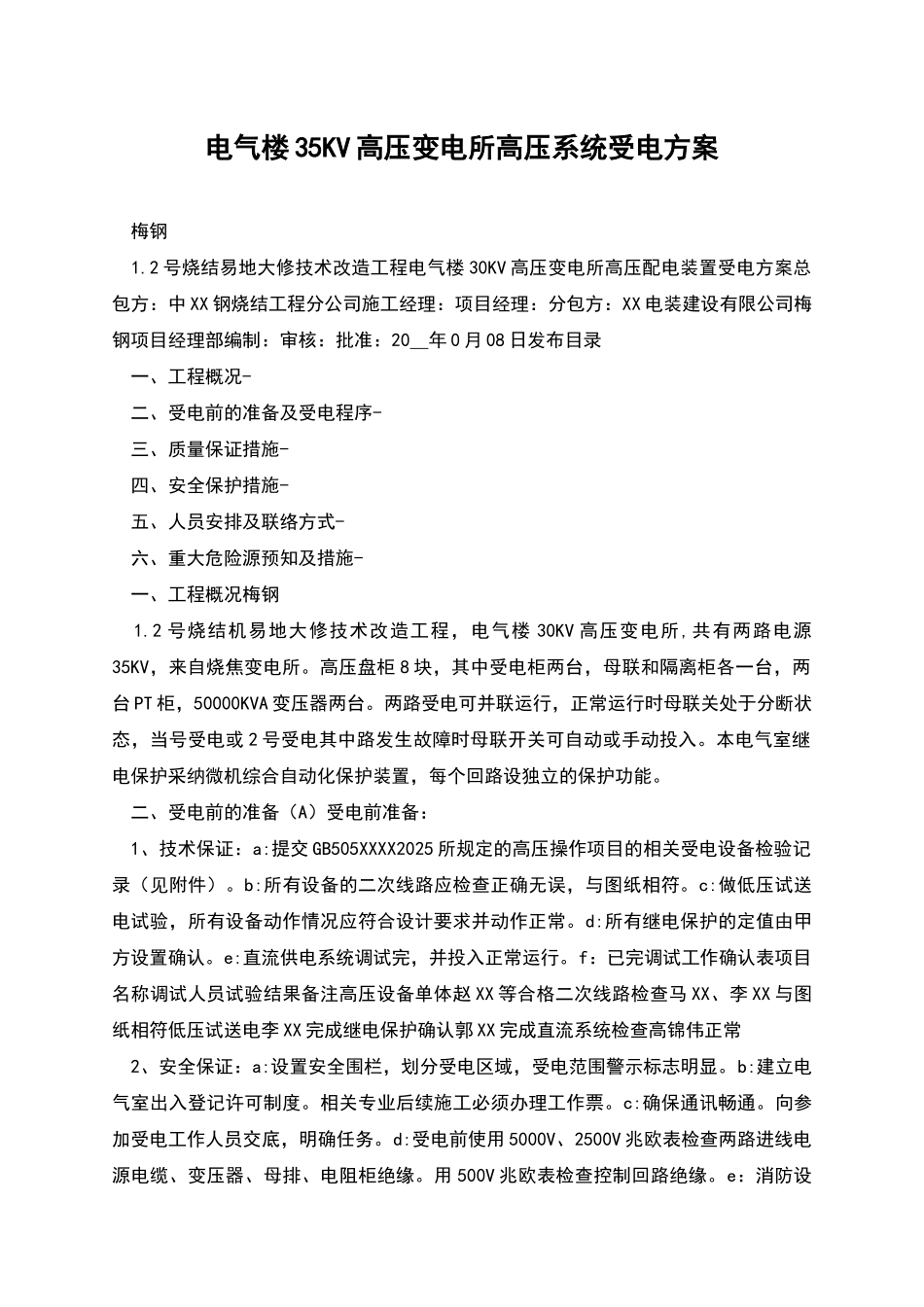

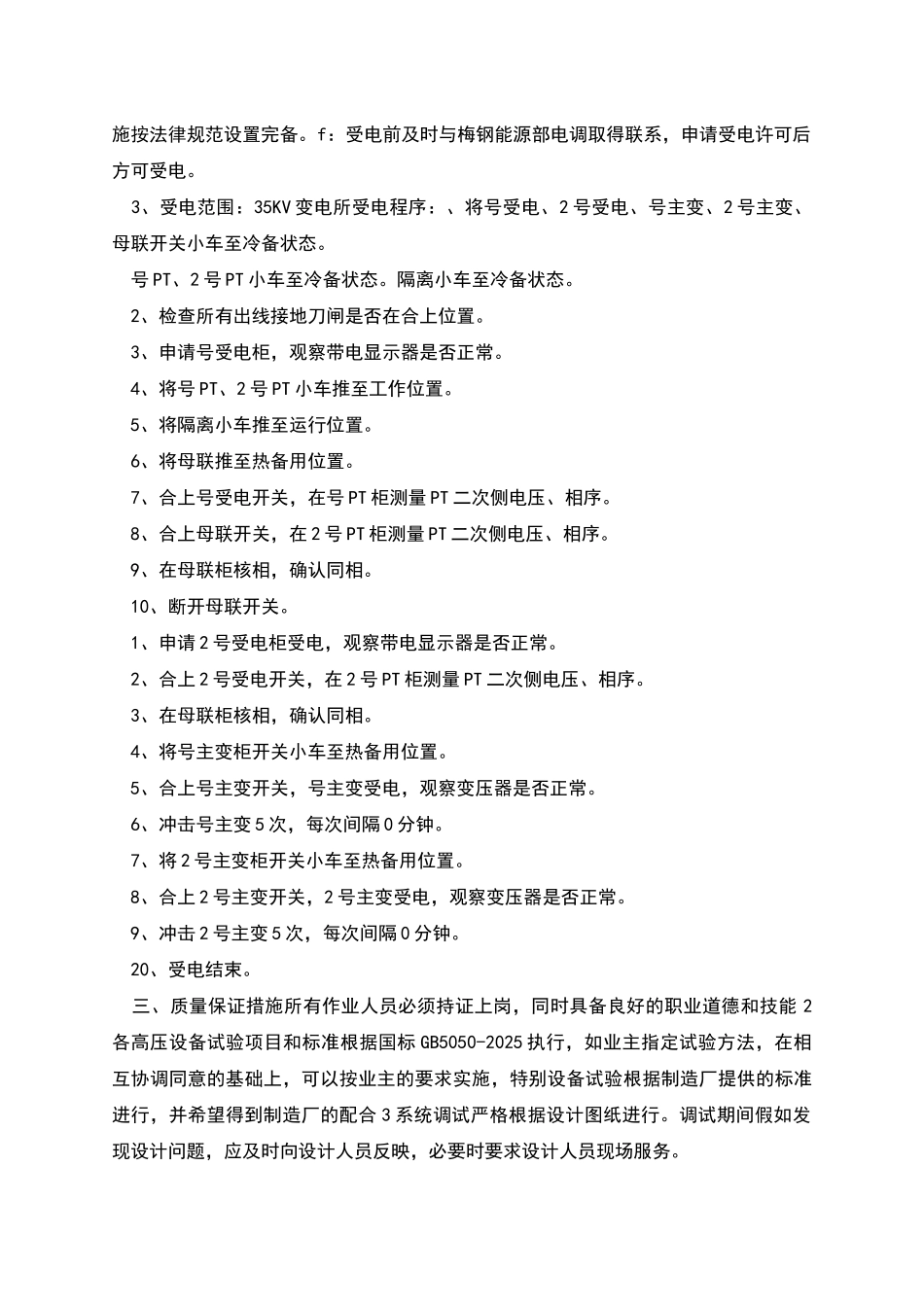

电气楼 35KV 高压变电所高压系统受电方案 梅钢 1.2 号烧结易地大修技术改造工程电气楼 30KV 高压变电所高压配电装置受电方案总包方:中 XX 钢烧结工程分公司施工经理:项目经理:分包方:XX 电装建设有限公司梅钢项目经理部编制:审核:批准:20__年 0 月 08 日发布目录 一、工程概况- 二、受电前的准备及受电程序- 三、质量保证措施- 四、安全保护措施- 五、人员安排及联络方式- 六、重大危险源预知及措施- 一、工程概况梅钢 1.2 号烧结机易地大修技术改造工程,电气楼 30KV 高压变电所,共有两路电源35KV,来自烧焦变电所。高压盘柜 8 块,其中受电柜两台,母联和隔离柜各一台,两台 PT 柜,50000KVA 变压器两台。两路受电可并联运行,正常运行时母联关处于分断状态,当号受电或 2 号受电其中路发生故障时母联开关可自动或手动投入。本电气室继电保护采纳微机综合自动化保护装置,每个回路设独立的保护功能。 二、受电前的准备(A)受电前准备: 1、技术保证:a:提交 GB505XXXX2025 所规定的高压操作项目的相关受电设备检验记录(见附件)。b:所有设备的二次线路应检查正确无误,与图纸相符。c:做低压试送电试验,所有设备动作情况应符合设计要求并动作正常。d:所有继电保护的定值由甲方设置确认。e:直流供电系统调试完,并投入正常运行。f:已完调试工作确认表项目名称调试人员试验结果备注高压设备单体赵 XX 等合格二次线路检查马 XX、李 XX 与图纸相符低压试送电李 XX 完成继电保护确认郭 XX 完成直流系统检查高锦伟正常 2、安全保证:a:设置安全围栏,划分受电区域,受电范围警示标志明显。b:建立电气室出入登记许可制度。相关专业后续施工必须办理工作票。c:确保通讯畅通。向参加受电工作人员交底,明确任务。d:受电前使用 5000V、2500V 兆欧表检查两路进线电源电缆、变压器、母排、电阻柜绝缘。用 500V 兆欧表检查控制回路绝缘。e:消防设施按法律规范设置完备。f:受电前及时与梅钢能源部电调取得联系,申请受电许可后方可受电。 3、受电范围:35KV 变电所受电程序:、将号受电、2 号受电、号主变、2 号主变、母联开关小车至冷备状态。 号 PT、2 号 PT 小车至冷备状态。隔离小车至冷备状态。 2、检查所有出线接地刀闸是否在合上位置。 3、申请号受电柜,观察带电显示器是否正常。 4、将号 PT、2 号 PT 小车推至工作位置。 5、将隔离小车推至运行位置。 6、将母联推至...
