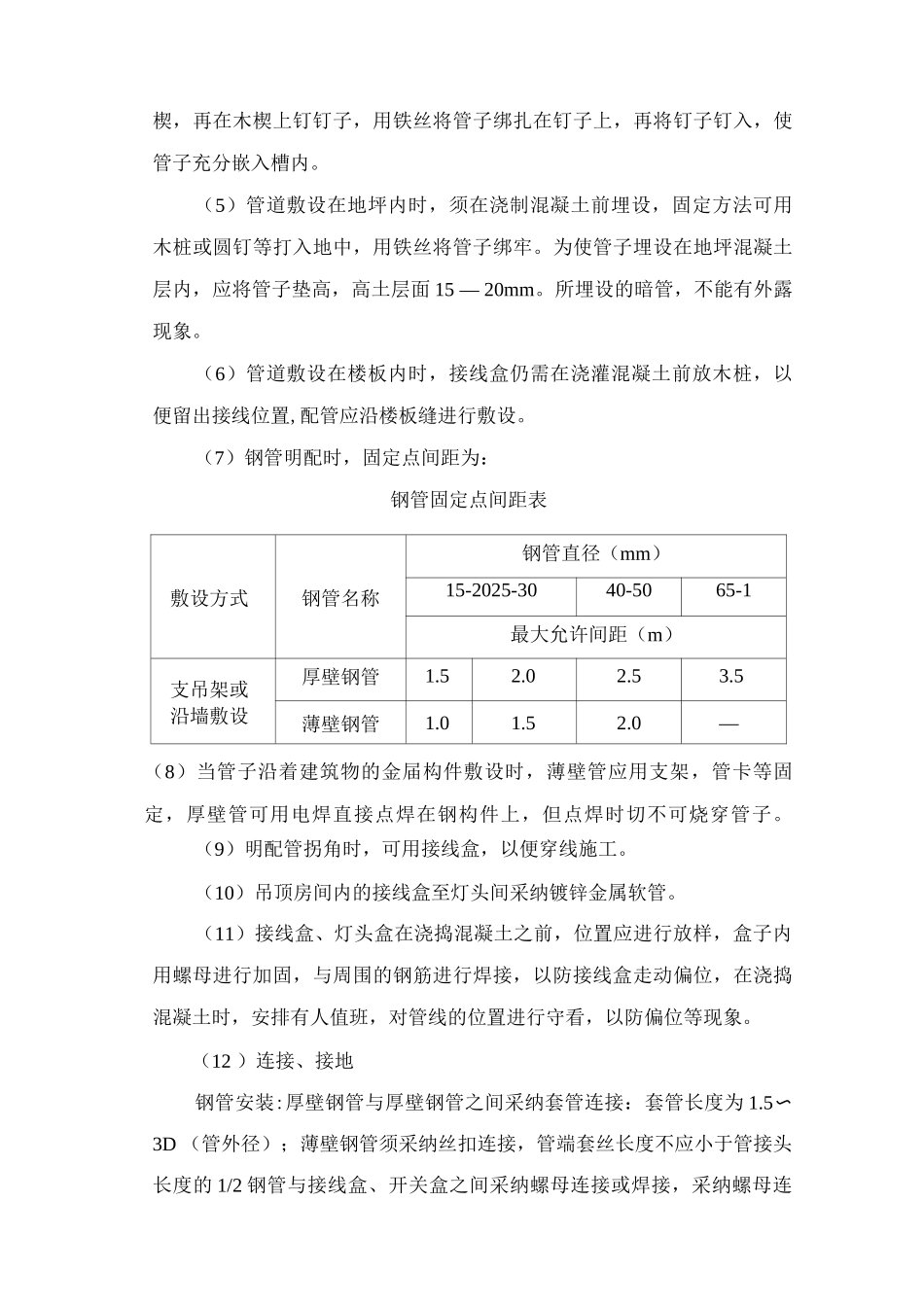

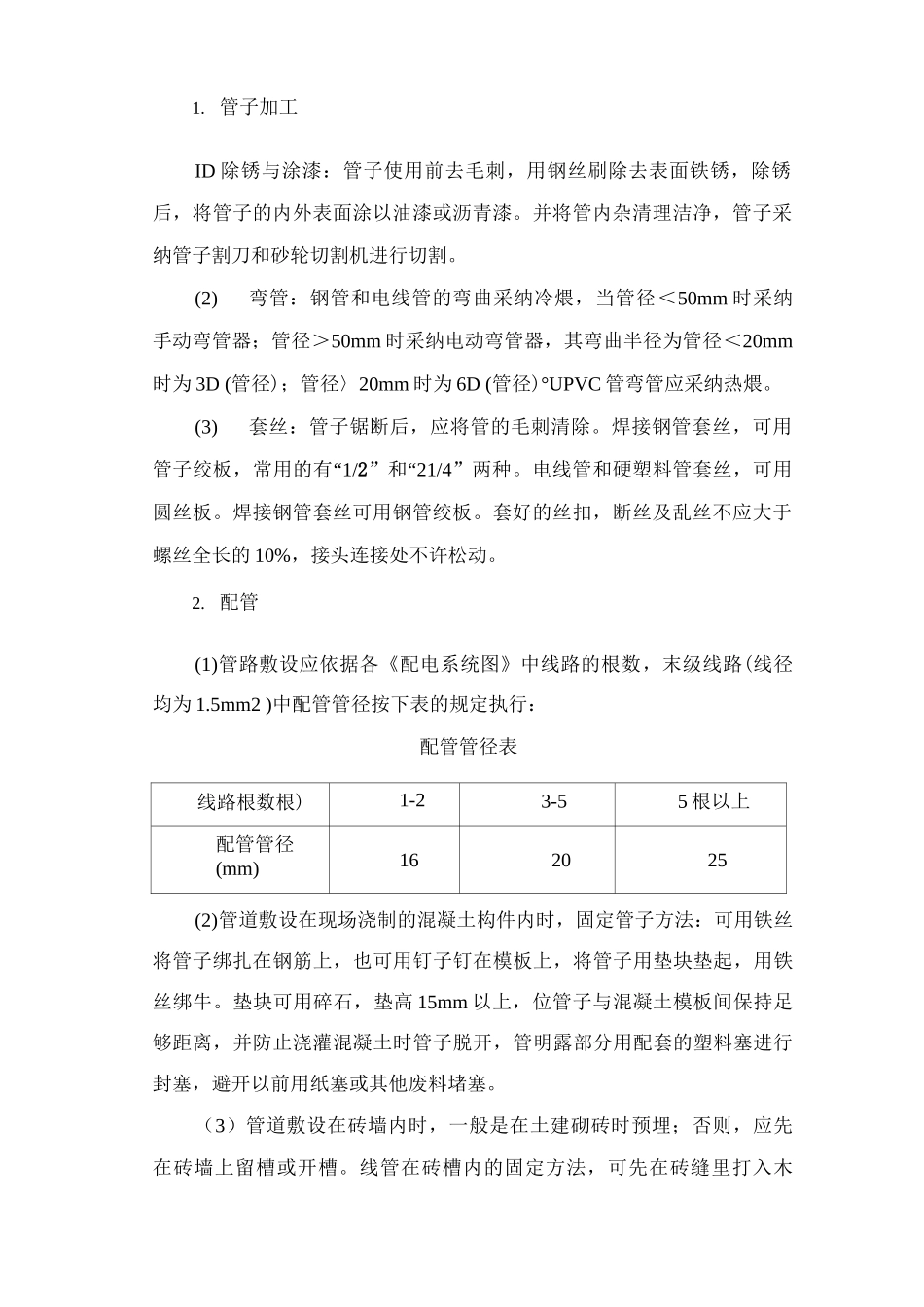

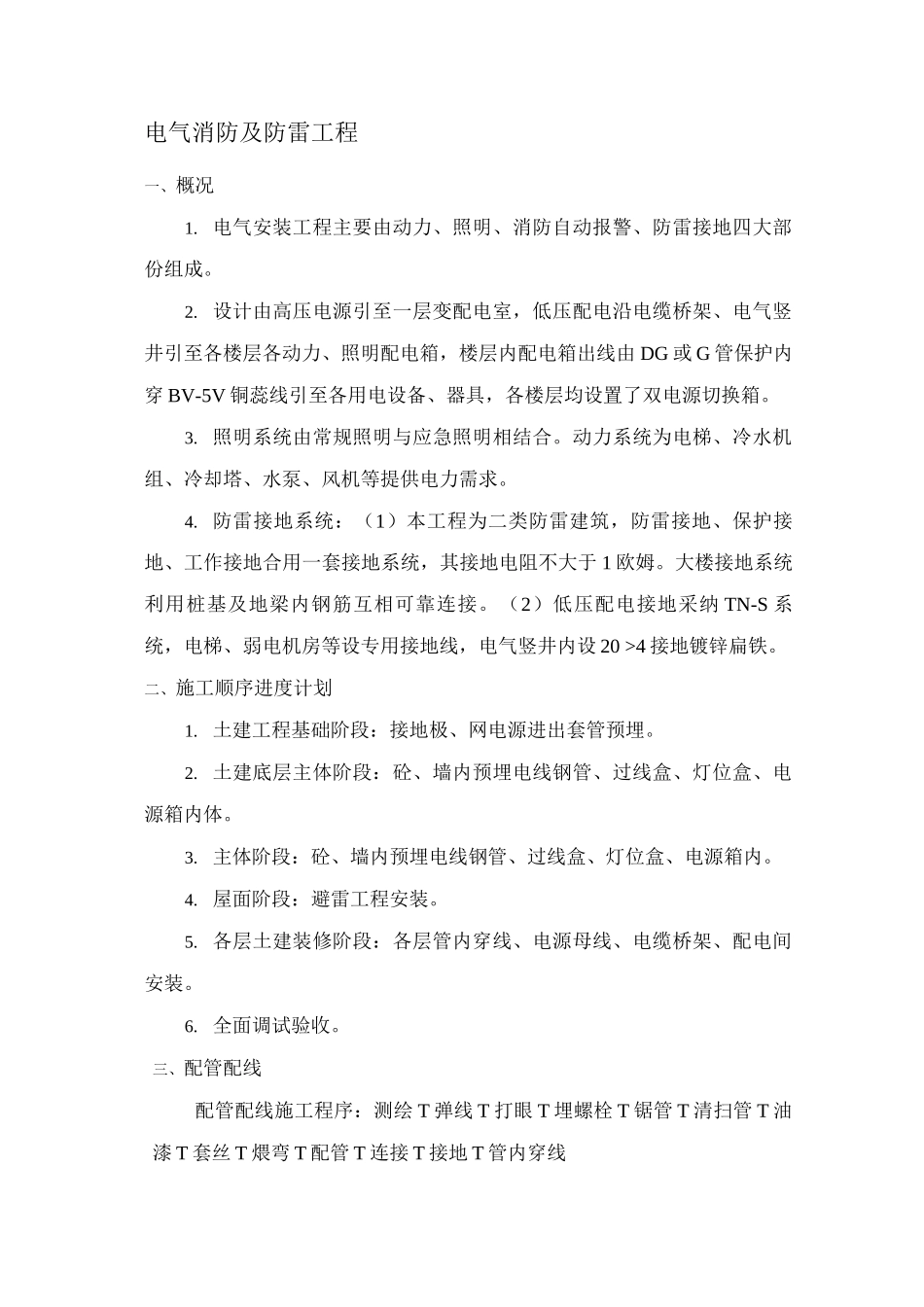

电气消防及防雷工程一、概况1. 电气安装工程主要由动力、照明、消防自动报警、防雷接地四大部份组成。2. 设计由高压电源引至一层变配电室,低压配电沿电缆桥架、电气竖井引至各楼层各动力、照明配电箱,楼层内配电箱出线由 DG 或 G 管保护内穿 BV-5V 铜蕊线引至各用电设备、器具,各楼层均设置了双电源切换箱。3. 照明系统由常规照明与应急照明相结合。动力系统为电梯、冷水机组、冷却塔、水泵、风机等提供电力需求。4. 防雷接地系统:(1)本工程为二类防雷建筑,防雷接地、保护接地、工作接地合用一套接地系统,其接地电阻不大于 1 欧姆。大楼接地系统利用桩基及地梁内钢筋互相可靠连接。(2)低压配电接地采纳 TN-S 系统,电梯、弱电机房等设专用接地线,电气竖井内设 20 >4 接地镀锌扁铁。二、施工顺序进度计划1. 土建工程基础阶段:接地极、网电源进出套管预埋。2. 土建底层主体阶段:砼、墙内预埋电线钢管、过线盒、灯位盒、电源箱内体。3. 主体阶段:砼、墙内预埋电线钢管、过线盒、灯位盒、电源箱内。4. 屋面阶段:避雷工程安装。5. 各层土建装修阶段:各层管内穿线、电源母线、电缆桥架、配电间安装。6. 全面调试验收。三、配管配线配管配线施工程序:测绘 T 弹线 T 打眼 T 埋螺栓 T 锯管 T 清扫管 T 油漆 T 套丝 T 煨弯 T 配管 T 连接 T 接地 T 管内穿线1. 管子加工ID 除锈与涂漆:管子使用前去毛刺,用钢丝刷除去表面铁锈,除锈后,将管子的内外表面涂以油漆或沥青漆。并将管内杂清理洁净,管子采纳管子割刀和砂轮切割机进行切割。(2)弯管:钢管和电线管的弯曲采纳冷煨,当管径<50mm 时采纳手动弯管器;管径>50mm 时采纳电动弯管器,其弯曲半径为管径<20mm时为 3D (管径);管径〉20mm 时为 6D (管径)°UPVC 管弯管应采纳热煨。(3)套丝:管子锯断后,应将管的毛刺清除。焊接钢管套丝,可用管子绞板,常用的有“1/2”和“21/4”两种。电线管和硬塑料管套丝,可用圆丝板。焊接钢管套丝可用钢管绞板。套好的丝扣,断丝及乱丝不应大于螺丝全长的 10%,接头连接处不许松动。2. 配管(1)管路敷设应依据各《配电系统图》中线路的根数,末级线路(线径均为 1.5mm2 )中配管管径按下表的规定执行:配管管径表线路根数根)1-23-55 根以上配管管径(mm)162025(2)管道敷设在现场浇制的混凝土构件内时,固定管子方法:可用铁丝将管子绑扎在钢筋上,也可用钉子钉在模板上,将管子用垫块垫...
