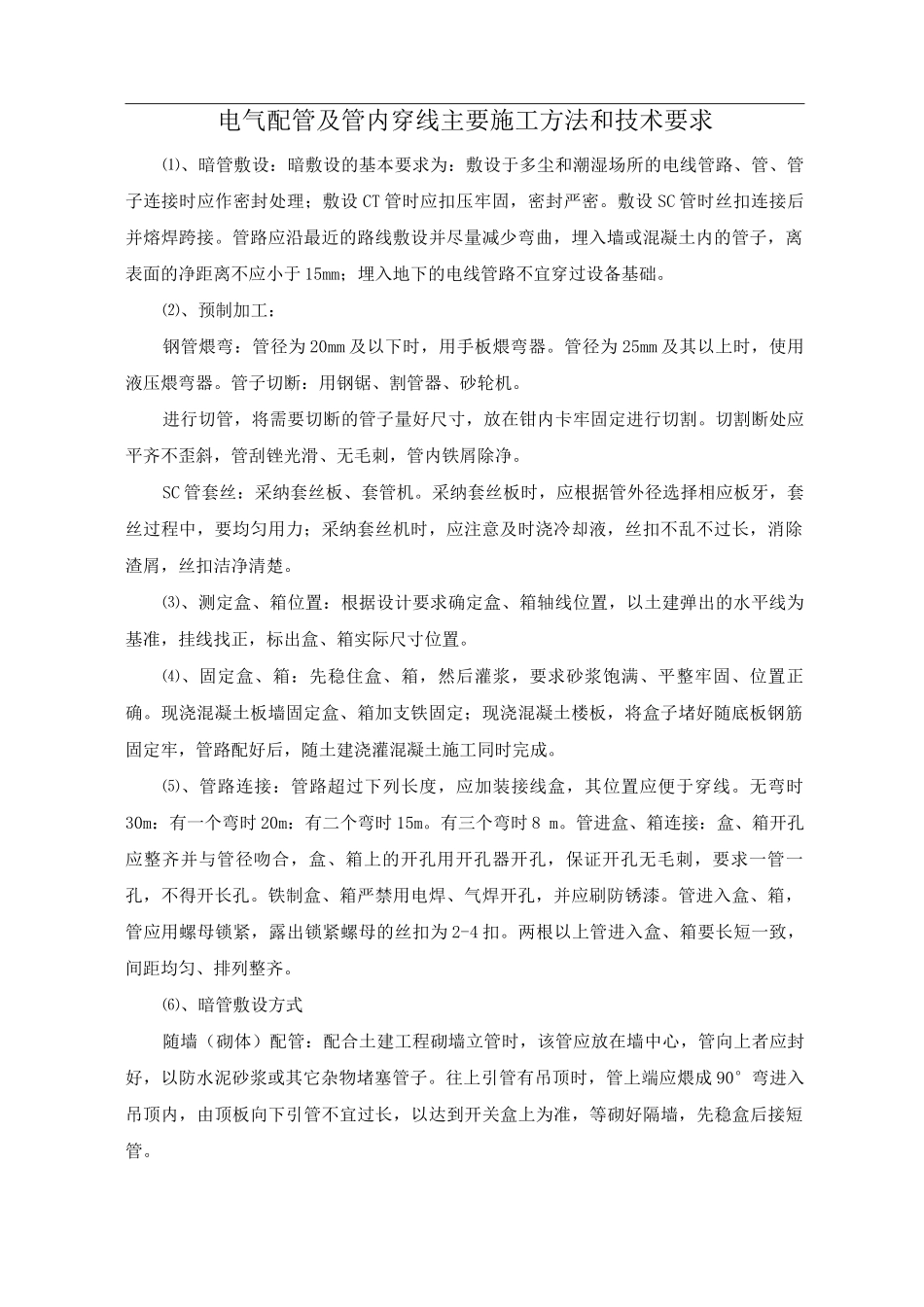

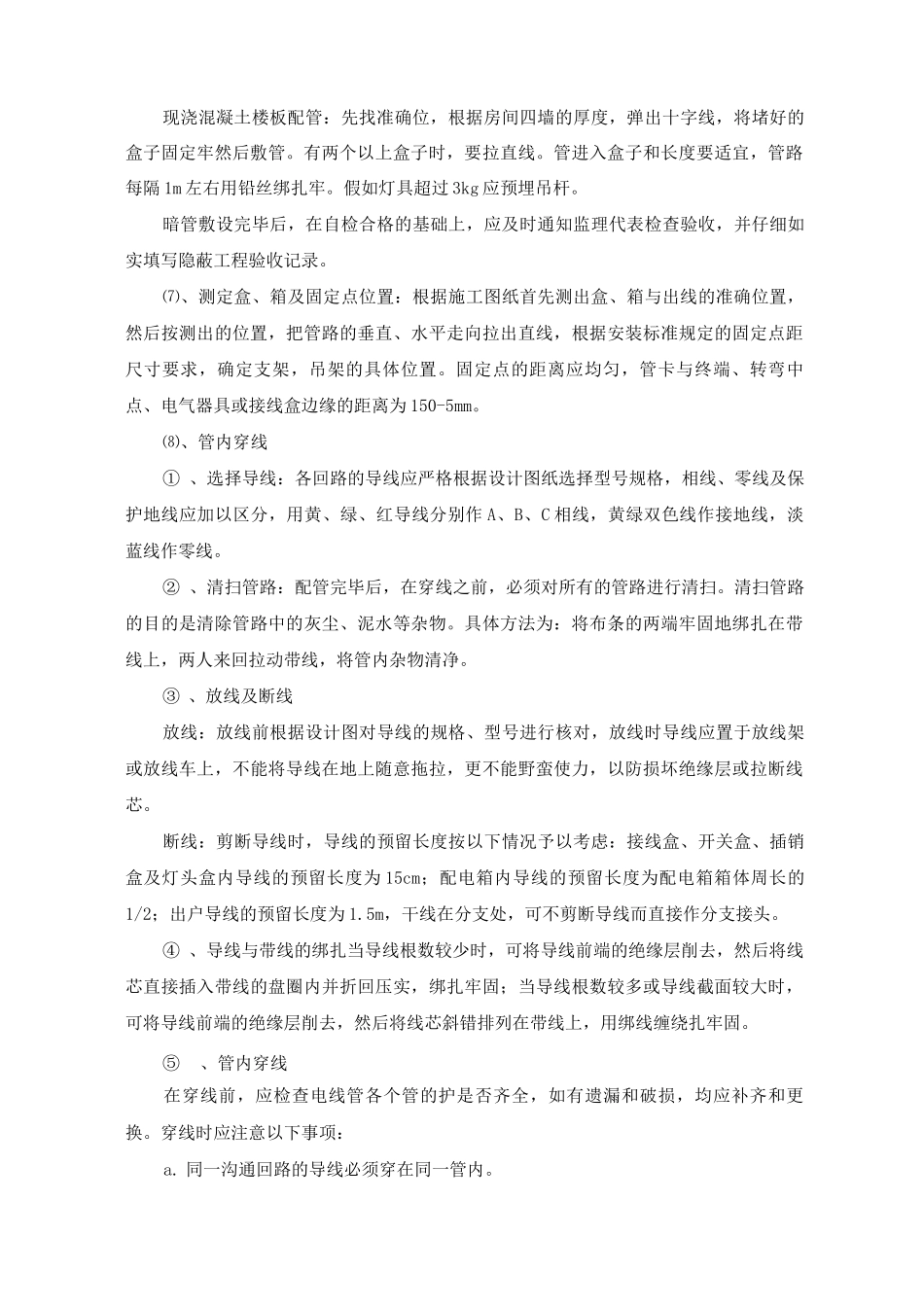

电气配管及管内穿线主要施工方法和技术要求⑴、暗管敷设:暗敷设的基本要求为:敷设于多尘和潮湿场所的电线管路、管、管子连接时应作密封处理;敷设 CT 管时应扣压牢固,密封严密
敷设 SC 管时丝扣连接后并熔焊跨接
管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于 15mm;埋入地下的电线管路不宜穿过设备基础
⑵、预制加工:钢管煨弯:管径为 20mm 及以下时,用手板煨弯器
管径为 25mm 及其以上时,使用液压煨弯器
管子切断:用钢锯、割管器、砂轮机
进行切管,将需要切断的管子量好尺寸,放在钳内卡牢固定进行切割
切割断处应平齐不歪斜,管刮锉光滑、无毛刺,管内铁屑除净
SC 管套丝:采纳套丝板、套管机
采纳套丝板时,应根据管外径选择相应板牙,套丝过程中,要均匀用力;采纳套丝机时,应注意及时浇冷却液,丝扣不乱不过长,消除渣屑,丝扣洁净清楚
⑶、测定盒、箱位置:根据设计要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找正,标出盒、箱实际尺寸位置
⑷、固定盒、箱:先稳住盒、箱,然后灌浆,要求砂浆饱满、平整牢固、位置正确
现浇混凝土板墙固定盒、箱加支铁固定;现浇混凝土楼板,将盒子堵好随底板钢筋固定牢,管路配好后,随土建浇灌混凝土施工同时完成
⑸、管路连接:管路超过下列长度,应加装接线盒,其位置应便于穿线
无弯时30m:有一个弯时 20m:有二个弯时 15m
有三个弯时 8 m
管进盒、箱连接:盒、箱开孔应整齐并与管径吻合,盒、箱上的开孔用开孔器开孔,保证开孔无毛刺,要求一管一孔,不得开长孔
铁制盒、箱严禁用电焊、气焊开孔,并应刷防锈漆
管进入盒、箱,管应用螺母锁紧,露出锁紧螺母的丝扣为 2-4 扣
两根以上管进入盒、箱要长短一致,间距均匀、排列整齐
⑹、暗管敷设方式随墙(砌体)配管:配合土建工程砌墙立管时,该管应放在墙中心,管向上者应封好,以防水
