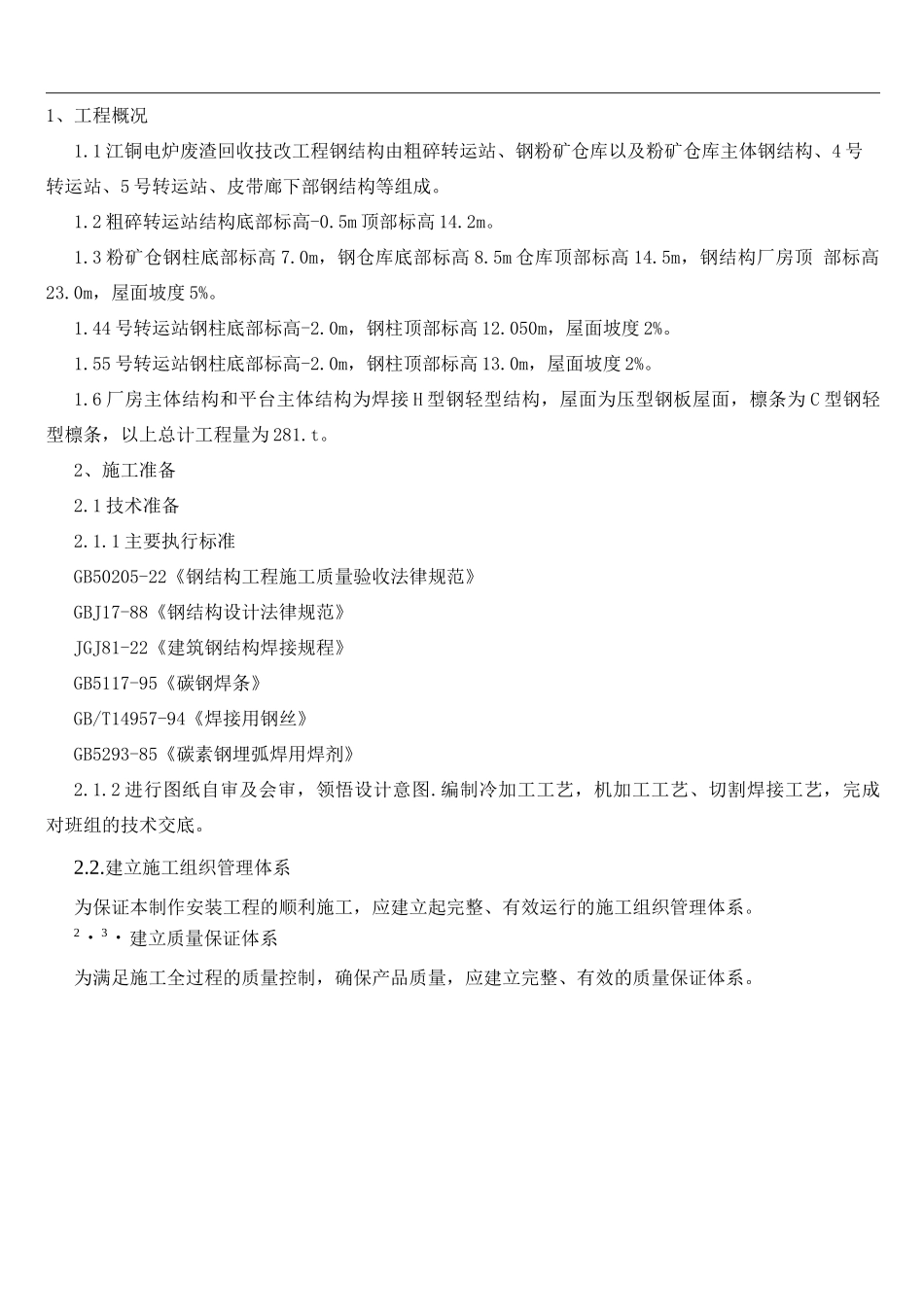

1、工程概况1
1 江铜电炉废渣回收技改工程钢结构由粗碎转运站、钢粉矿仓库以及粉矿仓库主体钢结构、4 号 转运站、5 号转运站、皮带廊下部钢结构等组成
2 粗碎转运站结构底部标高-0
5m 顶部标高 14
3 粉矿仓钢柱底部标高 7
0m,钢仓库底部标高 8
5m 仓库顶部标高 14
5m,钢结构厂房顶 部标高23
0m,屋面坡度 5%
44 号转运站钢柱底部标高-2
0m,钢柱顶部标高 12
050m,屋面坡度 2%
55 号转运站钢柱底部标高-2
0m,钢柱顶部标高 13
0m,屋面坡度 2%
6 厂房主体结构和平台主体结构为焊接 H 型钢轻型结构,屋面为压型钢板屋面,檩条为 C 型钢轻 型檩条,以上总计工程量为 281
2、施工准备2
1 技术准备2
1 主要执行标准GB50205-22《钢结构工程施工质量验收法律规范》GBJ17-88《钢结构设计法律规范》JGJ81-22《建筑钢结构焊接规程》GB5117-95《碳钢焊条》GB/T14957-94《焊接用钢丝》GB5293-85《碳素钢埋弧焊用焊剂》2
2 进行图纸自审及会审,领悟设计意图
编制冷加工工艺,机加工工艺、切割焊接工艺,完成 对班组的技术交底
建立施工组织管理体系为保证本制作安装工程的顺利施工,应建立起完整、有效运行的施工组织管理体系
2・3・建立质量保证体系为满足施工全过程的质量控制,确保产品质量,应建立完整、有效的质量保证体系

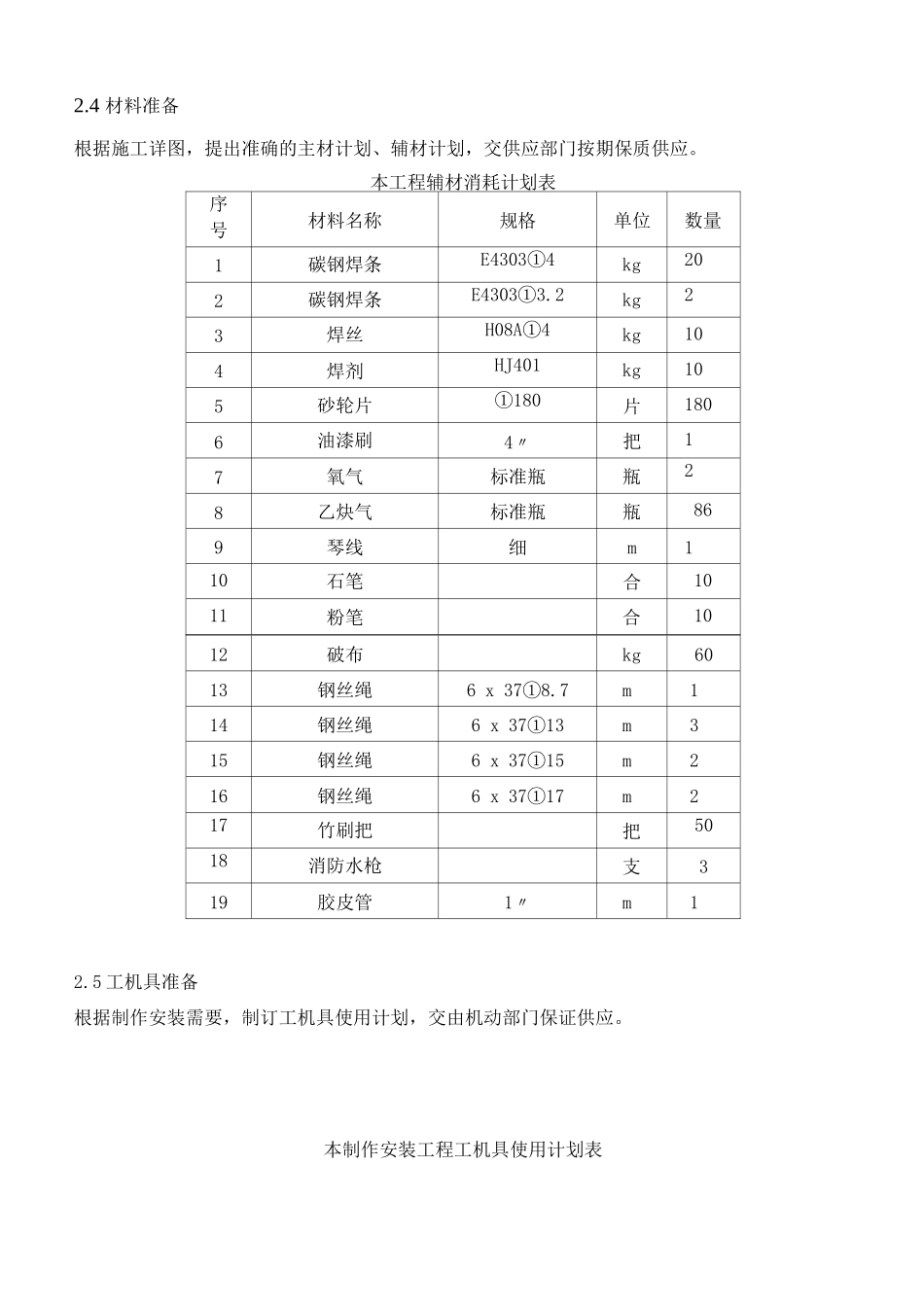

4 材料准备根据施工详图,提出准确的主材计划、辅材计划,交供应部门按期保质供应
本工程辅材消耗计划表序号材料名称规格单位数量1碳钢焊条E4303①4kg202碳钢焊条E4303①3
2kg23焊丝H08A①4kg104焊剂HJ401kg105砂轮片①180片1806油漆刷4〃把17氧气标准瓶瓶28乙炔气标准瓶瓶869琴线细m11
