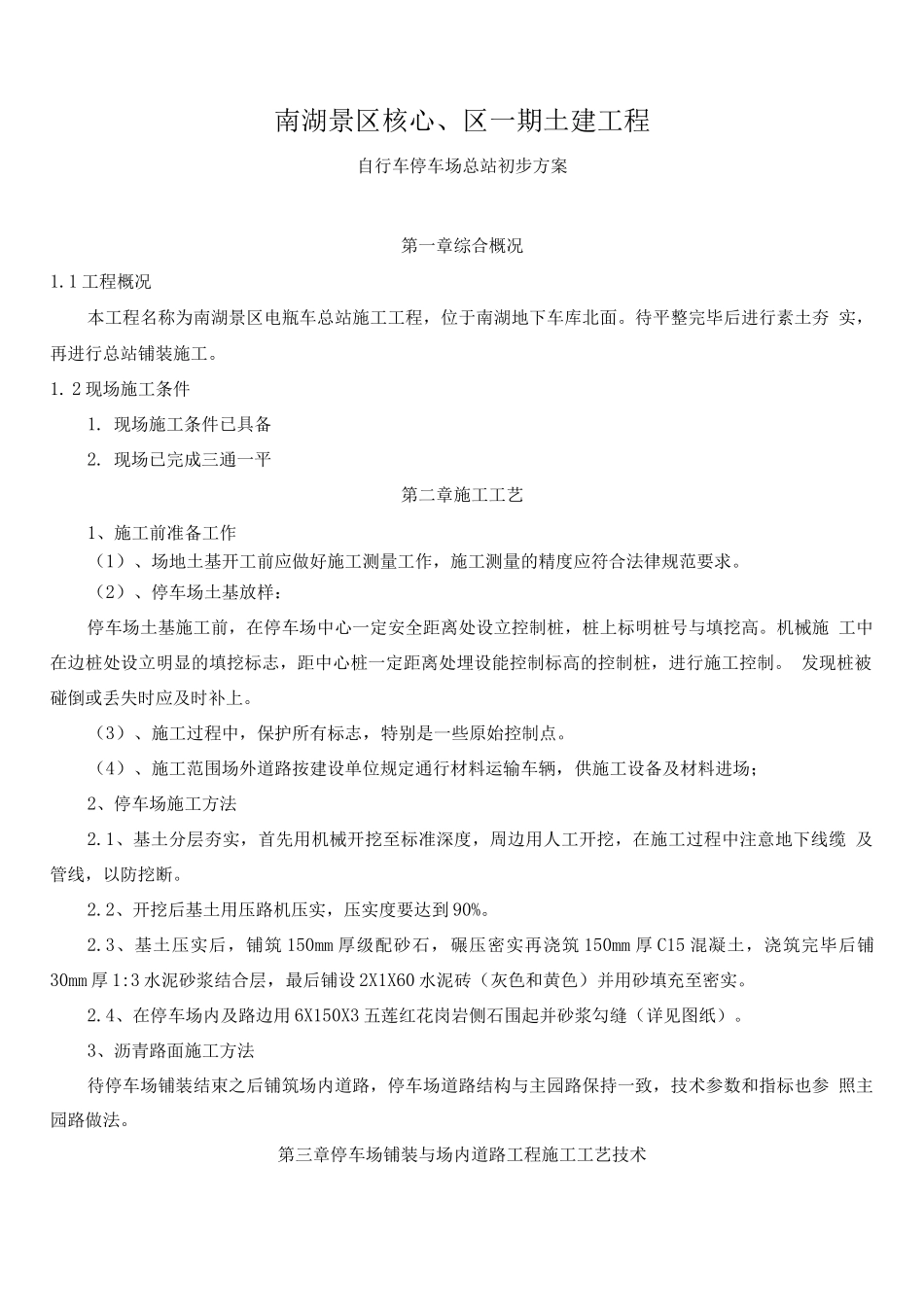

南湖景区核心、区一期土建工程自行车停车场总站初步方案第一章综合概况1
1 工程概况本工程名称为南湖景区电瓶车总站施工工程,位于南湖地下车库北面
待平整完毕后进行素土夯 实,再进行总站铺装施工
2 现场施工条件1
现场施工条件已具备2
现场已完成三通一平第二章施工工艺1、施工前准备工作(1)、场地土基开工前应做好施工测量工作,施工测量的精度应符合法律规范要求
(2)、停车场土基放样:停车场土基施工前,在停车场中心一定安全距离处设立控制桩,桩上标明桩号与填挖高
机械施 工中在边桩处设立明显的填挖标志,距中心桩一定距离处埋设能控制标高的控制桩,进行施工控制
发现桩被碰倒或丢失时应及时补上
(3)、施工过程中,保护所有标志,特别是一些原始控制点
(4)、施工范围场外道路按建设单位规定通行材料运输车辆,供施工设备及材料进场;2、停车场施工方法2
1、基土分层夯实,首先用机械开挖至标准深度,周边用人工开挖,在施工过程中注意地下线缆 及管线,以防挖断
2、开挖后基土用压路机压实,压实度要达到 90%
3、基土压实后,铺筑 150mm 厚级配砂石,碾压密实再浇筑 150mm 厚 C15 混凝土,浇筑完毕后铺 30mm 厚 1:3 水泥砂浆结合层,最后铺设 2X1X60 水泥砖(灰色和黄色)并用砂填充至密实
4、在停车场内及路边用 6X150X3 五莲红花岗岩侧石围起并砂浆勾缝(详见图纸)
3、沥青路面施工方法待停车场铺装结束之后铺筑场内道路,停车场道路结构与主园路保持一致,技术参数和指标也参 照主园路做法
第三章停车场铺装与场内道路工程施工工艺技术一、施工准备场内道路工程的重点在于控制好施工面的高程和面层的铺装,并注意与其他设施的有关高程相协 调
1、材料准备铺装工程中,铺装材料准备工作任务量较大,为此在确定方案时应根据停车场铺装的实际尺寸进 行图上放样,确定方案中
