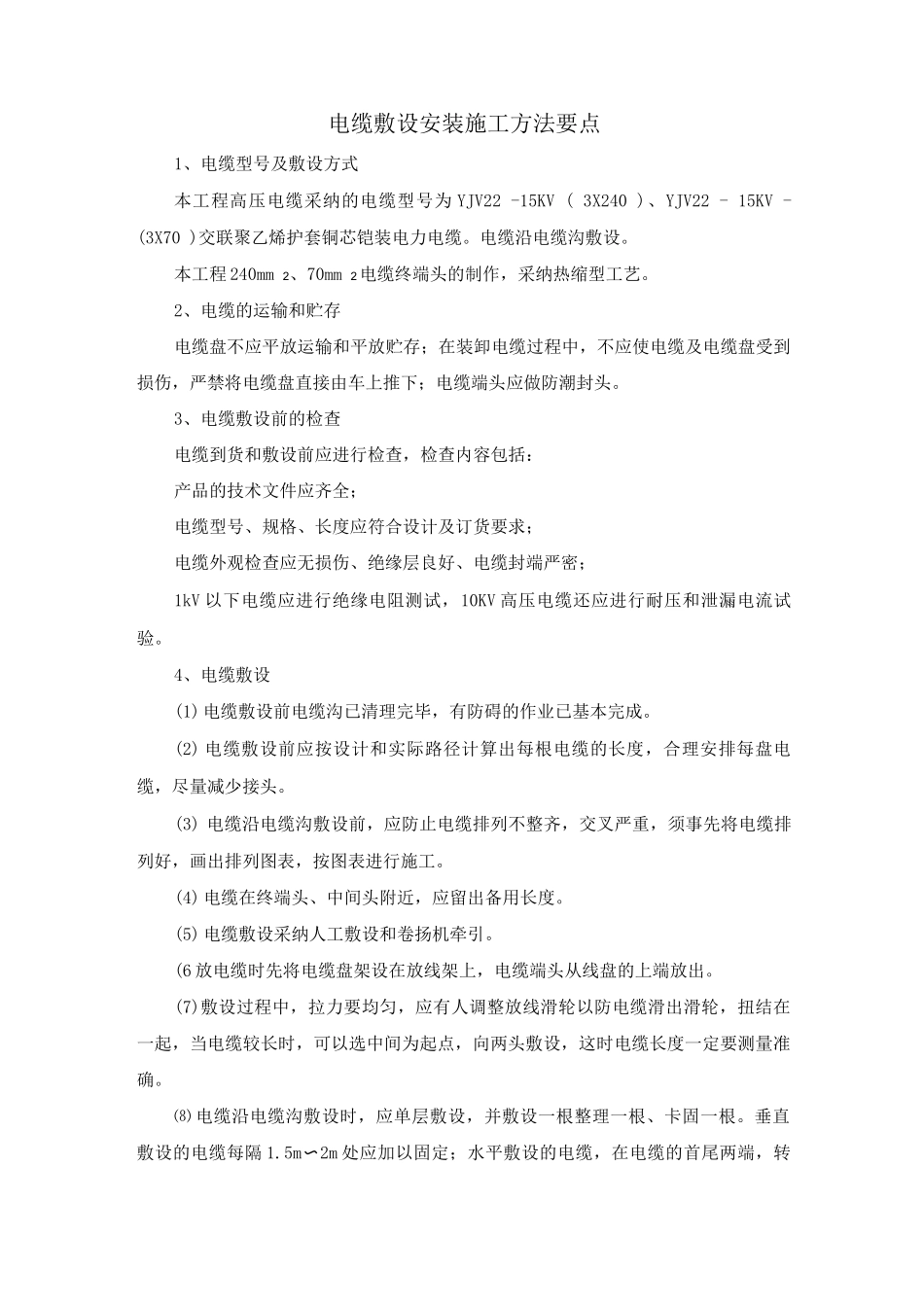

电缆敷设安装施工方法要点1、电缆型号及敷设方式本工程高压电缆采纳的电缆型号为 YJV22 -15KV ( 3X240 )、YJV22 - 15KV -(3X70 )交联聚乙烯护套铜芯铠装电力电缆
电缆沿电缆沟敷设
本工程 240mm 2、70mm 2电缆终端头的制作,采纳热缩型工艺
2、电缆的运输和贮存电缆盘不应平放运输和平放贮存;在装卸电缆过程中,不应使电缆及电缆盘受到损伤,严禁将电缆盘直接由车上推下;电缆端头应做防潮封头
3、电缆敷设前的检查电缆到货和敷设前应进行检查,检查内容包括:产品的技术文件应齐全;电缆型号、规格、长度应符合设计及订货要求;电缆外观检查应无损伤、绝缘层良好、电缆封端严密;1kV 以下电缆应进行绝缘电阻测试,10KV 高压电缆还应进行耐压和泄漏电流试验
4、电缆敷设(1)电缆敷设前电缆沟已清理完毕,有防碍的作业已基本完成
(2) 电缆敷设前应按设计和实际路径计算出每根电缆的长度,合理安排每盘电缆,尽量减少接头
(3) 电缆沿电缆沟敷设前,应防止电缆排列不整齐,交叉严重,须事先将电缆排列好,画出排列图表,按图表进行施工
(4) 电缆在终端头、中间头附近,应留出备用长度
(5) 电缆敷设采纳人工敷设和卷扬机牵引
(6 放电缆时先将电缆盘架设在放线架上,电缆端头从线盘的上端放出
(7)敷设过程中,拉力要均匀,应有人调整放线滑轮以防电缆滑出滑轮,扭结在一起,当电缆较长时,可以选中间为起点,向两头敷设,这时电缆长度一定要测量准确
⑻ 电缆沿电缆沟敷设时,应单层敷设,并敷设一根整理一根、卡固一根
垂直敷设的电缆每隔 1
5m〜2m 处应加以固定;水平敷设的电缆,在电缆的首尾两端,转弯及每隔 5m〜10m 处进行固定
(9) 电缆沟内的电缆应在首端、尾端、转弯及每隔 50m 处,设有编号、型号及起止点等标记
标记应清楚齐全,挂装整齐,无遗漏
(10) 电缆在桥架上
