电缆线路安装方案

电缆线路安装方案_第1页
1/4
电缆线路安装方案_第2页
2/4
电缆线路安装方案_第3页
3/4

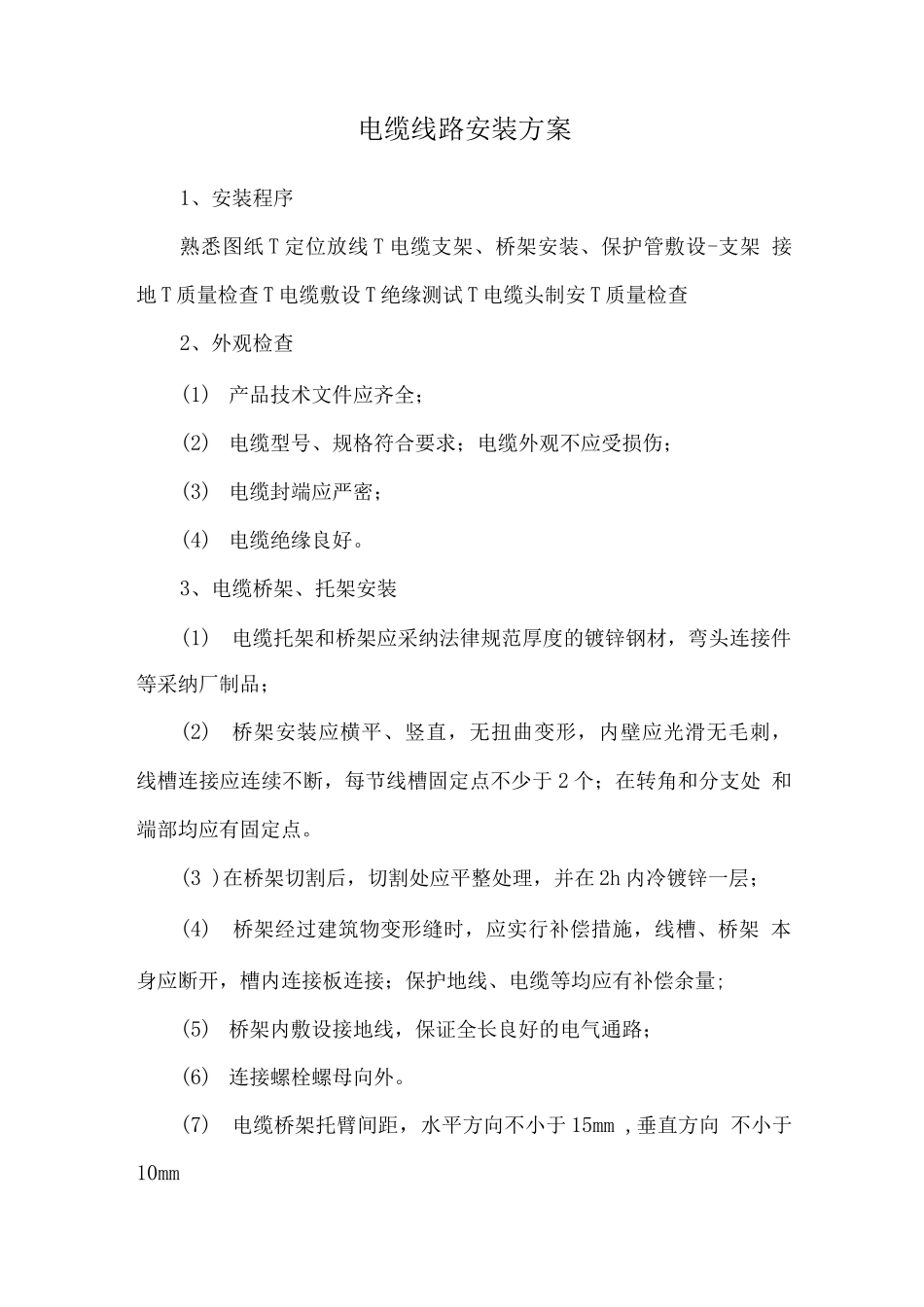

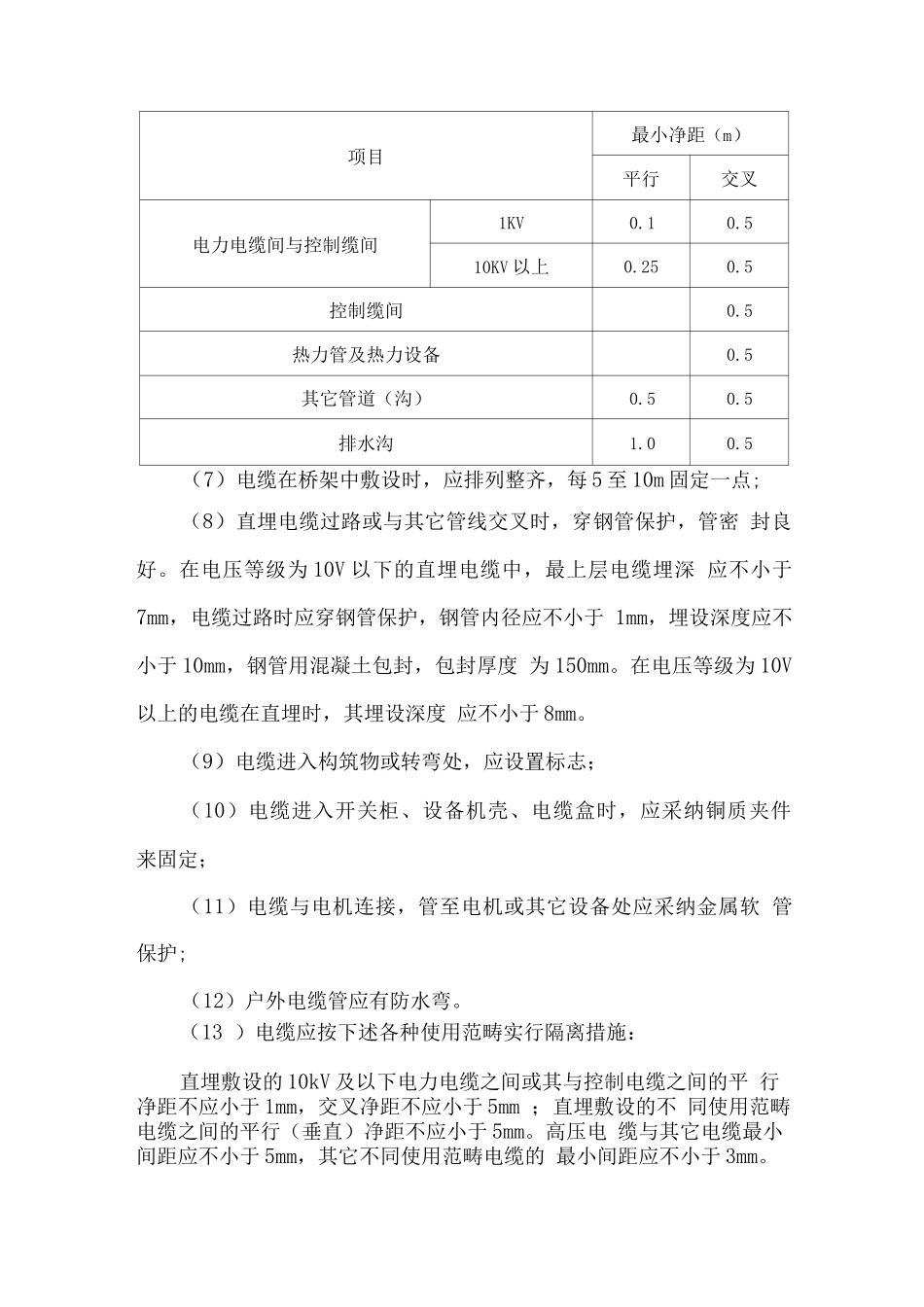

电缆线路安装方案1、安装程序熟悉图纸 T 定位放线 T 电缆支架、桥架安装、保护管敷设-支架 接地 T 质量检查 T 电缆敷设 T 绝缘测试 T 电缆头制安 T 质量检查2、外观检查(1) 产品技术文件应齐全;(2) 电缆型号、规格符合要求;电缆外观不应受损伤;(3) 电缆封端应严密;(4) 电缆绝缘良好。3、电缆桥架、托架安装(1)电缆托架和桥架应采纳法律规范厚度的镀锌钢材,弯头连接件 等采纳厂制品;(2)桥架安装应横平、竖直,无扭曲变形,内壁应光滑无毛刺, 线槽连接应连续不断,每节线槽固定点不少于 2 个;在转角和分支处 和端部均应有固定点。(3 )在桥架切割后,切割处应平整处理,并在 2h 内冷镀锌一层;(4)桥架经过建筑物变形缝时,应实行补偿措施,线槽、桥架 本身应断开,槽内连接板连接;保护地线、电缆等均应有补偿余量;(5) 桥架内敷设接地线,保证全长良好的电气通路;(6) 连接螺栓螺母向外。(7)电缆桥架托臂间距,水平方向不小于 15mm ,垂直方向 不小于10mm4、电缆保护管加工敷设(1)电缆管采纳热浸镀锌钢管,管和内壁光滑,端需做成倒喇叭;(2)穿线管弯曲半径不小于管外径的 10 倍和穿电缆的最小允许 弯曲半径;(3)穿线管、较长时采纳过渡接线盒便于抽线;(4)钢管暗敷设,两端要密封紧密,防止进杂物;(5)暗配管采纳套管连接时,套管长度不小于管外径的 2.2 倍;(6)穿线后钢管、管必须密封,防止水流进入。5、电缆敷设(1)电缆安装采纳滚筒及支撑架;(2)电缆敷设前,必须进行绝缘试验;(3)电缆应从盘的上端引出,不应使电缆在支架上及地面磨擦 拖拉,电缆上不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械 损伤;(4)电缆敷设时应排列整齐,不宜交叉,加以固定,并及时装 设标志牌,电缆终端头、拐弯处、人井内,装设标志牌,应注明线路 编号、起始、终止地点、型号及规格;(5)电缆弯曲半径,应符合以下规定:聚氯乙烯绝缘电力电缆 弯曲半径>10D 交联聚氯乙烯绝缘电力电缆弯曲半径>15D 多芯控 制电缆弯曲半径>10D 铠装电力电缆弯曲半径>15H 注:D 为电缆 外径(6)室内电缆沟内电缆垂直距离 2mm 以上,电缆敷设间距应符合以下要求:项目最小净距(m)平行交叉电力电缆间与控制缆间1KV0.10.510KV 以上0.250.5控制缆间0.5热力管及热力设备0.5其它管道(沟)0.50.5排水沟1.00.5(7)电缆在桥架中敷设时,应排列整齐,每 5 至 10m 固定一点;(8)直埋电缆过路或...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电缆线路安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
