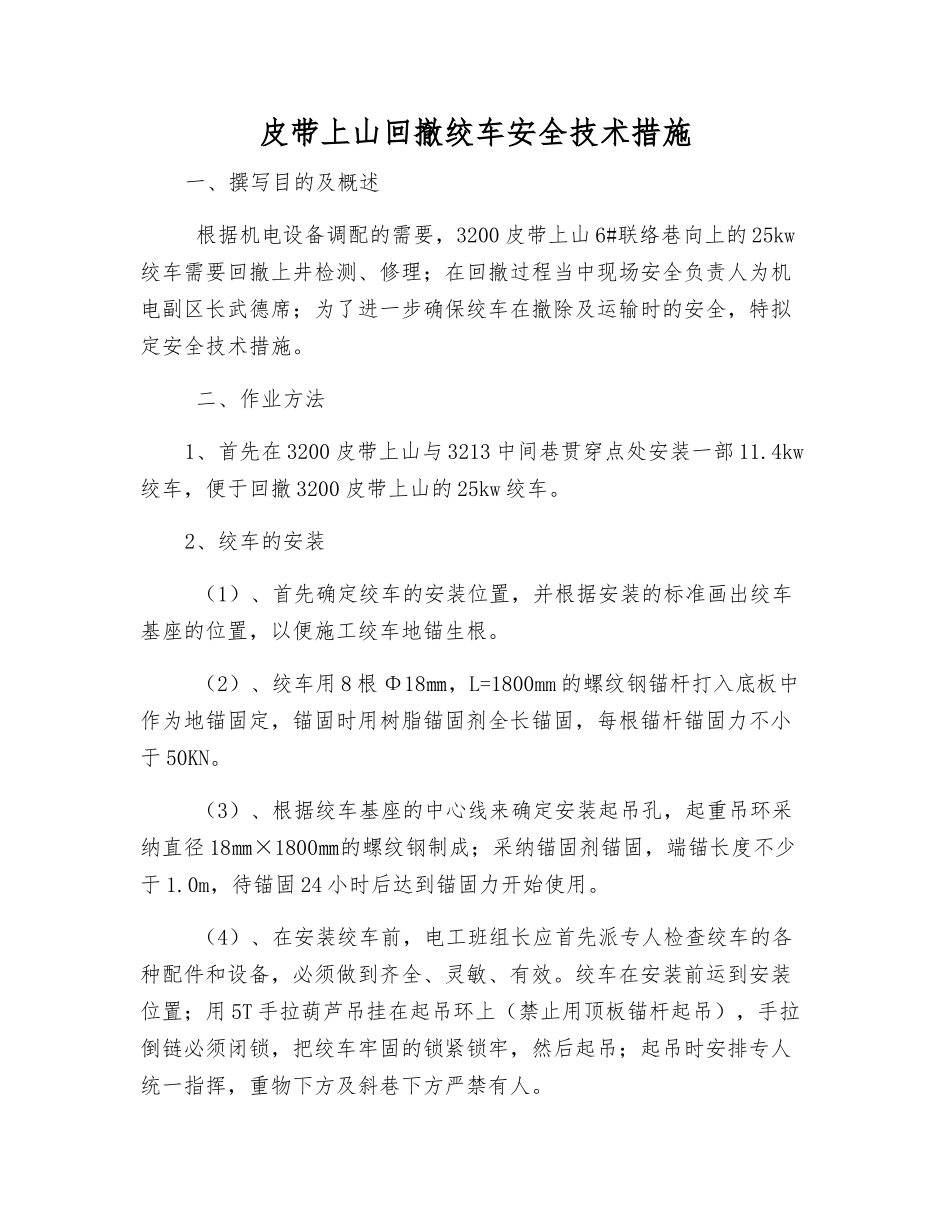

皮带上山回撤绞车安全技术措施一、撰写目的及概述 根据机电设备调配的需要,3200 皮带上山 6#联络巷向上的 25kw绞车需要回撤上井检测、修理;在回撤过程当中现场安全负责人为机电副区长武德席;为了进一步确保绞车在撤除及运输时的安全,特拟定安全技术措施
二、作业方法1、首先在 3200 皮带上山与 3213 中间巷贯穿点处安装一部 11
4kw绞车,便于回撤 3200 皮带上山的 25kw 绞车
2、绞车的安装 (1)、首先确定绞车的安装位置,并根据安装的标准画出绞车基座的位置,以便施工绞车地锚生根
(2)、绞车用 8 根 Φ18㎜,L=1800mm 的螺纹钢锚杆打入底板中作为地锚固定,锚固时用树脂锚固剂全长锚固,每根锚杆锚固力不小于 50KN
(3)、根据绞车基座的中心线来确定安装起吊孔,起重吊环采纳直径 18㎜×1800㎜的螺纹钢制成;采纳锚固剂锚固,端锚长度不少于 1
0m,待锚固 24 小时后达到锚固力开始使用
(4)、在安装绞车前,电工班组长应首先派专人检查绞车的各种配件和设备,必须做到齐全、灵敏、有效
绞车在安装前运到安装位置;用 5T 手拉葫芦吊挂在起吊环上(禁止用顶板锚杆起吊),手拉倒链必须闭锁,把绞车牢固的锁紧锁牢,然后起吊;起吊时安排专人统一指挥,重物下方及斜巷下方严禁有人
(5)移绞车时应至少 2 人操作
拴好牵引绳,人员站到安全地点
移动时要慢速牵引,严密凝视的绞车是否碰撞、挤压巷道、电缆或其他设施,发现问题立即停止,处理好后再下放安装
(6)、绞车移到位后,要缓慢下放;到位后进行安装
(7)、安装绞车要保证其平、正、牢
经试车,确认绞车稳固无问题后,方可使用 (8)、在运转前必须与机电科打报告申请验收,待安全设施安装完善后,验收合格方可使用

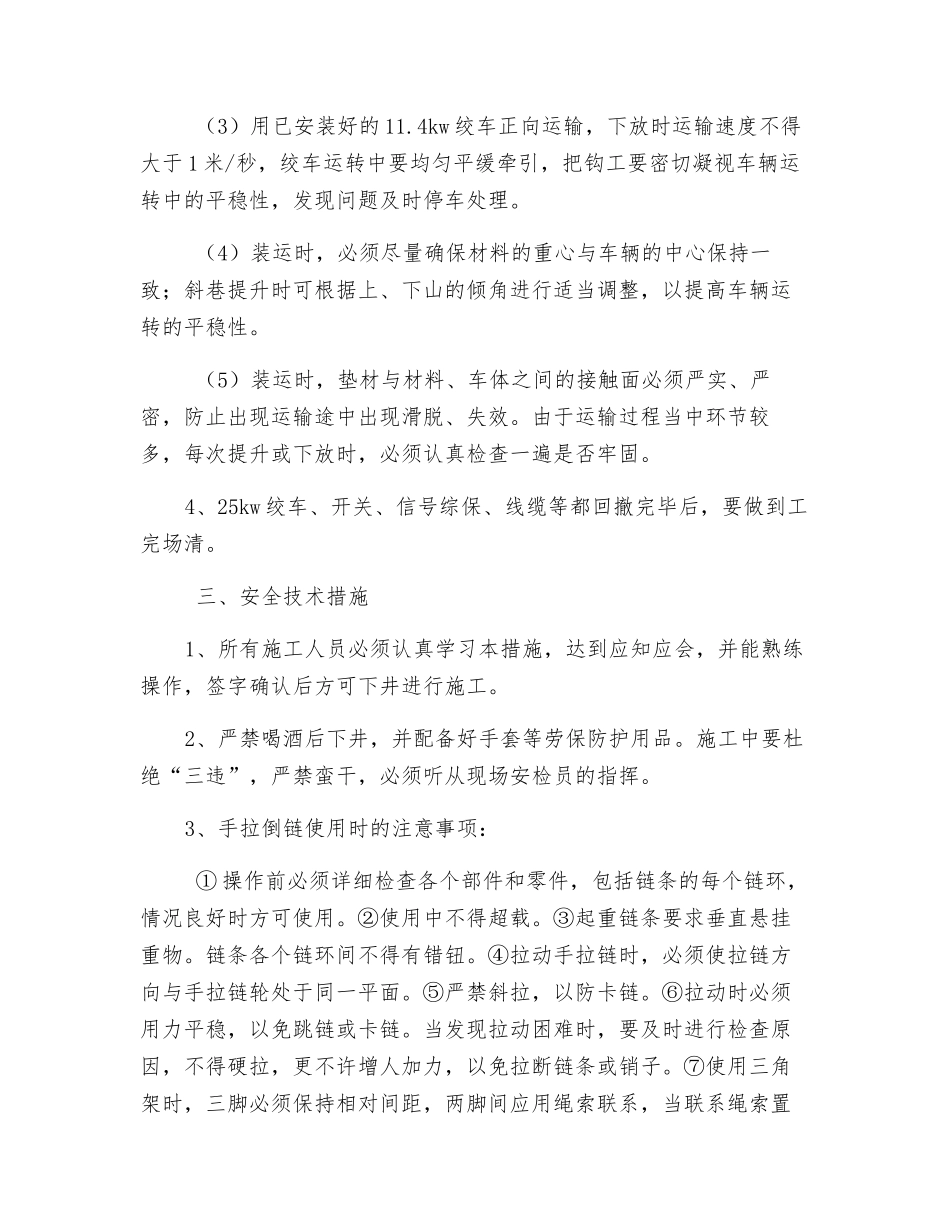

3、绞车的撤除及运输: (1)撤绞车时首先写停电申请报告,切断调度绞车电源,并进行验电、挂牌,
