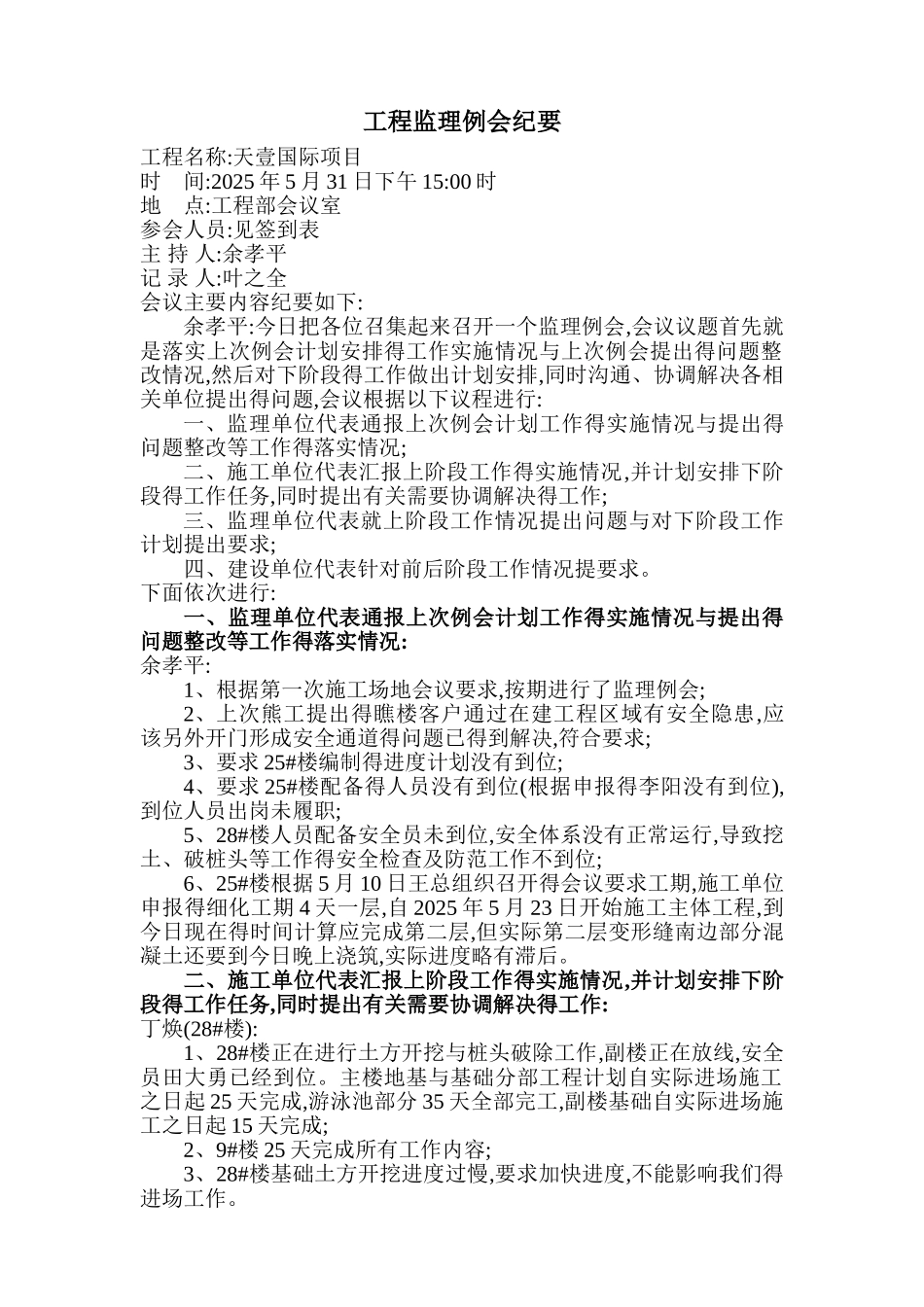

工程监理例会纪要工程名称:天壹国际项目 时 间:2025 年 5 月 31 日下午 15:00 时地 点:工程部会议室参会人员:见签到表主 持 人:余孝平记 录 人:叶之全会议主要内容纪要如下:余孝平:今日把各位召集起来召开一个监理例会,会议议题首先就是落实上次例会计划安排得工作实施情况与上次例会提出得问题整改情况,然后对下阶段得工作做出计划安排,同时沟通、协调解决各相关单位提出得问题,会议根据以下议程进行:一、监理单位代表通报上次例会计划工作得实施情况与提出得问题整改等工作得落实情况;二、施工单位代表汇报上阶段工作得实施情况,并计划安排下阶段得工作任务,同时提出有关需要协调解决得工作;三、监理单位代表就上阶段工作情况提出问题与对下阶段工作计划提出要求;四、建设单位代表针对前后阶段工作情况提要求
下面依次进行:一、监理单位代表通报上次例会计划工作得实施情况与提出得问题整改等工作得落实情况:余孝平:1、根据第一次施工场地会议要求,按期进行了监理例会;2、上次熊工提出得瞧楼客户通过在建工程区域有安全隐患,应该另外开门形成安全通道得问题已得到解决,符合要求;3、要求 25#楼编制得进度计划没有到位;4、要求 25#楼配备得人员没有到位(根据申报得李阳没有到位),到位人员出岗未履职;5、28#楼人员配备安全员未到位,安全体系没有正常运行,导致挖土、破桩头等工作得安全检查及防范工作不到位;6、25#楼根据 5 月 10 日王总组织召开得会议要求工期,施工单位申报得细化工期 4 天一层,自 2025 年 5 月 23 日开始施工主体工程,到今日现在得时间计算应完成第二层,但实际第二层变形缝南边部分混凝土还要到今日晚上浇筑,实际进度略有滞后

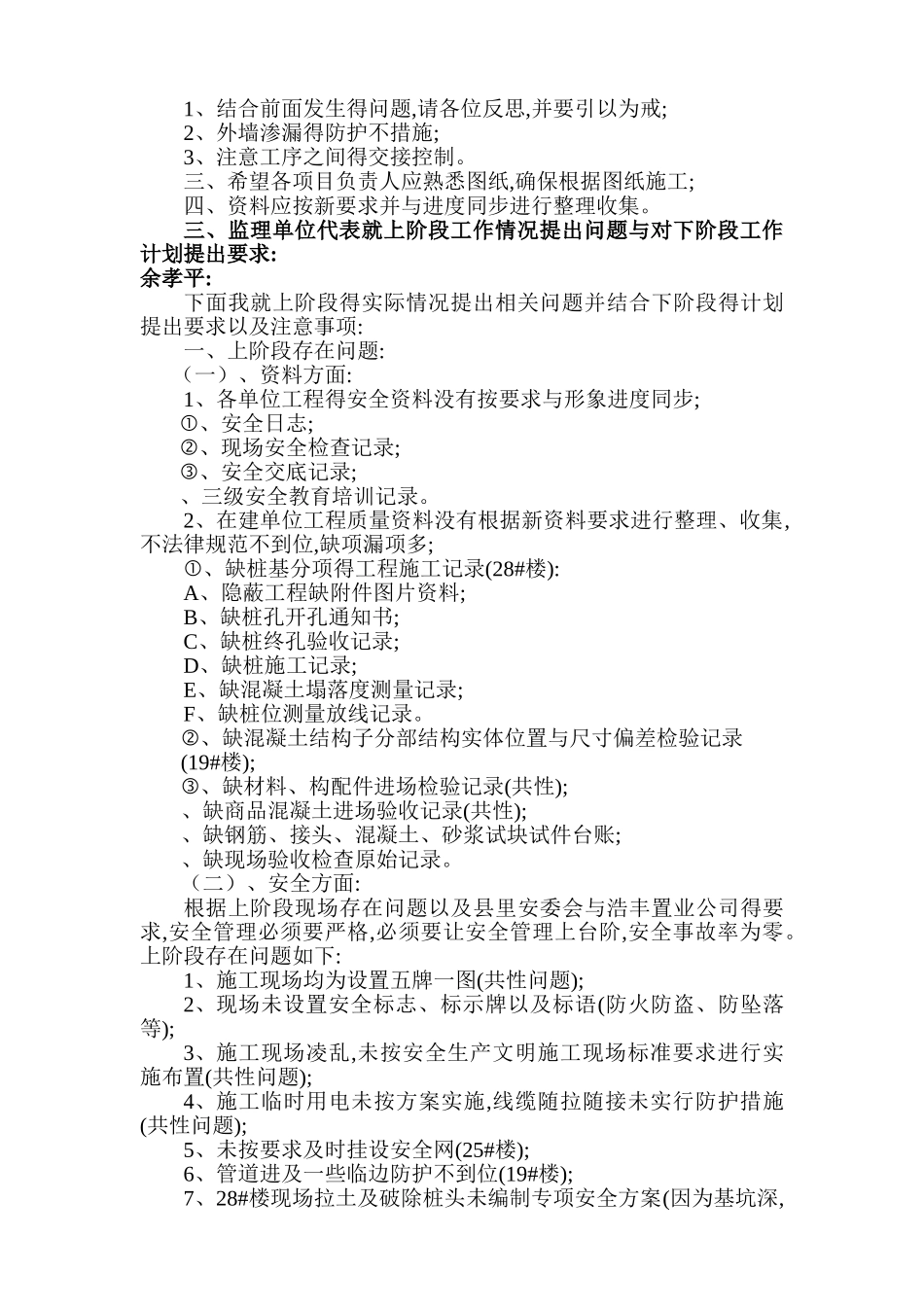

二、施工单位代表汇报上阶段工作得实施情况,并计划安排下阶段得工作任务,同时提出有关需要协调解决得工作:丁焕(28#楼):1、28#楼正在进行土方开挖
