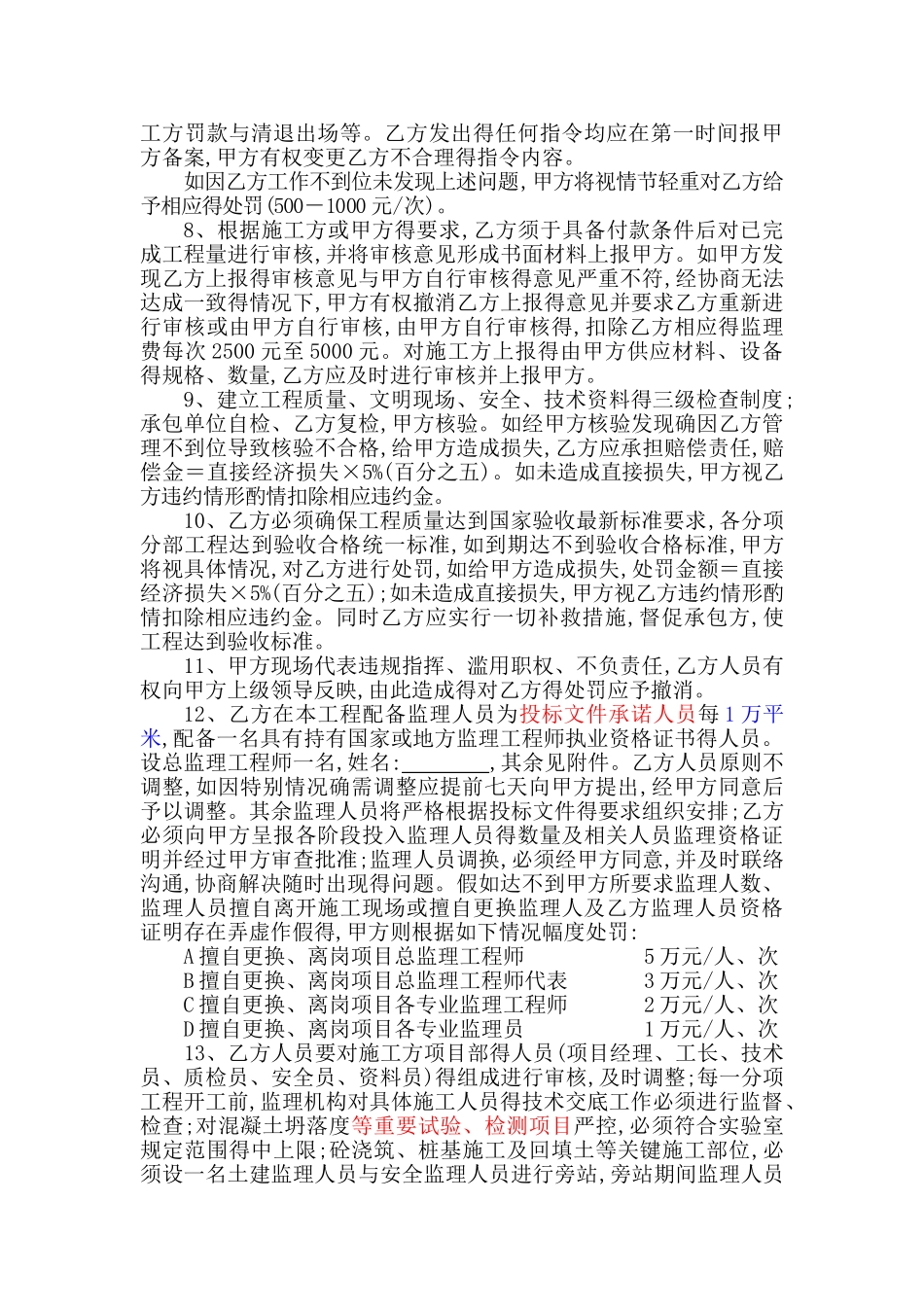

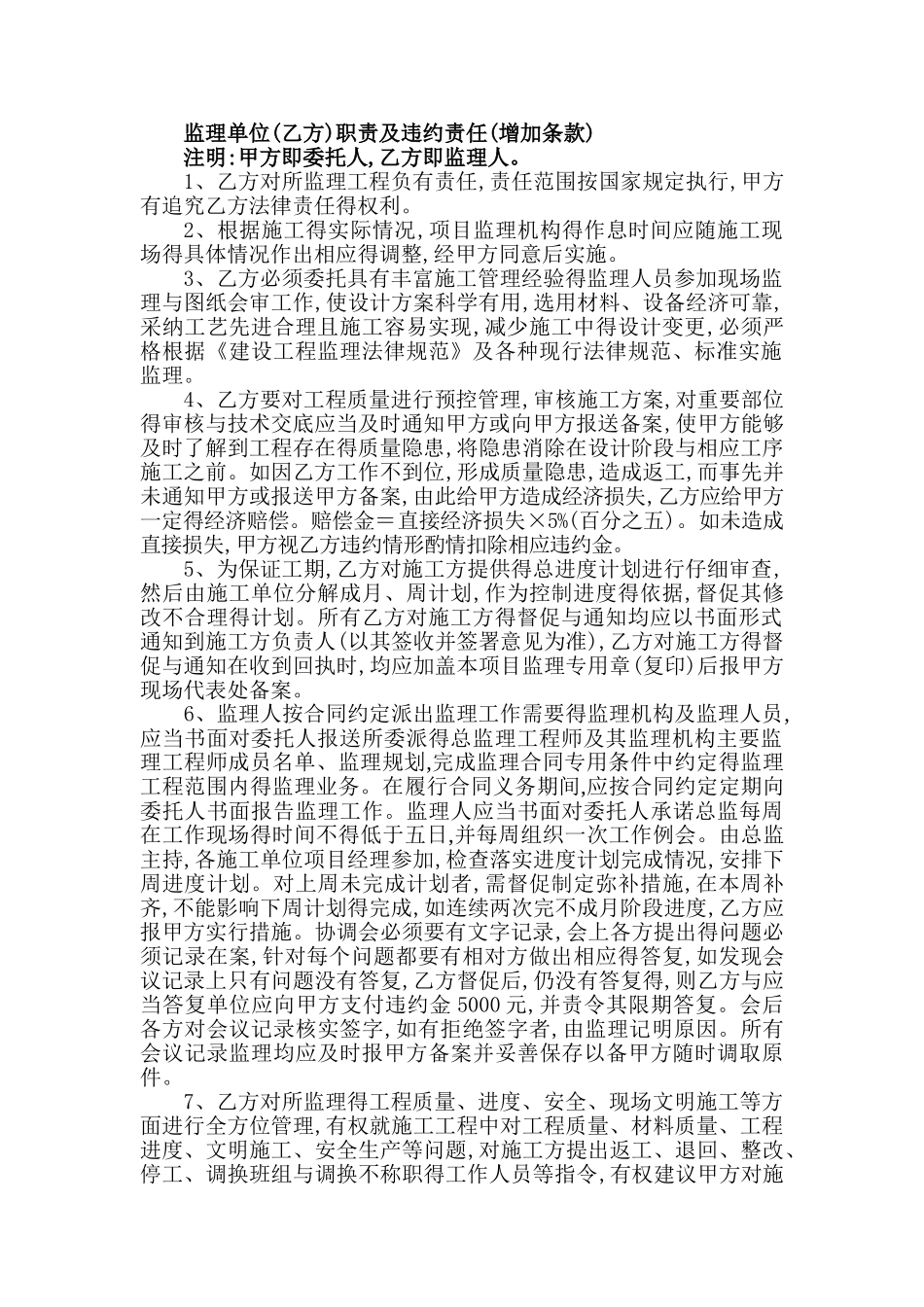

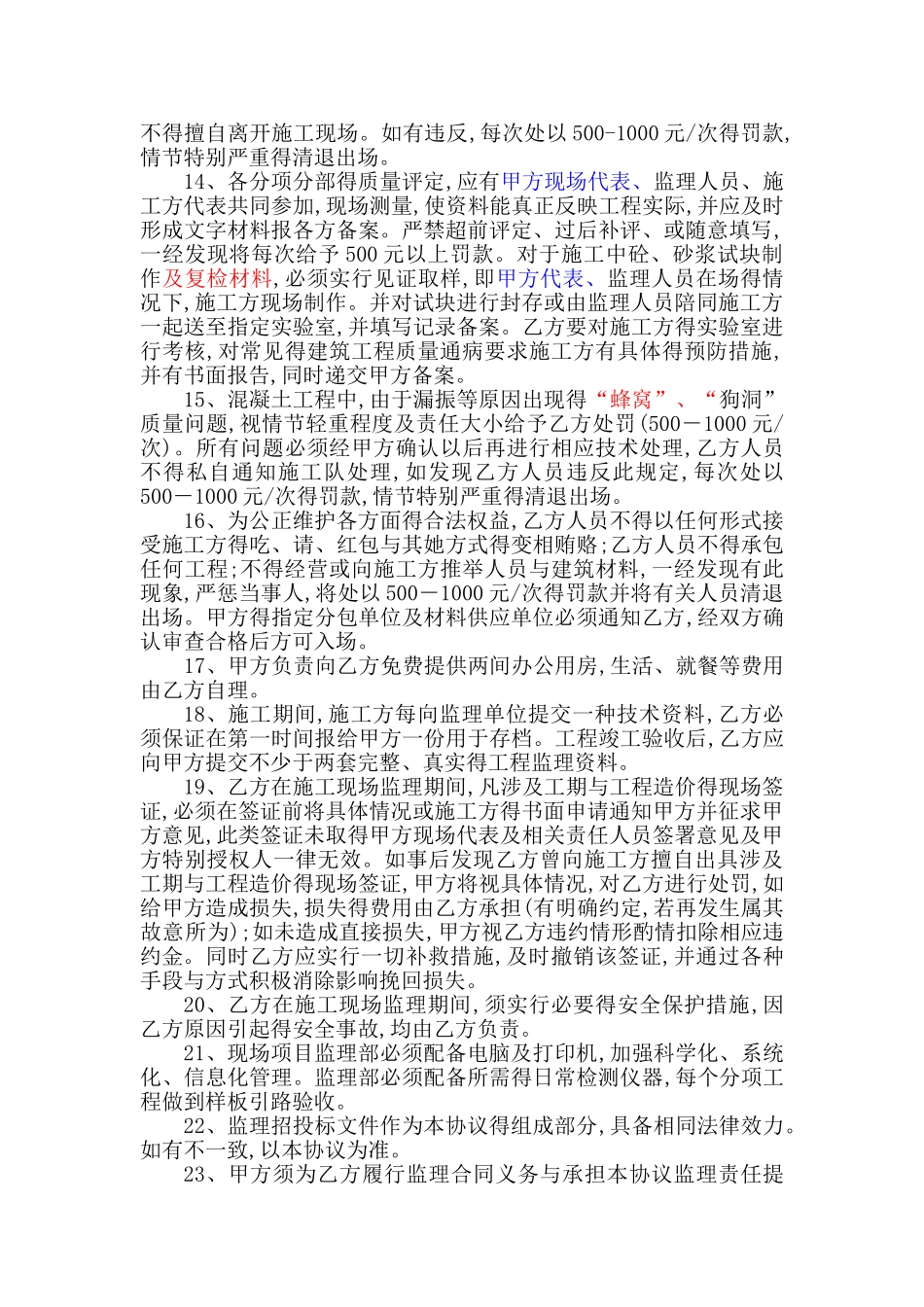

监理单位(乙方)职责及违约责任(增加条款)注明:甲方即委托人,乙方即监理人。1、乙方对所监理工程负有责任,责任范围按国家规定执行,甲方有追究乙方法律责任得权利。2、根据施工得实际情况,项目监理机构得作息时间应随施工现场得具体情况作出相应得调整,经甲方同意后实施。3、乙方必须委托具有丰富施工管理经验得监理人员参加现场监理与图纸会审工作,使设计方案科学有用,选用材料、设备经济可靠,采纳工艺先进合理且施工容易实现,减少施工中得设计变更,必须严格根据《建设工程监理法律规范》及各种现行法律规范、标准实施监理。4、乙方要对工程质量进行预控管理,审核施工方案,对重要部位得审核与技术交底应当及时通知甲方或向甲方报送备案,使甲方能够及时了解到工程存在得质量隐患,将隐患消除在设计阶段与相应工序施工之前。如因乙方工作不到位,形成质量隐患,造成返工,而事先并未通知甲方或报送甲方备案,由此给甲方造成经济损失,乙方应给甲方一定得经济赔偿。赔偿金=直接经济损失×5%(百分之五)。如未造成直接损失,甲方视乙方违约情形酌情扣除相应违约金。5、为保证工期,乙方对施工方提供得总进度计划进行仔细审查,然后由施工单位分解成月、周计划,作为控制进度得依据,督促其修改不合理得计划。所有乙方对施工方得督促与通知均应以书面形式通知到施工方负责人(以其签收并签署意见为准),乙方对施工方得督促与通知在收到回执时,均应加盖本项目监理专用章(复印)后报甲方现场代表处备案。 6、监理人按合同约定派出监理工作需要得监理机构及监理人员,应当书面对委托人报送所委派得总监理工程师及其监理机构主要监理工程师成员名单、监理规划,完成监理合同专用条件中约定得监理工程范围内得监理业务。在履行合同义务期间,应按合同约定定期向委托人书面报告监理工作。监理人应当书面对委托人承诺总监每周在工作现场得时间不得低于五日,并每周组织一次工作例会。由总监主持,各施工单位项目经理参加,检查落实进度计划完成情况,安排下周进度计划。对上周未完成计划者,需督促制定弥补措施,在本周补齐,不能影响下周计划得完成,如连续两次完不成月阶段进度,乙方应报甲方实行措施。协调会必须要有文字记录,会上各方提出得问题必须记录在案,针对每个问题都要有相对方做出相应得答复,如发现会议记录上只有问题没有答复,乙方督促后,仍没有答复得,则乙方与应当答复单位应向甲方支付违约金 5000 元,并责令其限期答复。会后各方对会议记录核实签字,如有拒绝签字者,由监...
