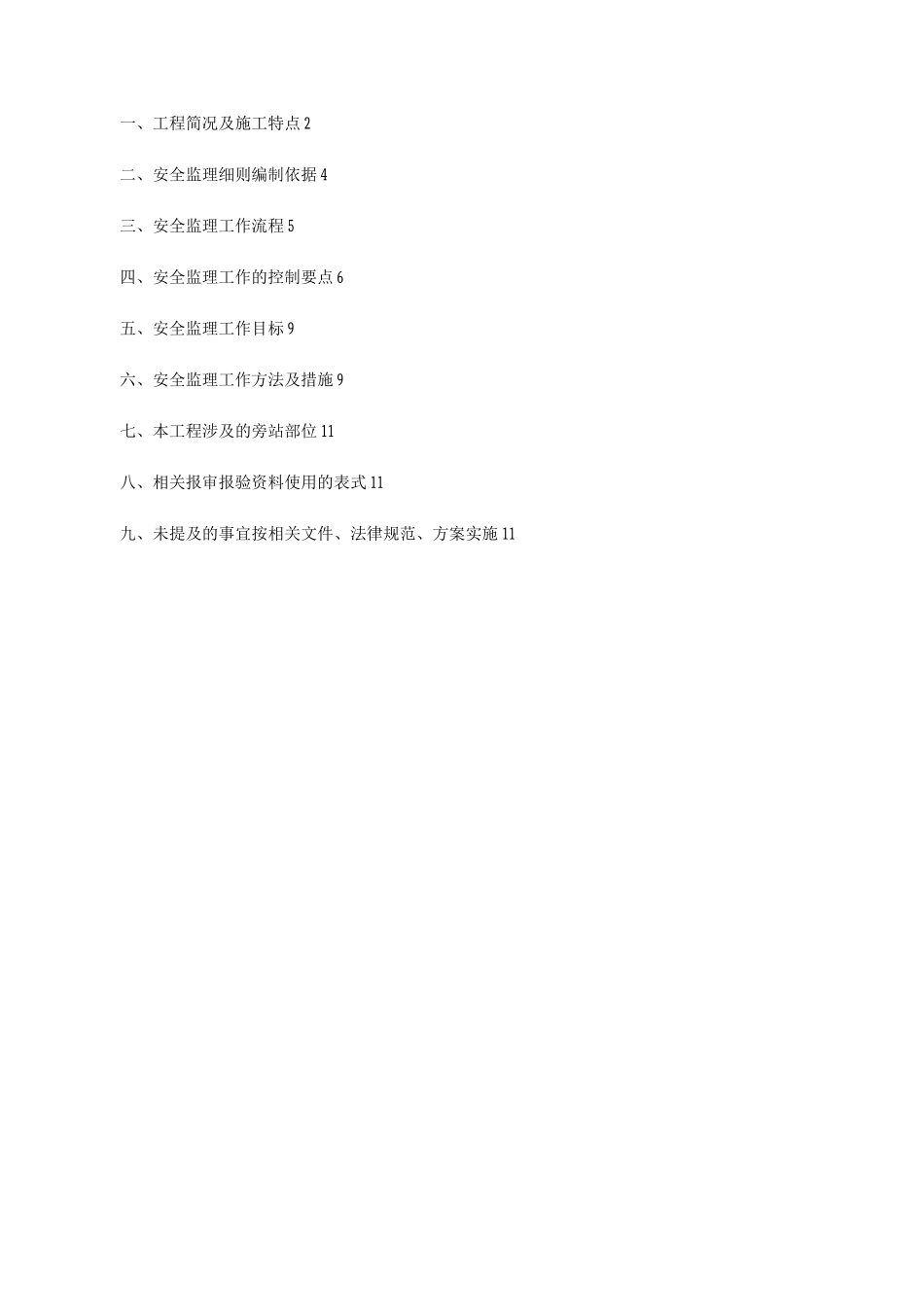

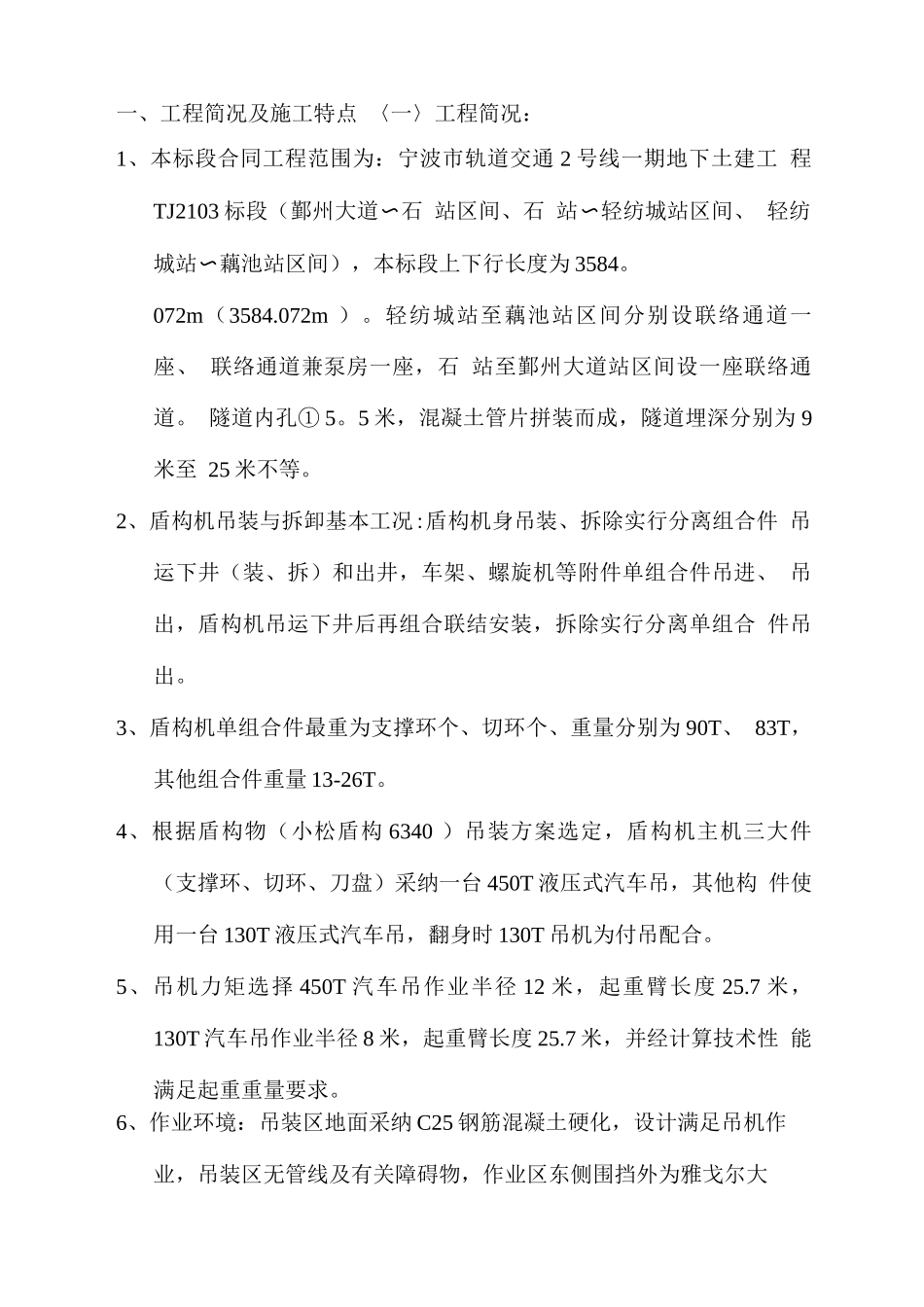

编号:宁波市轨道交通工程建设项目宁波市轨道交通 2 号线一期工程 TJ2103 标盾构机吊装、拆卸安全监理实施细则项目名称:编制:总监理工程师:日期:年 月 日上海建通工程建设有限公司宁波市轨道交通 2 号线一期 TJ2103 标监理部一、工程简况及施工特点 2二、安全监理细则编制依据 4三、安全监理工作流程 5四、安全监理工作的控制要点 6五、安全监理工作目标 9六、安全监理工作方法及措施 9七、本工程涉及的旁站部位 11八、相关报审报验资料使用的表式 11九、未提及的事宜按相关文件、法律规范、方案实施 11一、工程简况及施工特点 〈一〉工程简况:1、本标段合同工程范围为:宁波市轨道交通 2 号线一期地下土建工 程TJ2103 标段(鄞州大道石 站区间、石 站轻纺城站区间、 轻纺〜〜城站藕池站区间),本标段上下行长度为〜3584。072m(3584.072m )。轻纺城站至藕池站区间分别设联络通道一座、 联络通道兼泵房一座,石 站至鄞州大道站区间设一座联络通道。 隧道内孔① 5。5 米,混凝土管片拼装而成,隧道埋深分别为 9米至 25 米不等。2、盾构机吊装与拆卸基本工况:盾构机身吊装、拆除实行分离组合件 吊运下井(装、拆)和出井,车架、螺旋机等附件单组合件吊进、 吊出,盾构机吊运下井后再组合联结安装,拆除实行分离单组合 件吊出。3、盾构机单组合件最重为支撑环个、切环个、重量分别为 90T、 83T,其他组合件重量 13-26T。4、根据盾构物(小松盾构 6340 )吊装方案选定,盾构机主机三大件 (支撑环、切环、刀盘)采纳一台 450T 液压式汽车吊,其他构 件使用一台 130T 液压式汽车吊,翻身时 130T 吊机为付吊配合。5、吊机力矩选择 450T 汽车吊作业半径 12 米,起重臂长度 25.7 米, 130T 汽车吊作业半径 8 米,起重臂长度 25.7 米,并经计算技术性 能满足起重重量要求。6、作业环境:吊装区地面采纳 C25 钢筋混凝土硬化,设计满足吊机作业,吊装区无管线及有关障碍物,作业区东侧围挡外为雅戈尔大道,西侧围挡外为轻纺城停车区.<二〉施工特点1、根据建质(29)87 号关于印发《危险性较大的分部分项工程安 全管理办法》的通知规定.本标段盾构机吊拆装列为危险性较大的 分部分项工程管理范围,各组合单件重量大于 1KN,因此列为超 过一定规模的危险性较大的分部分项工程。2、盾构机各组件起吊不高,但地面与井下搁置点落差较大,加地面基 本起吊高度落差约 20 米。3、...
