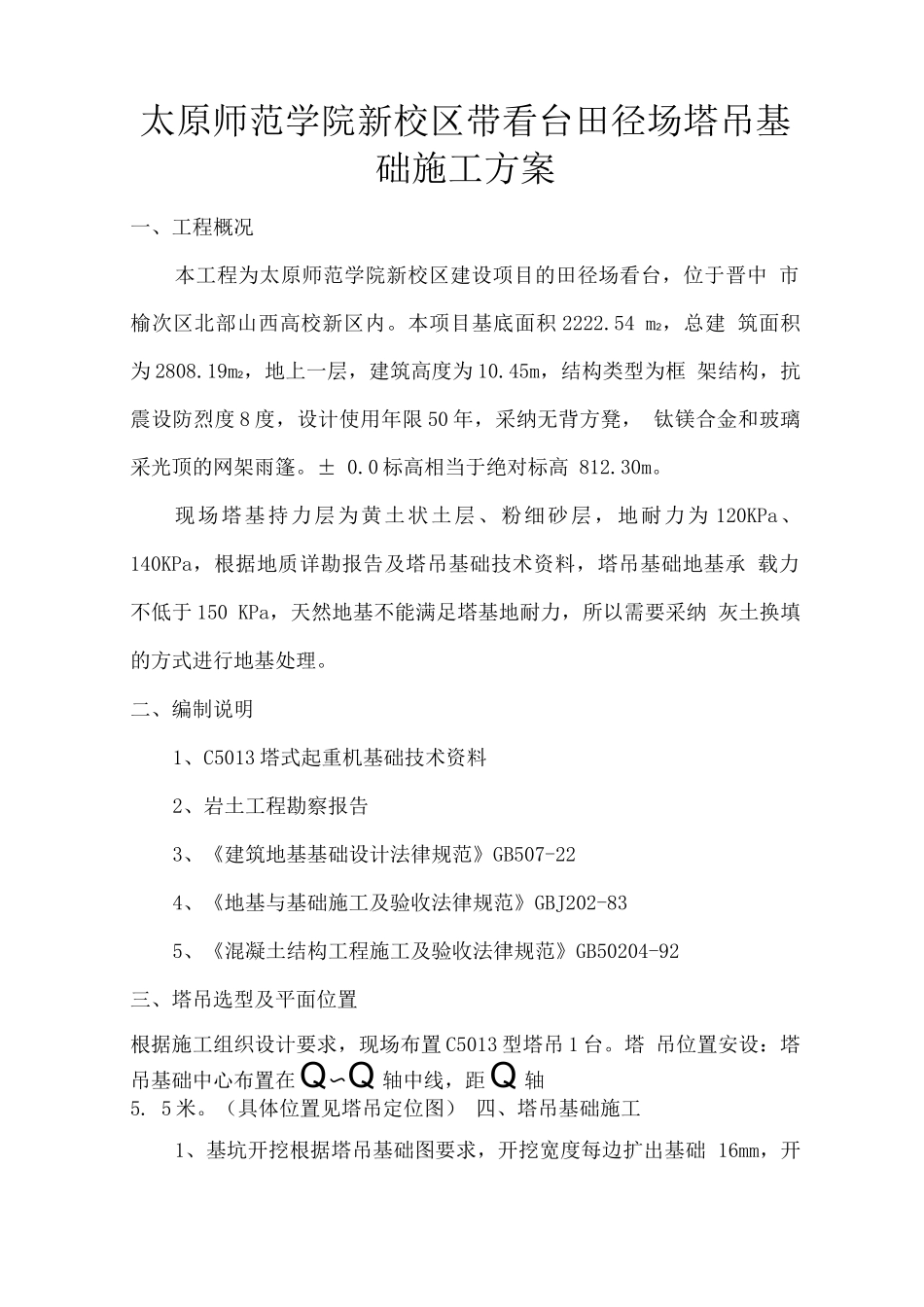

一、工程概况二、编制说明三、塔吊选型及平面位置四、塔吊基础施工五、安全文明施工措施六、塔吊基础承载力验算七、塔吊基础附图太原师范学院新校区带看台田径场塔吊基础施工方案一、工程概况本工程为太原师范学院新校区建设项目的田径场看台,位于晋中 市榆次区北部山西高校新区内。本项目基底面积 2222.54 m2,总建 筑面积为 2808.19m2,地上一层,建筑高度为 10.45m,结构类型为框 架结构,抗震设防烈度 8 度,设计使用年限 50 年,采纳无背方凳, 钛镁合金和玻璃采光顶的网架雨篷。± 0.0 标高相当于绝对标高 812.30m。现场塔基持力层为黄土状土层、粉细砂层,地耐力为 120KPa、 140KPa,根据地质详勘报告及塔吊基础技术资料,塔吊基础地基承 载力不低于 150 KPa,天然地基不能满足塔基地耐力,所以需要采纳 灰土换填的方式进行地基处理。二、编制说明1、C5013 塔式起重机基础技术资料2、岩土工程勘察报告3、《建筑地基基础设计法律规范》GB507-224、《地基与基础施工及验收法律规范》GBJ202-835、《混凝土结构工程施工及验收法律规范》GB50204-92三、塔吊选型及平面位置根据施工组织设计要求,现场布置 C5013 型塔吊 1 台。塔 吊位置安设:塔吊基础中心布置在Q〜Q 轴中线,距Q 轴5. 5 米。(具体位置见塔吊定位图) 四、塔吊基础施工1、基坑开挖根据塔吊基础图要求,开挖宽度每边扩出基础 16mm,开挖深度以自然地坪向下 4.1m,坑底标高位-4.2m,开挖完 成后,基底人工平整,原土夯实两遍。2、换填灰土 1.5m,采纳打夯机分层夯实,每步 250 厚,每层至 少夯 4〜5 遍,严格控制完成面标高。最上层完成后,每边扩出基础 边不少于 3mm。3、地基处理完成后通知试验室做地基承载力试验。地基承载力 满足设计要求后进行混凝土垫层施工,基底满面浇筑 C15 混凝土垫 层 1mm 厚,表面平整,搓压密实,浇筑完成 24 小时后洒水养护。 根据塔吊位置,根据塔吊混凝土基础尺寸在混凝土垫层上准确施测基 础中心线、边缘线及预埋地脚螺栓十字线。4、按基础说明钢筋准确下料,上下层钢筋保护层均为 1mm , 根据图纸要求将钢筋位置线准确施放于划在砼垫层上,将下层钢筋按 线摆好后,采纳八字扣绑扎方法,所有交叉点满绑。网片下每隔间距 5mm 垫 50 50mm 1mm 水泥砂浆垫稳,以保证底板钢筋网片 平直,无下沉、变形。下层钢筋绑扎完成后,搭设钢管架做为上层钢 筋网片支架,上、下层位置相对,满扣...
