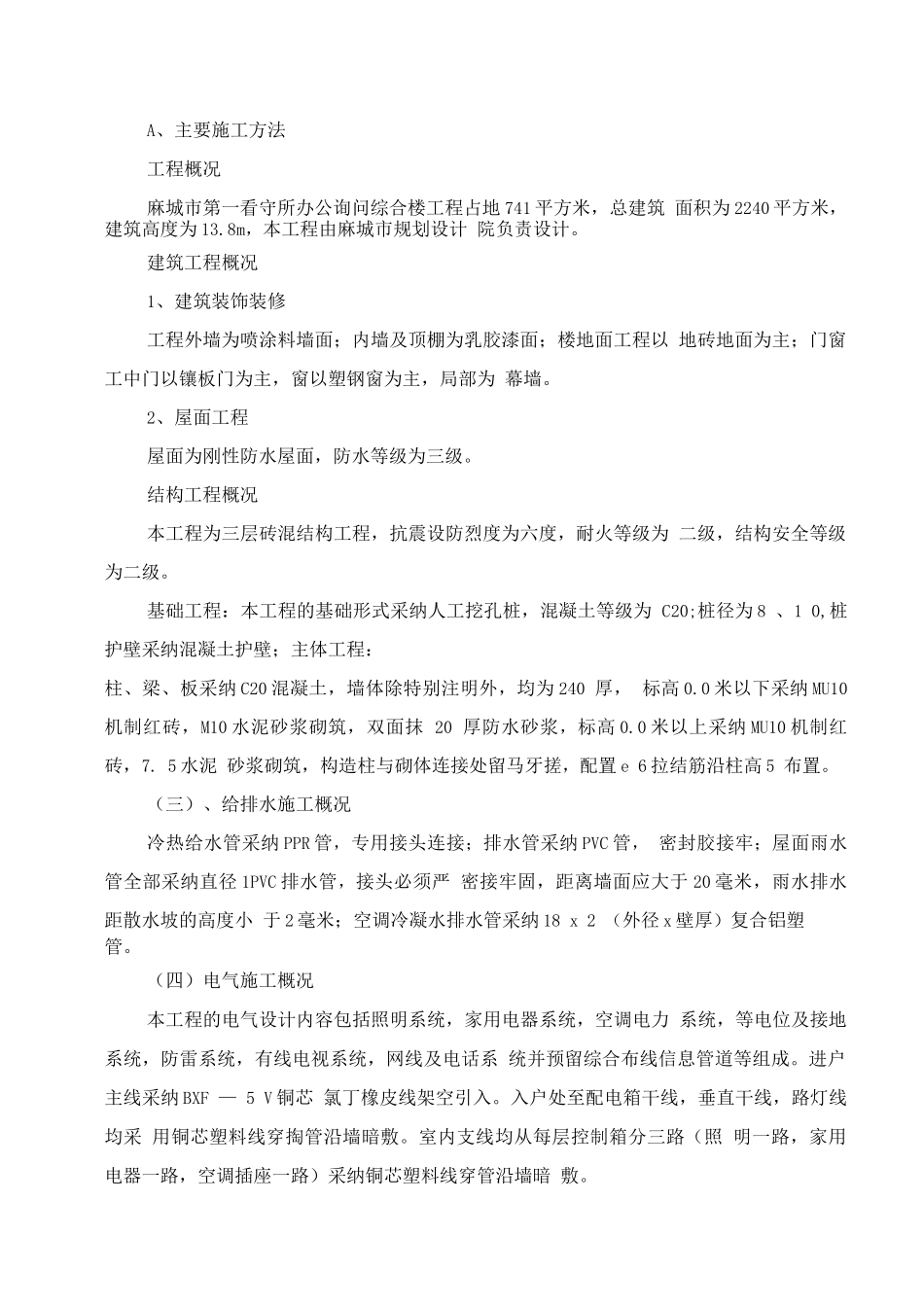

一、施工组织设计1、计划投入的主要施工机械设备表2、拟投入的施工人员表3、计划开、竣工日期和施工进度网络图4、施工总平面图5、临时用地表二、项目管理机构配备情况1、项目管理机构配备情况表2、项目经理简历3、项目技术负责人简历4、项目管理机构配备情况辅助说明资料A、主要施工方法B、工程投入的主要物资和施工机械设备情况、主要施工机械计划C、劳动力安排计划D、确保工程质量的技术组织措施E、确保安全生产的技术组织措施F、确保工期的技术组织措施G、确保文明施工的技术组织措施H、施工总进度表和施工总平面布置图A、主要施工方法工程概况麻城市第一看守所办公询问综合楼工程占地 741 平方米,总建筑 面积为 2240 平方米,建筑高度为 13.8m,本工程由麻城市规划设计 院负责设计。建筑工程概况1、建筑装饰装修工程外墙为喷涂料墙面;内墙及顶棚为乳胶漆面;楼地面工程以 地砖地面为主;门窗工中门以镶板门为主,窗以塑钢窗为主,局部为 幕墙。2、屋面工程屋面为刚性防水屋面,防水等级为三级。结构工程概况本工程为三层砖混结构工程,抗震设防烈度为六度,耐火等级为 二级,结构安全等级为二级。基础工程:本工程的基础形式采纳人工挖孔桩,混凝土等级为 C20;桩径为 8 、1 0,桩护壁采纳混凝土护壁;主体工程:柱、梁、板采纳 C20 混凝土,墙体除特别注明外,均为 240 厚, 标高 0.0 米以下采纳 MU10机制红砖,M10 水泥砂浆砌筑,双面抹 20 厚防水砂浆,标高 0.0 米以上采纳 MU10 机制红砖,7. 5 水泥 砂浆砌筑,构造柱与砌体连接处留马牙搓,配置 e 6 拉结筋沿柱高 5 布置。(三)、给排水施工概况冷热给水管采纳 PPR 管,专用接头连接;排水管采纳 PVC 管, 密封胶接牢;屋面雨水管全部采纳直径 1PVC 排水管,接头必须严 密接牢固,距离墙面应大于 20 毫米,雨水排水距散水坡的高度小 于 2 毫米;空调冷凝水排水管采纳 18 x 2 (外径 x 壁厚)复合铝塑管。(四)电气施工概况本工程的电气设计内容包括照明系统,家用电器系统,空调电力 系统,等电位及接地系统,防雷系统,有线电视系统,网线及电话系 统并预留综合布线信息管道等组成。进户主线采纳 BXF — 5 V 铜芯 氯丁橡皮线架空引入。入户处至配电箱干线,垂直干线,路灯线均采 用铜芯塑料线穿掏管沿墙暗敷。室内支线均从每层控制箱分三路(照 明一路,家用电器一路,空调插座一路)采纳铜芯塑料线穿管沿墙暗 敷...
