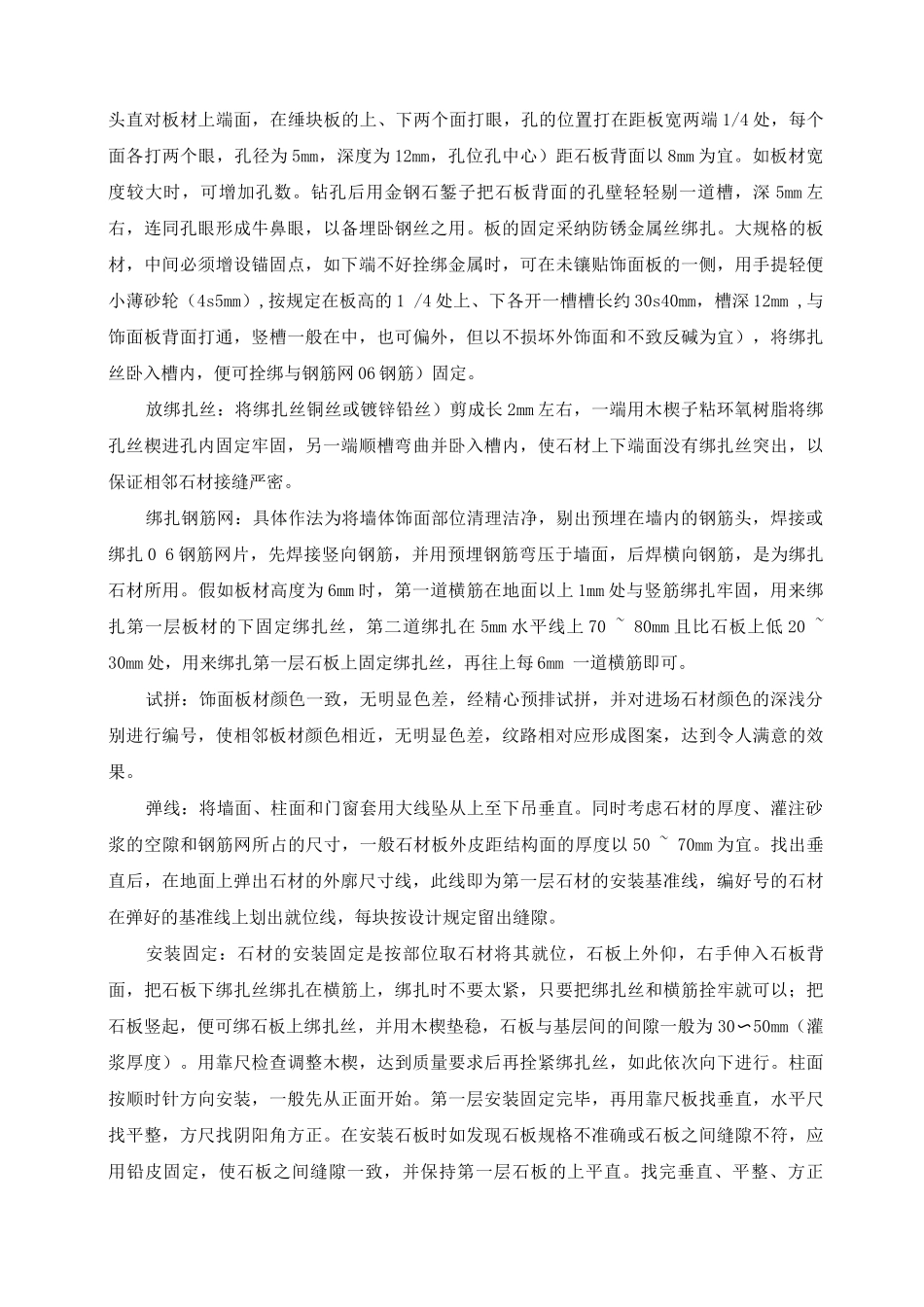

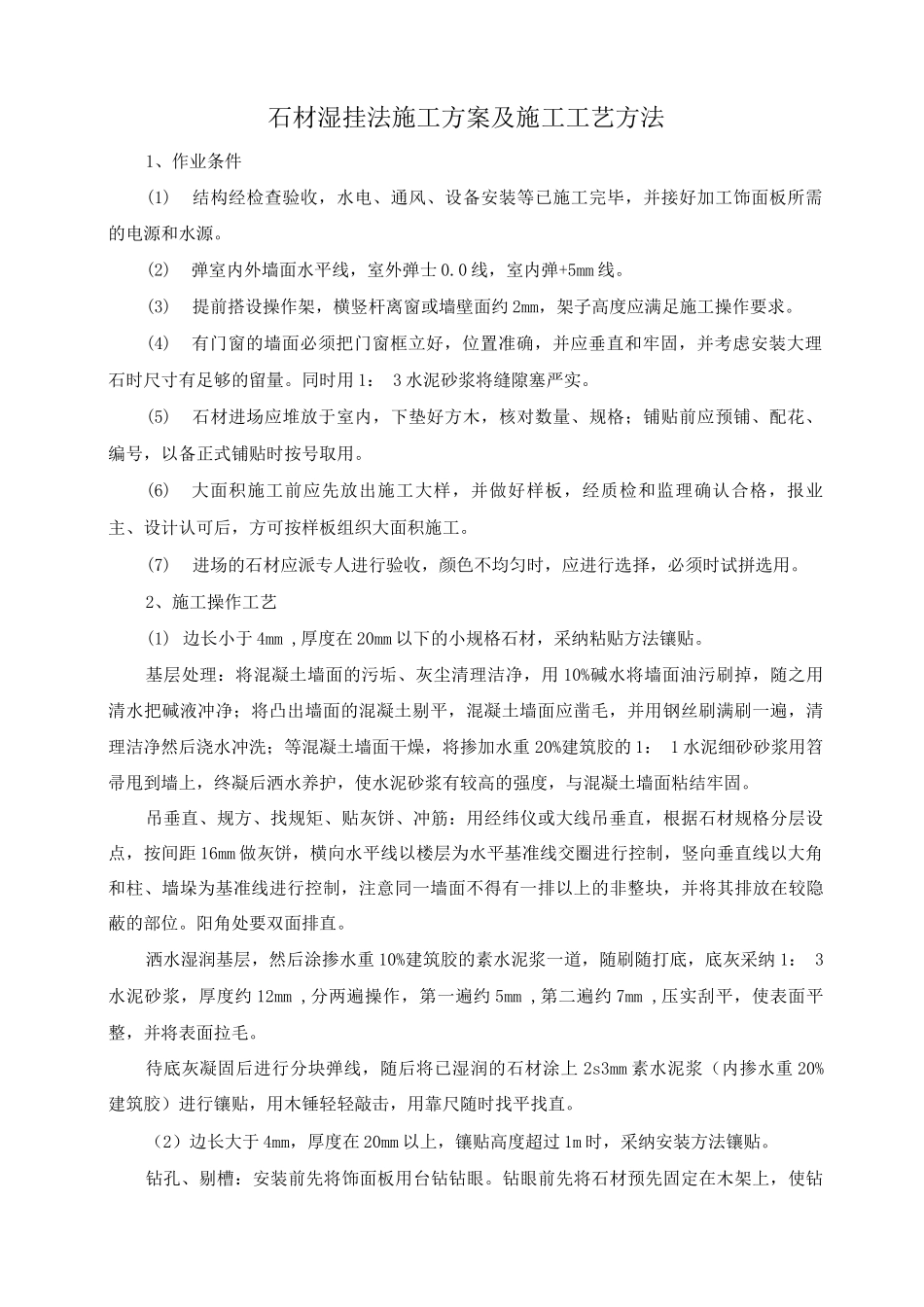

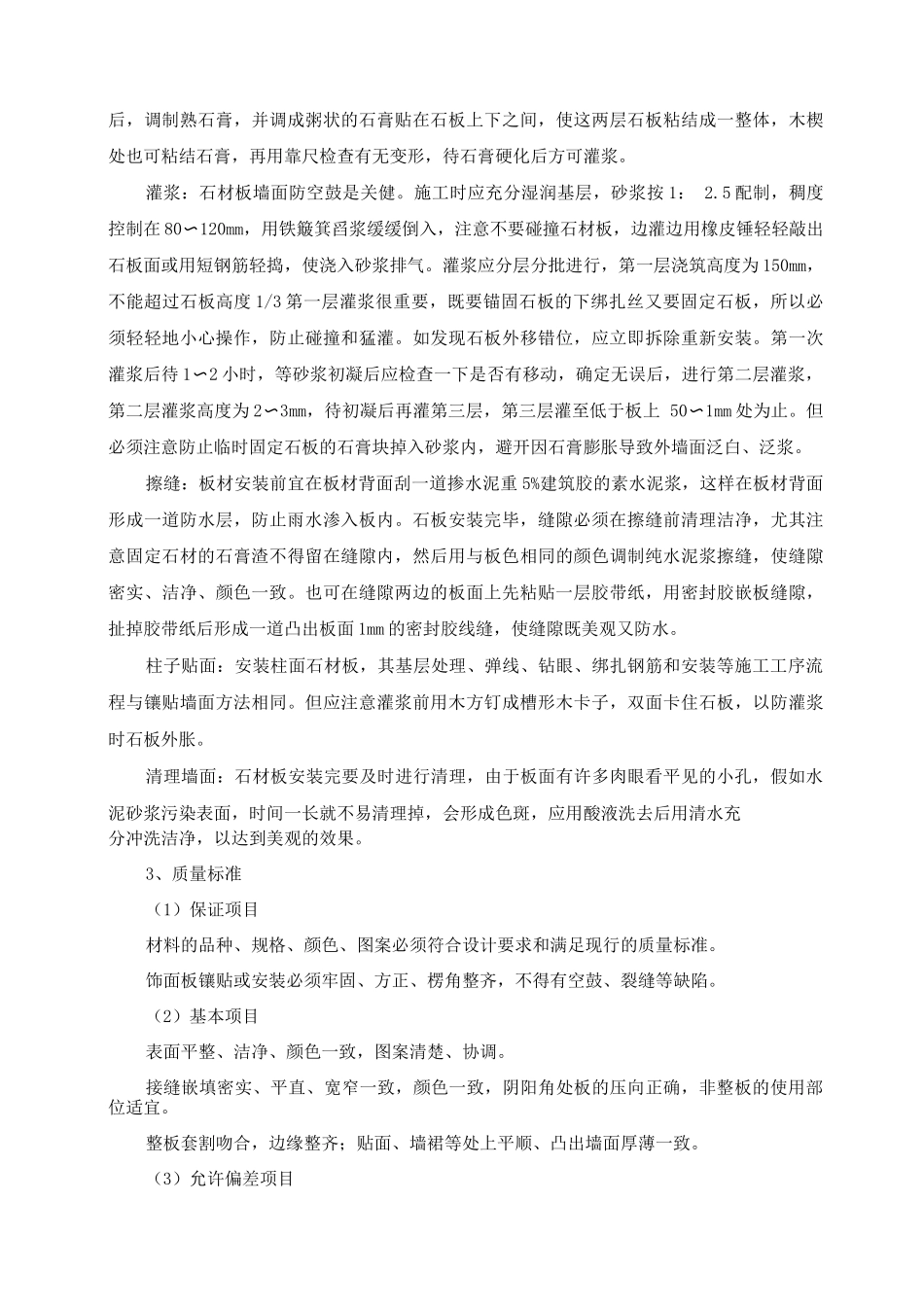

石材湿挂法施工方案及施工工艺方法1、作业条件(1)结构经检查验收,水电、通风、设备安装等已施工完毕,并接好加工饰面板所需的电源和水源
(2)弹室内外墙面水平线,室外弹士 0
0 线,室内弹+5mm 线
(3)提前搭设操作架,横竖杆离窗或墙壁面约 2mm,架子高度应满足施工操作要求
(4)有门窗的墙面必须把门窗框立好,位置准确,并应垂直和牢固,并考虑安装大理石时尺寸有足够的留量
同时用 1: 3 水泥砂浆将缝隙塞严实
(5)石材进场应堆放于室内,下垫好方木,核对数量、规格;铺贴前应预铺、配花、编号,以备正式铺贴时按号取用
(6)大面积施工前应先放出施工大样,并做好样板,经质检和监理确认合格,报业主、设计认可后,方可按样板组织大面积施工
(7)进场的石材应派专人进行验收,颜色不均匀时,应进行选择,必须时试拼选用
2、施工操作工艺(1) 边长小于 4mm ,厚度在 20mm 以下的小规格石材,采纳粘贴方法镶贴
基层处理:将混凝土墙面的污垢、灰尘清理洁净,用 10%碱水将墙面油污刷掉,随之用清水把碱液冲净;将凸出墙面的混凝土剔平,混凝土墙面应凿毛,并用钢丝刷满刷一遍,清理洁净然后浇水冲洗;等混凝土墙面干燥,将掺加水重 20%建筑胶的 1: 1 水泥细砂砂浆用笤帚甩到墙上,终凝后洒水养护,使水泥砂浆有较高的强度,与混凝土墙面粘结牢固
吊垂直、规方、找规矩、贴灰饼、冲筋:用经纬仪或大线吊垂直,根据石材规格分层设点,按间距 16mm 做灰饼,横向水平线以楼层为水平基准线交圈进行控制,竖向垂直线以大角和柱、墙垛为基准线进行控制,注意同一墙面不得有一排以上的非整块,并将其排放在较隐蔽的部位
阳角处要双面排直
洒水湿润基层,然后涂掺水重 10%建筑胶的素水泥浆一道,随刷随打底,底灰采纳 1: 3水泥砂浆,厚度约 12mm ,分两遍操作,第一遍约 5mm ,第二遍约 7mm ,压实刮平,使表面平
