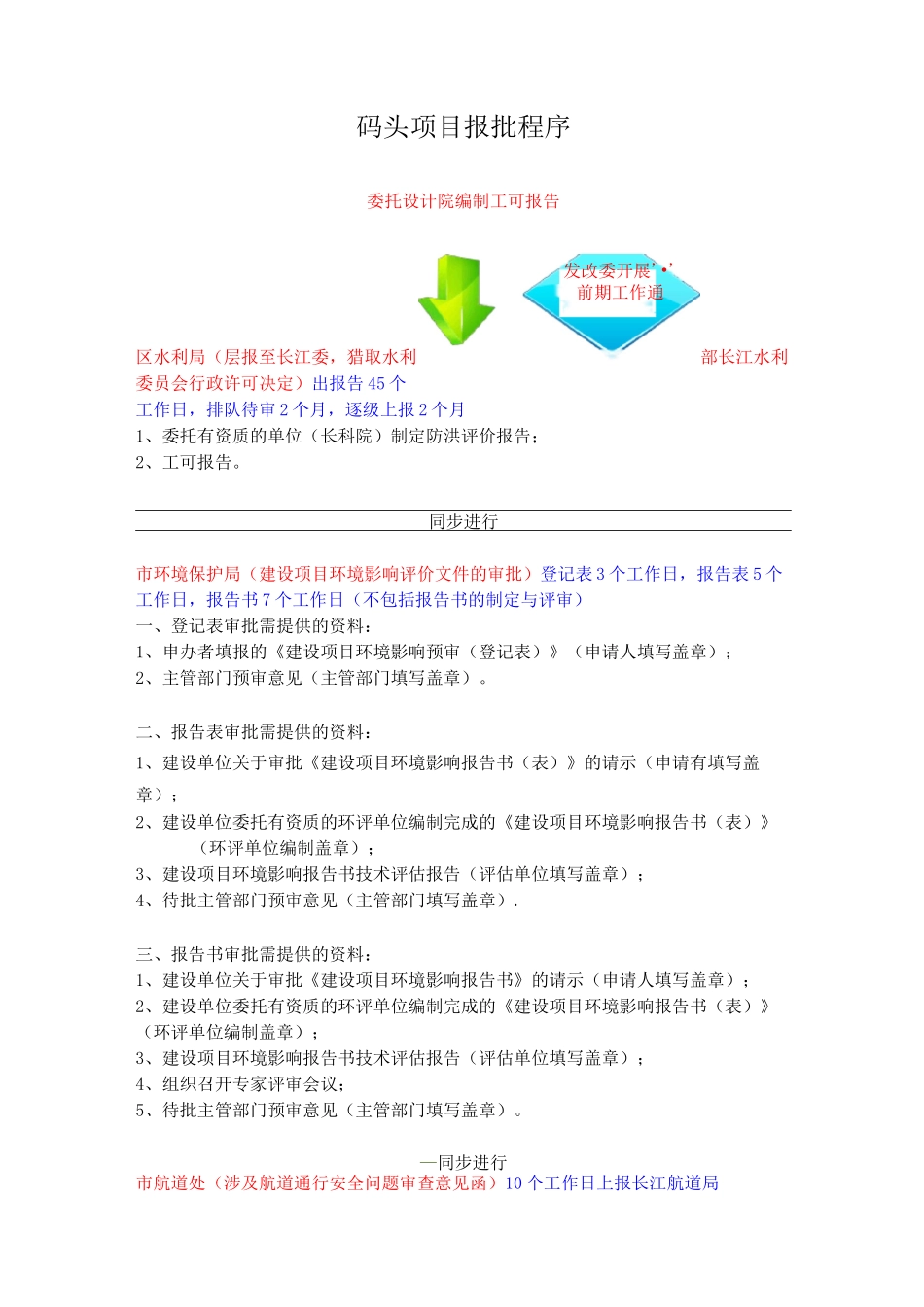

码头项目报批程序委托设计院编制工可报告区水利局(层报至长江委,猎取水利部长江水利委员会行政许可决定)出报告 45 个工作日,排队待审 2 个月,逐级上报 2 个月1、委托有资质的单位(长科院)制定防洪评价报告;2、工可报告
同步进行市环境保护局(建设项目环境影响评价文件的审批)登记表 3 个工作日,报告表 5 个工作日,报告书 7 个工作日(不包括报告书的制定与评审)一、登记表审批需提供的资料:1、申办者填报的《建设项目环境影响预审(登记表)》(申请人填写盖章);2、主管部门预审意见(主管部门填写盖章)
二、报告表审批需提供的资料:1、建设单位关于审批《建设项目环境影响报告书(表)》的请示(申请有填写盖章);2、建设单位委托有资质的环评单位编制完成的《建设项目环境影响报告书(表)》(环评单位编制盖章);3、建设项目环境影响报告书技术评估报告(评估单位填写盖章);4、待批主管部门预审意见(主管部门填写盖章)
三、报告书审批需提供的资料:1、建设单位关于审批《建设项目环境影响报告书》的请示(申请人填写盖章);2、建设单位委托有资质的环评单位编制完成的《建设项目环境影响报告书(表)》(环评单位编制盖章);3、建设项目环境影响报告书技术评估报告(评估单位填写盖章);4、组织召开专家评审会议;5、待批主管部门预审意见(主管部门填写盖章)

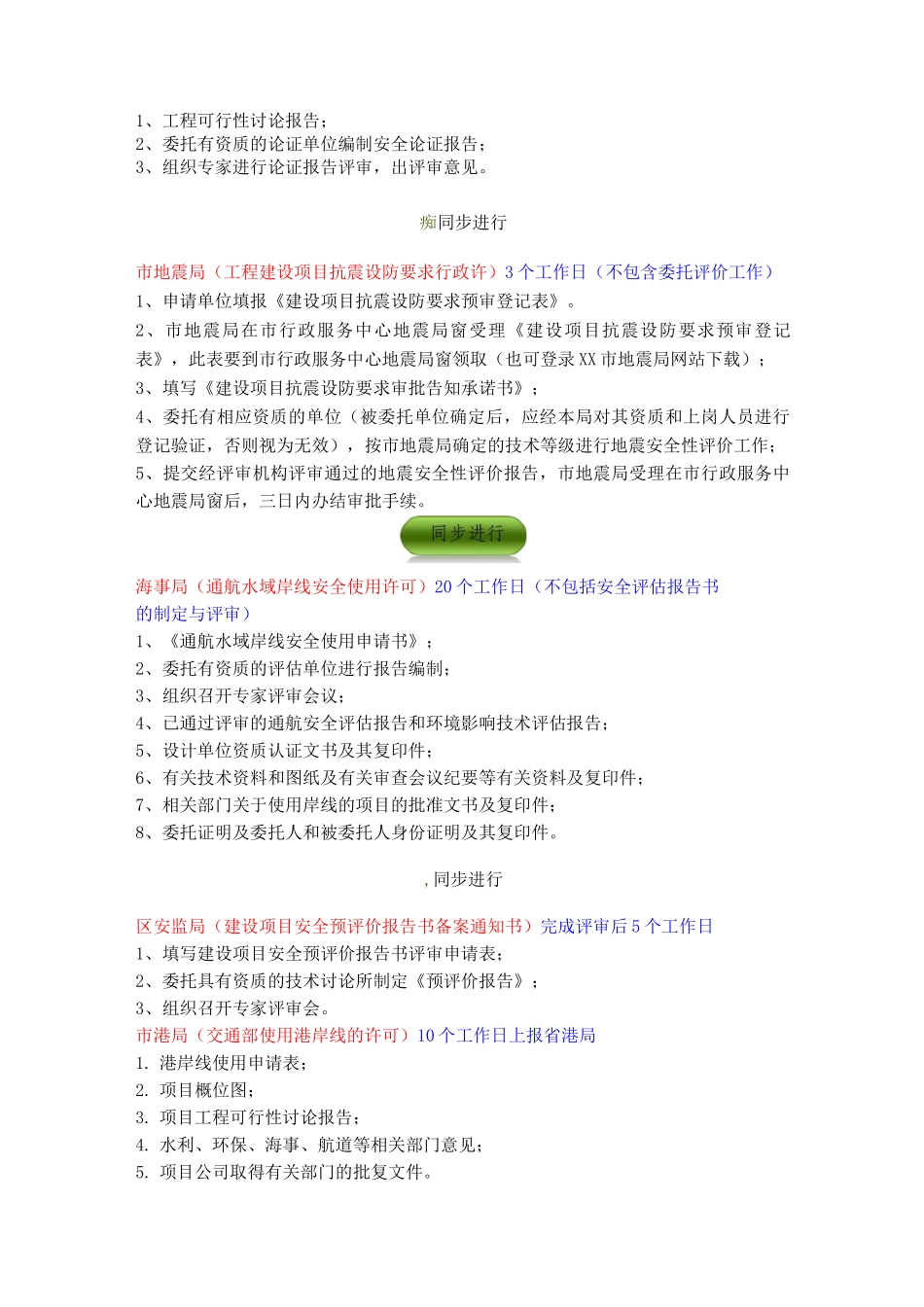

—同步进行市航道处(涉及航道通行安全问题审查意见函)10 个工作日上报长江航道局发改委开展'•'前期工作通1、工程可行性讨论报告;2、委托有资质的论证单位编制安全论证报告;3、组织专家进行论证报告评审,出评审意见
痴同步进行市地震局(工程建设项目抗震设防要求行政许)3 个工作日(不包含委托评价工作)1、申请单位填报《建设项目抗震设防要求预审登记表》
2、市地震局在市行政服务中心地震局窗受理《建设项目抗震设防要求预审登记表》,此表要
