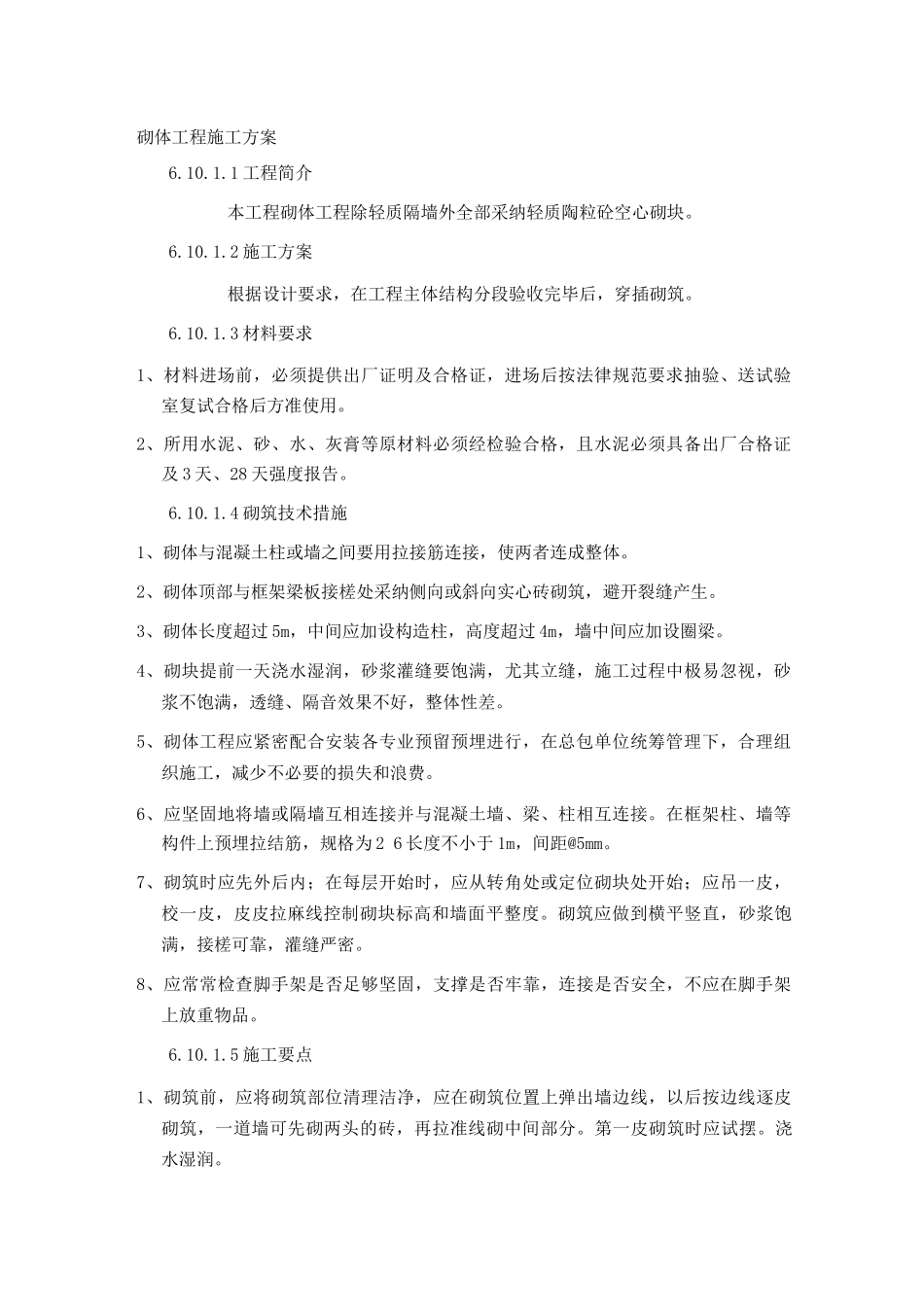

砌体工程施工方案6
1 工程简介本工程砌体工程除轻质隔墙外全部采纳轻质陶粒砼空心砌块
2 施工方案根据设计要求,在工程主体结构分段验收完毕后,穿插砌筑
3 材料要求1、材料进场前,必须提供出厂证明及合格证,进场后按法律规范要求抽验、送试验室复试合格后方准使用
2、所用水泥、砂、水、灰膏等原材料必须经检验合格,且水泥必须具备出厂合格证及 3 天、28 天强度报告
4 砌筑技术措施1、砌体与混凝土柱或墙之间要用拉接筋连接,使两者连成整体
2、砌体顶部与框架梁板接槎处采纳侧向或斜向实心砖砌筑,避开裂缝产生
3、砌体长度超过 5m,中间应加设构造柱,高度超过 4m,墙中间应加设圈梁
4、砌块提前一天浇水湿润,砂浆灌缝要饱满,尤其立缝,施工过程中极易忽视,砂浆不饱满,透缝、隔音效果不好,整体性差
5、砌体工程应紧密配合安装各专业预留预埋进行,在总包单位统筹管理下,合理组织施工,减少不必要的损失和浪费
6、应坚固地将墙或隔墙互相连接并与混凝土墙、梁、柱相互连接
在框架柱、墙等构件上预埋拉结筋,规格为 2 6 长度不小于 1m,间距@5mm
7、砌筑时应先外后内;在每层开始时,应从转角处或定位砌块处开始;应吊一皮,校一皮,皮皮拉麻线控制砌块标高和墙面平整度
砌筑应做到横平竖直,砂浆饱满,接槎可靠,灌缝严密
8、应常常检查脚手架是否足够坚固,支撑是否牢靠,连接是否安全,不应在脚手架上放重物品
5 施工要点1、砌筑前,应将砌筑部位清理洁净,应在砌筑位置上弹出墙边线,以后按边线逐皮砌筑,一道墙可先砌两头的砖,再拉准线砌中间部分
第一皮砌筑时应试摆
2、在墙体的转角处及交接处立起皮数杆(皮数杆间距不超过 15m,过长应在中间加立),在皮数杆之间拉准线,依准线逐皮砌筑,其中第一皮砖按墙身边线砌筑

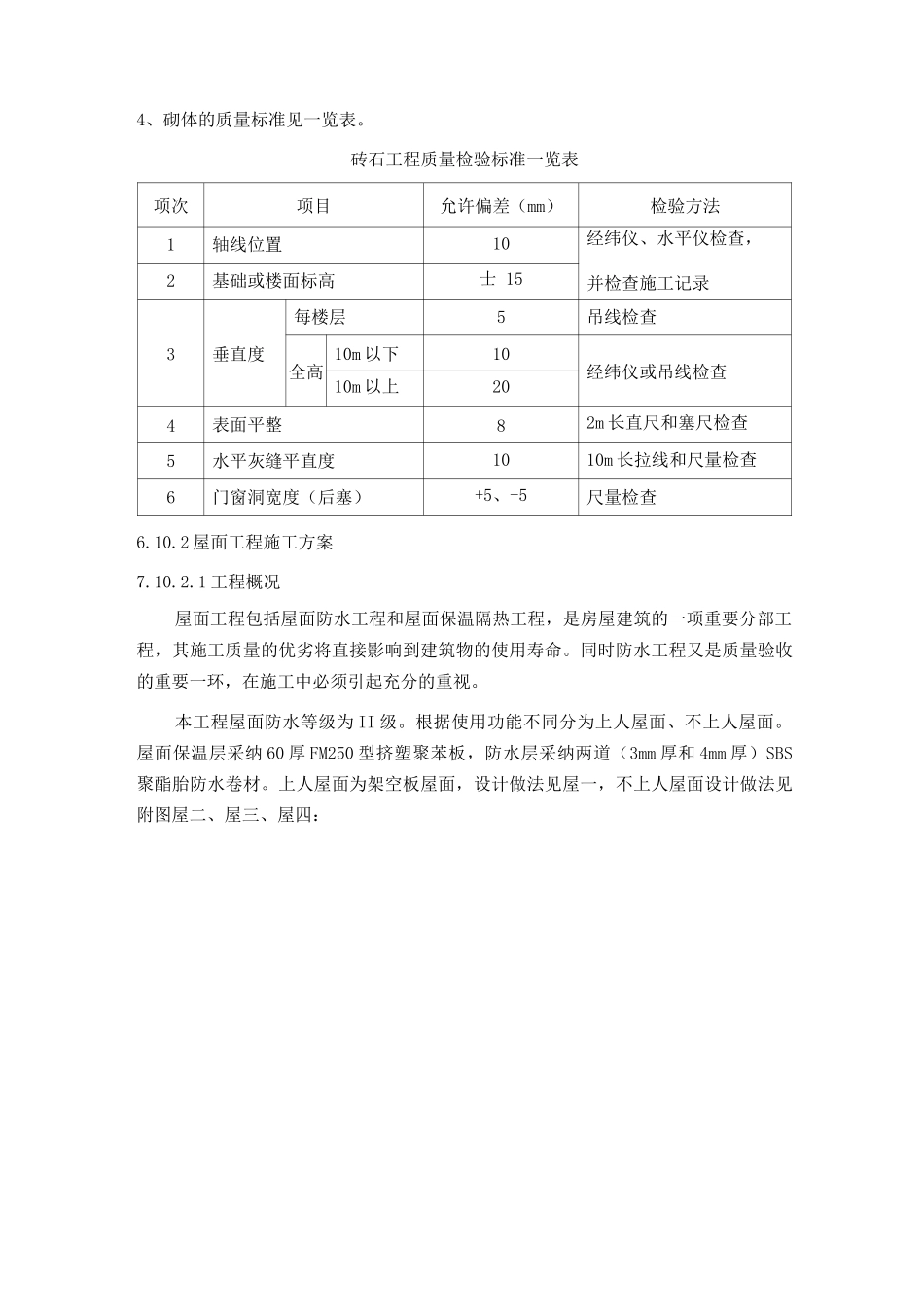

3、采纳刮浆法
