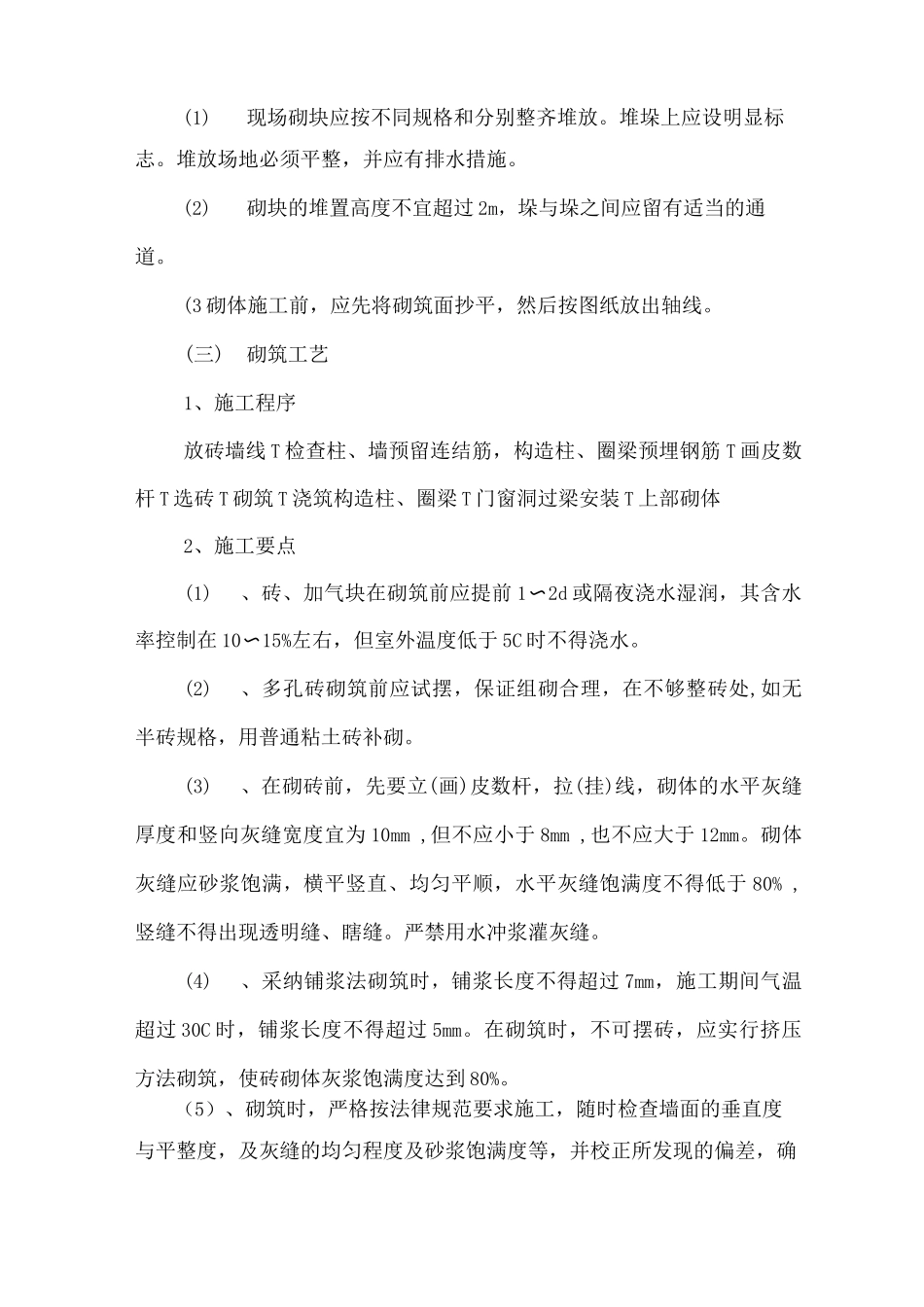

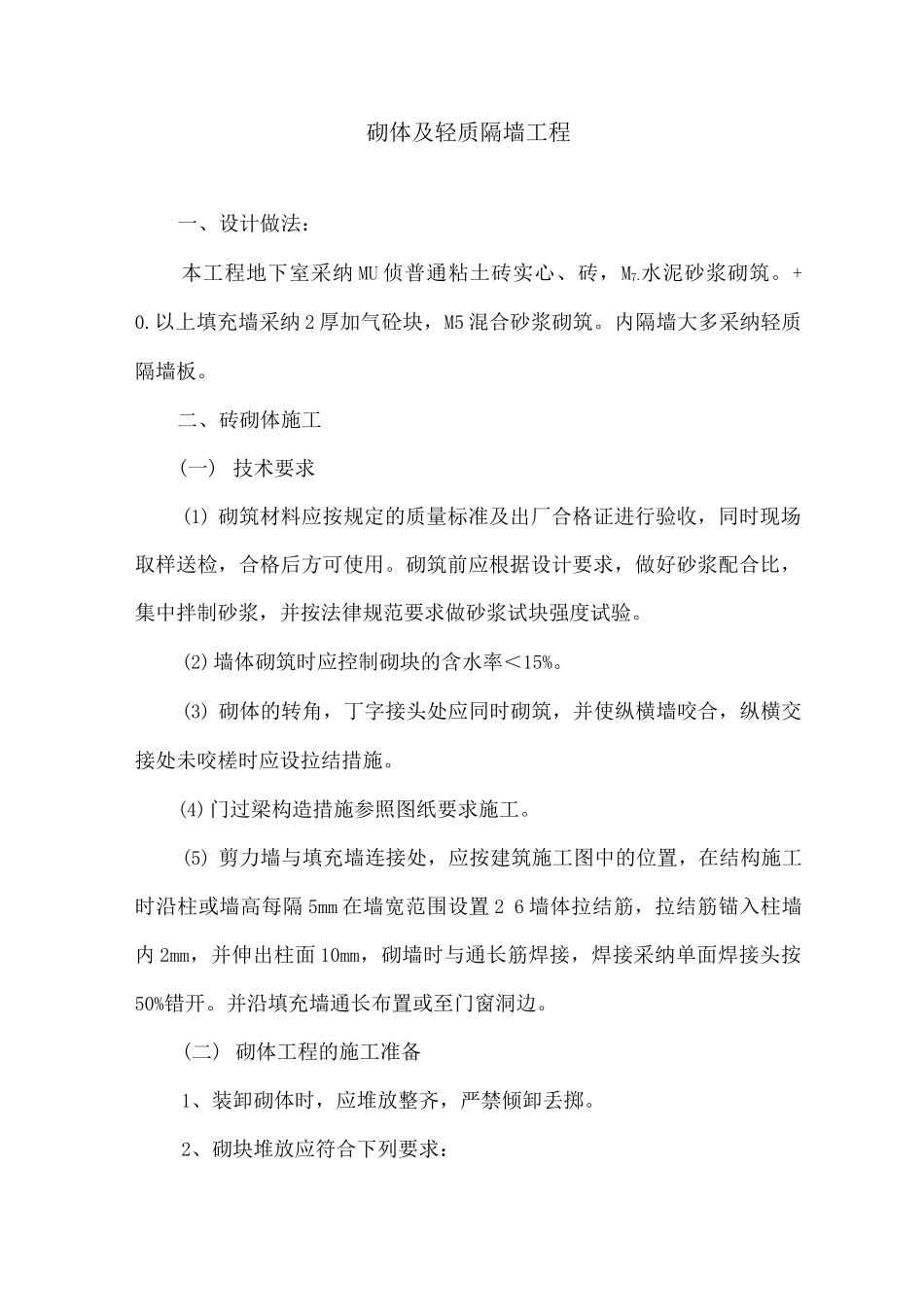

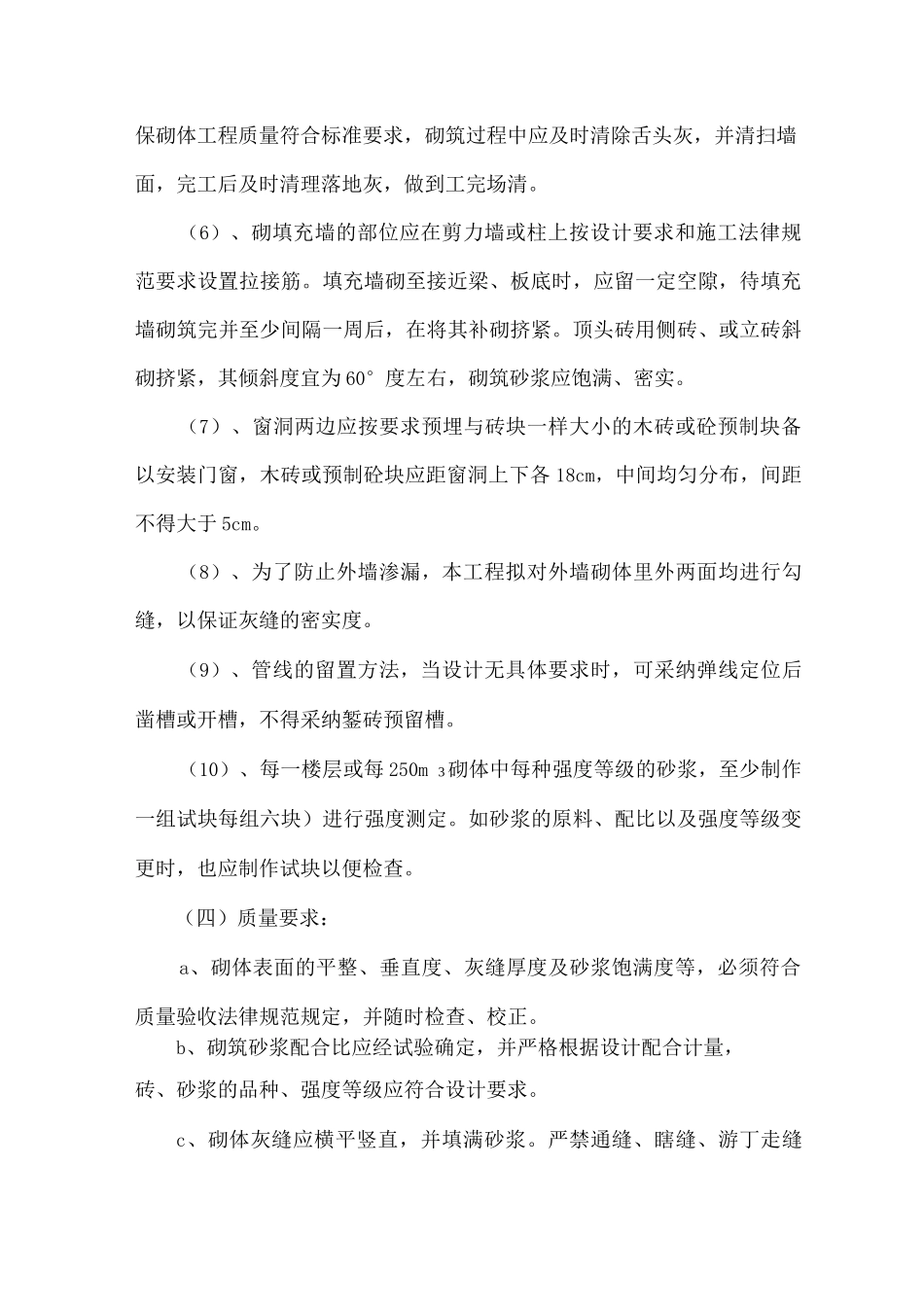

砌体及轻质隔墙工程一、设计做法:本工程地下室采纳 MU 侦普通粘土砖实心、砖,M7.水泥砂浆砌筑。+ 0.以上填充墙采纳 2 厚加气砼块,M5 混合砂浆砌筑。内隔墙大多采纳轻质隔墙板。二、砖砌体施工(一) 技术要求(1) 砌筑材料应按规定的质量标准及出厂合格证进行验收,同时现场取样送检,合格后方可使用。砌筑前应根据设计要求,做好砂浆配合比,集中拌制砂浆,并按法律规范要求做砂浆试块强度试验。(2)墙体砌筑时应控制砌块的含水率<15%。(3) 砌体的转角,丁字接头处应同时砌筑,并使纵横墙咬合,纵横交接处未咬槎时应设拉结措施。(4)门过梁构造措施参照图纸要求施工。(5) 剪力墙与填充墙连接处,应按建筑施工图中的位置,在结构施工时沿柱或墙高每隔 5mm 在墙宽范围设置 2 6 墙体拉结筋,拉结筋锚入柱墙内 2mm,并伸出柱面 10mm,砌墙时与通长筋焊接,焊接采纳单面焊接头按50%错开。并沿填充墙通长布置或至门窗洞边。(二) 砌体工程的施工准备1、装卸砌体时,应堆放整齐,严禁倾卸丢掷。2、砌块堆放应符合下列要求:(1)现场砌块应按不同规格和分别整齐堆放。堆垛上应设明显标志。堆放场地必须平整,并应有排水措施。(2)砌块的堆置高度不宜超过 2m,垛与垛之间应留有适当的通道。(3 砌体施工前,应先将砌筑面抄平,然后按图纸放出轴线。(三)砌筑工艺1、施工程序放砖墙线 T 检查柱、墙预留连结筋,构造柱、圈梁预埋钢筋 T 画皮数杆 T 选砖 T 砌筑 T 浇筑构造柱、圈梁 T 门窗洞过梁安装 T 上部砌体2、施工要点(1)、砖、加气块在砌筑前应提前 1〜2d 或隔夜浇水湿润,其含水率控制在 10〜15%左右,但室外温度低于 5C 时不得浇水。(2)、多孔砖砌筑前应试摆,保证组砌合理,在不够整砖处,如无半砖规格,用普通粘土砖补砌。(3)、在砌砖前,先要立(画)皮数杆,拉(挂)线,砌体的水平灰缝厚度和竖向灰缝宽度宜为 10mm ,但不应小于 8mm ,也不应大于 12mm。砌体灰缝应砂浆饱满,横平竖直、均匀平顺,水平灰缝饱满度不得低于 80% ,竖缝不得出现透明缝、瞎缝。严禁用水冲浆灌灰缝。(4)、采纳铺浆法砌筑时,铺浆长度不得超过 7mm,施工期间气温超过 30C 时,铺浆长度不得超过 5mm。在砌筑时,不可摆砖,应实行挤压方法砌筑,使砖砌体灰浆饱满度达到 80%。(5)、砌筑时,严格按法律规范要求施工,随时检查墙面的垂直度与平整度,及灰缝的均匀程度及砂浆饱满度等,并校正所发现的偏差,确保砌体工程质量符合标准...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌体及轻质隔墙工程专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
