砌体工程一、材料准备根据材料需求计划,保证砖、水泥、砂及时供应
砖、水泥应有出厂合格证及复验单,强度等性能应满足设计要求
二、工艺流程配合比申请-材料试验 T 放线 T 墙体放线-制备砂浆-砌块排列-铺砂浆-砌块就位-砌块浇水-校正-砂筑镶砖-竖缝灌砂浆-勒缝三、施工工艺1、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞线
2、砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:(1) 、砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块
(2) 、砌块排列应从地基或基础面、±0
面排列,排列时尽可能采纳主规格的砌块,砌体中主规格砌块应占总量的 75%〜80%
(3) 、砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的 1/2,不得小于砌块高的 1/3,也不应小于 150mm,假如搭错缝长度满足不了规定的压搭要求,应实行压砌钢筋网片的措施,具体构造按设计规定
(4) 、外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌,假如不能咬槎时,按设计要求实行其它的构造措施;砌体垂直缝与门窗洞边线应避开同缝,且不得采纳砖镶砌
(5) 、砌体水平灰缝厚度一般为 15mm,假如加钢筋网片的砌体,水平灰缝厚度为 20〜25mm,垂直灰缝宽度为 20mm
大于 30mm 的垂直缝,应用 C20 的细石混凝土灌实
(6) 、砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砖块强度等级
(7) 、砌块墙体与结构构件位置有矛盾时,应先满足构件布置

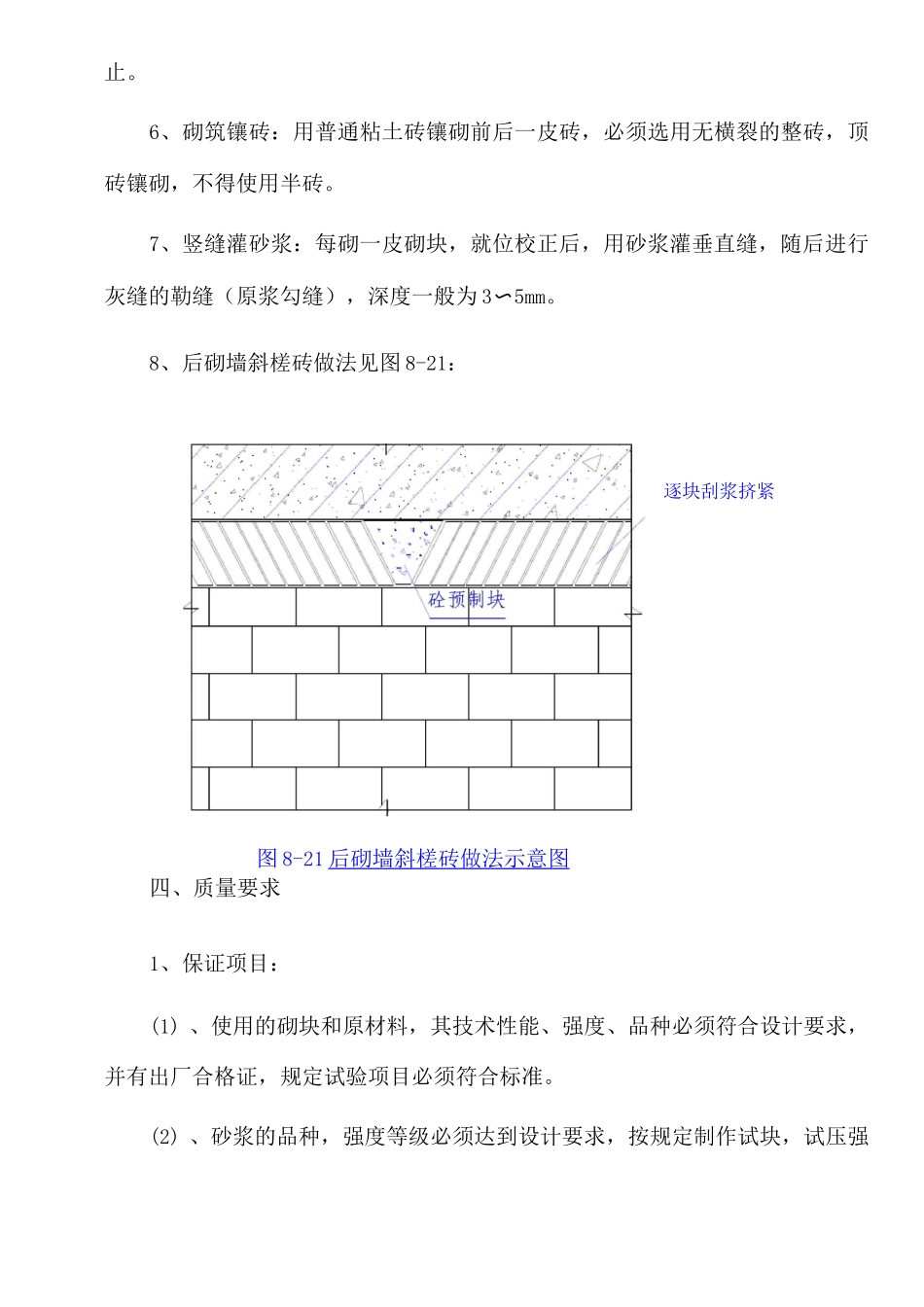

3、制配砂浆:按设计要求的砂浆品种、强度制配砂浆,配合比应由试验室确定,采纳重量比,计量精度为水泥土 2%,砂控制在±5%以内,应采纳机械搅拌,搅拌时间不少于 2min,砂浆假如出
