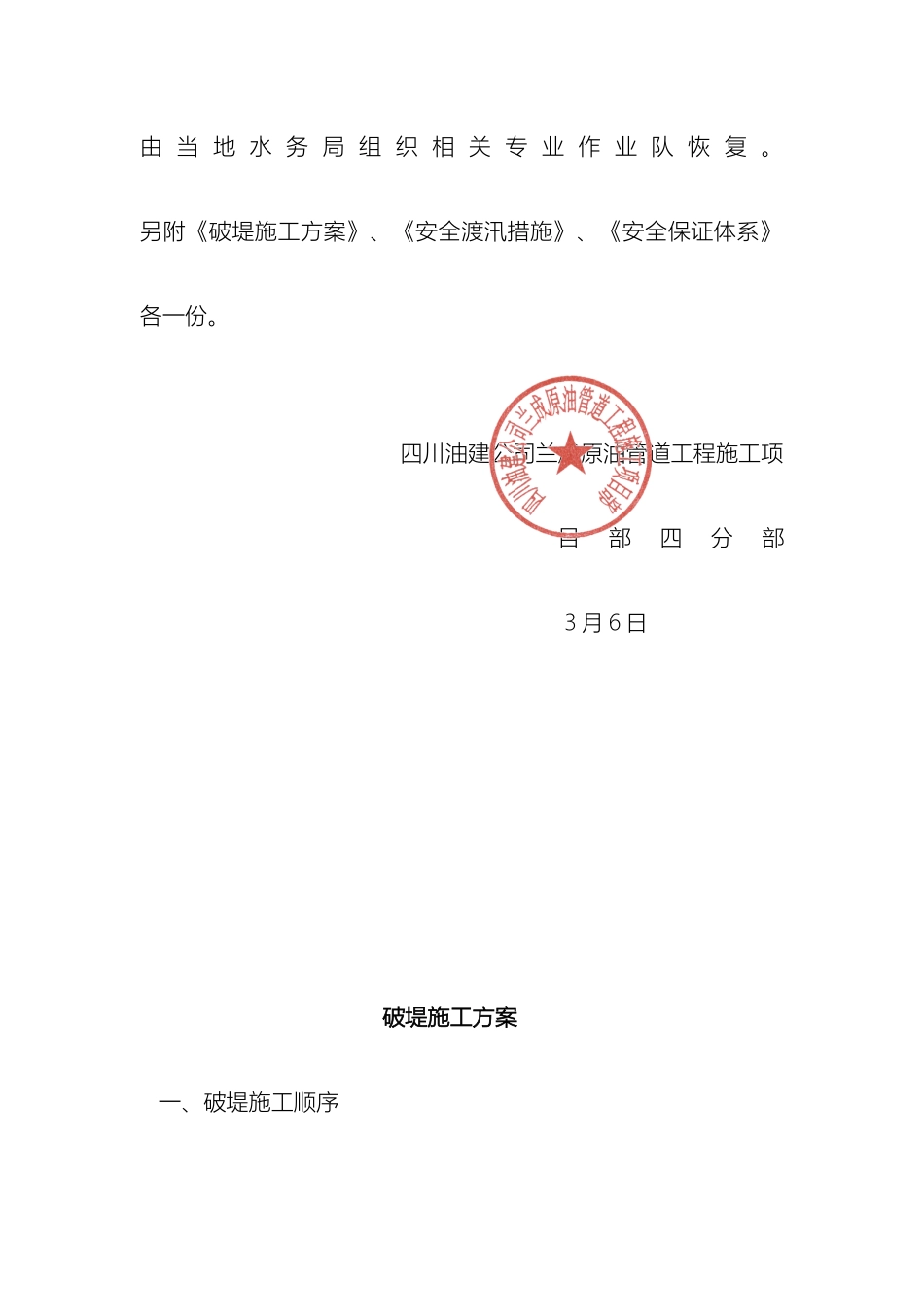

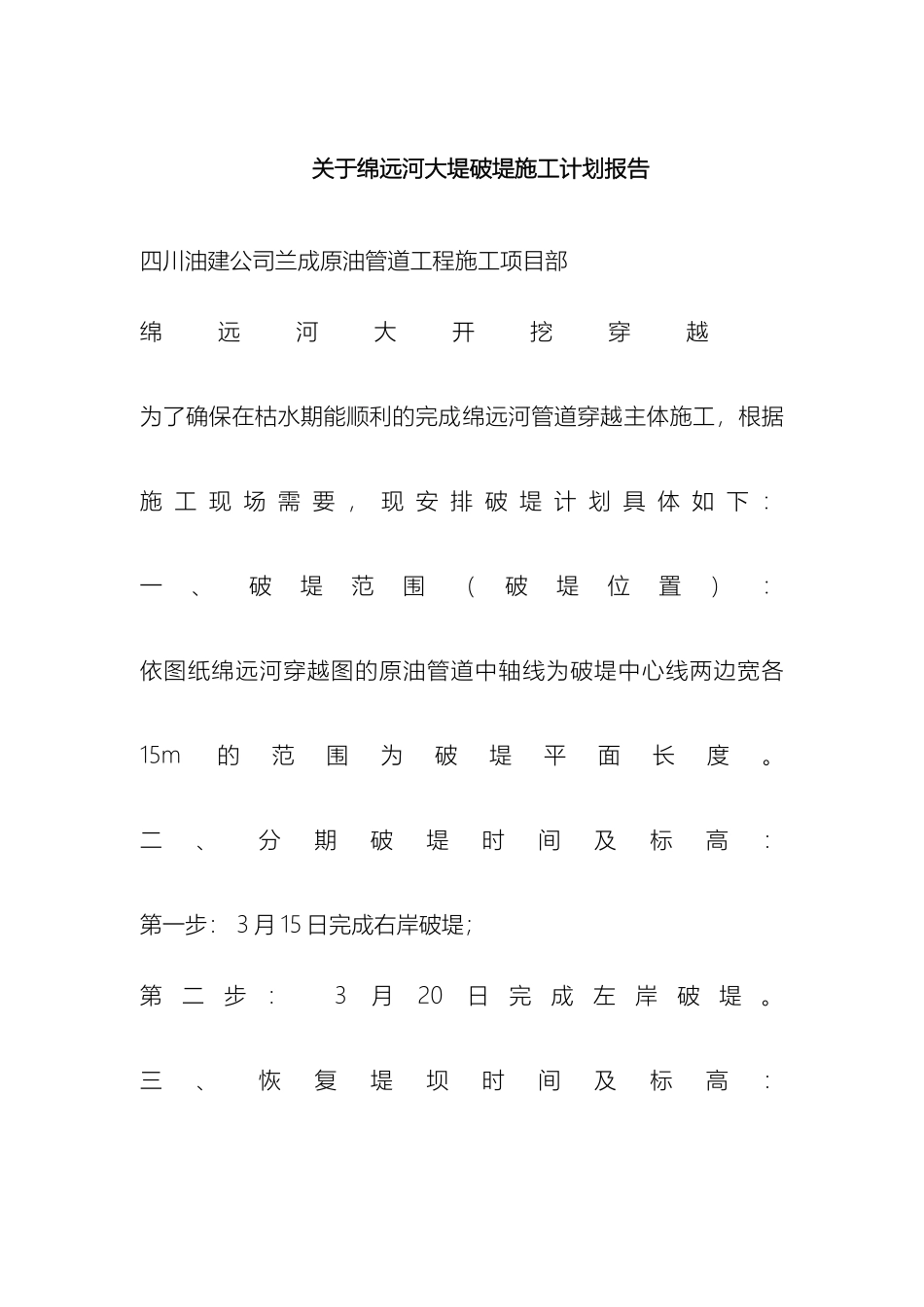

破堤方案绵远河关于绵远河大堤破堤施工计划报告四川油建公司兰成原油管道工程施工项目部绵远河大开挖穿越 为了确保在枯水期能顺利的完成绵远河管道穿越主体施工,根据施 工 现 场 需 要 , 现 安 排 破 堤 计 划 具 体 如 下 :一、 破堤范围(破堤位置):依图纸绵远河穿越图的原油管道中轴线为破堤中心线两边宽各15m的范围为破堤平面长度。二、 分期破堤时间及标高:第一步: 3 月 15 日完成右岸破堤;第二步: 3月20日完成左岸破堤。三、 恢复堤坝时间及标高:由 当 地 水 务 局 组 织 相 关 专 业 作 业 队 恢 复 。另附《破堤施工方案》、《安全渡汛措施》、《安全保证体系》各一份。四川油建公司兰成原油管道工程施工项目部四分部 3 月 6 日破堤施工方案一、破堤施工顺序根据本工程的特点、施工现场及防汛要求,安排破堤施工顺序是:围堰施工 右河岸破堤 河道管沟开挖 左河岸破堤 管沟回填 堤坝恢复 按以上施工顺序把围堰、破右河岸、破左河岸施工分成三段,详见图 1。具体施工步骤: 图一破堤施工图(根据管沟标高进行破堤开挖)塘砖砖乱掘zk510.2552.4zk610.5550.8546.1zk710.7547.4547.0zk810.7547.1546.8zk910.5547.6546.3zk1015.8553.5 破堤示意图一ZK5552.43Qal+pl4Qfgl2ZK6550.784.70Qal+pl4Qal+pl4Qfgl2Qfgl2ZK5547.410.40Qal+pl4Qal+pl4Qfgl2Qfgl2勘察期间水位:546.77mP=553.94m1%常年洪水位:552.10m最大冲刷深度线ZK8547.140.30Qal+pl4Qal+pl4Qfgl2ZK9548.031.30Qal+pl4Qfgl2ZK10553.55Qml4Qal+pl4Qfgl2Qfgl2最大冲刷深度线河堤原貌恢复碎石公路开挖穿越详见LC-建12/01水下管道标LC-建16/01浆砌石护岸坡宽50m穿-L246浆砌石护岸坡宽50m穿-L246碎石公路开挖穿越LC-建12/01碎石公路开挖穿越LC-建12/01 破堤示意图二第一步:即进行围堰土方填筑。其土方用自卸汽车运至围堰堰体土方填筑;第二步:围堰施工完成后即进行右岸堤坝破堤开挖;第三步:进行左岸堤坝破堤开挖;第四步:进行管道管沟开挖施工;第五步:恢复堤坝至原状,并同时进行围堰拆除工作(破堤形式见图二所示)。图 2 破堤施工形式示意图二、堤坝土方施工进度计划表见下表:堤坝土方施工进度计划表工程项目 单位 工程量 第一步: 3 月 15 日完成右岸破堤;第二步: 3 月 20 日完成左岸破堤。土石方开挖 : 2400m3土石方回填 : 2400m3 片石砌筑:1800 m3 ( 备 注 : 所 有 工 程 ...
