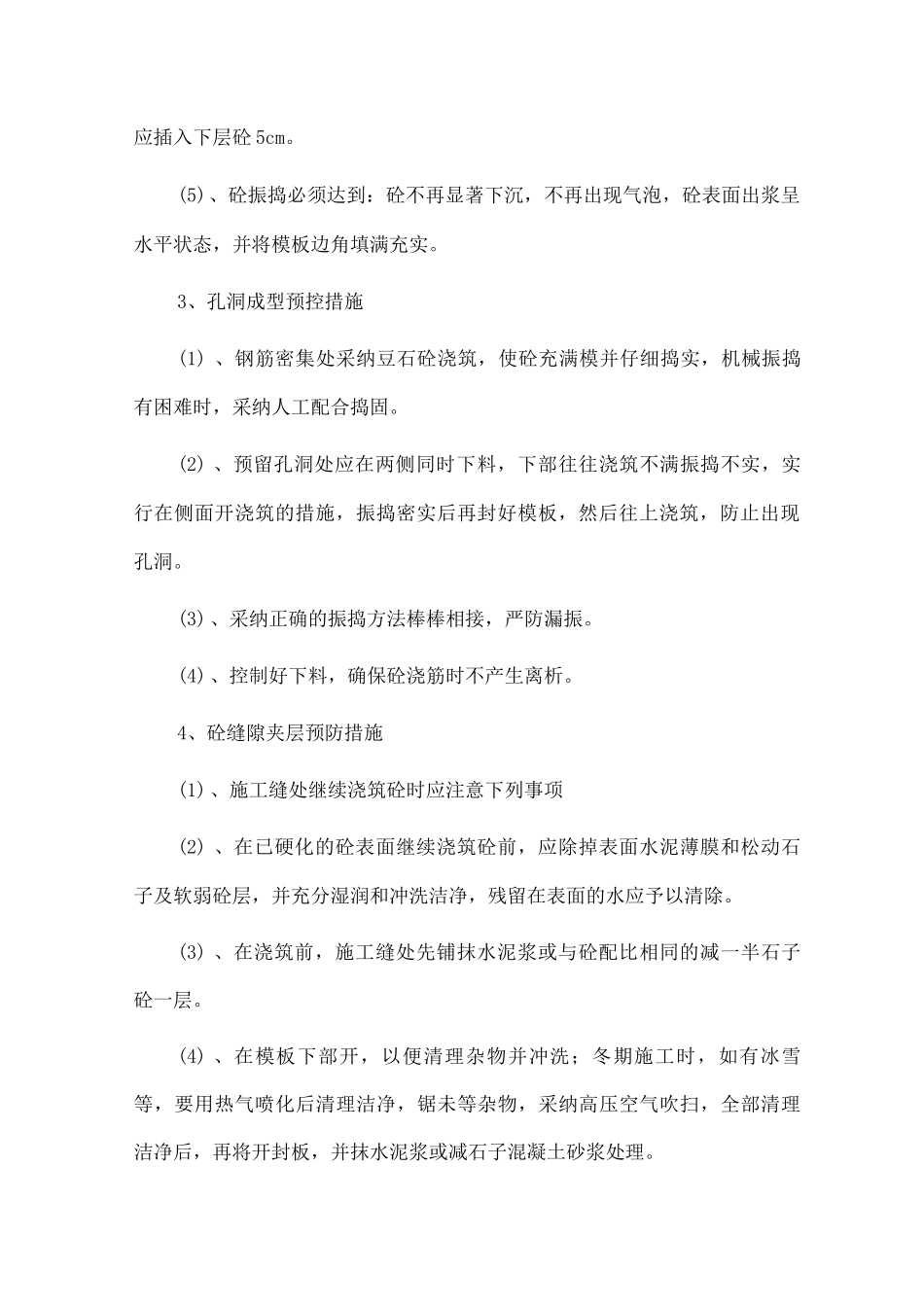

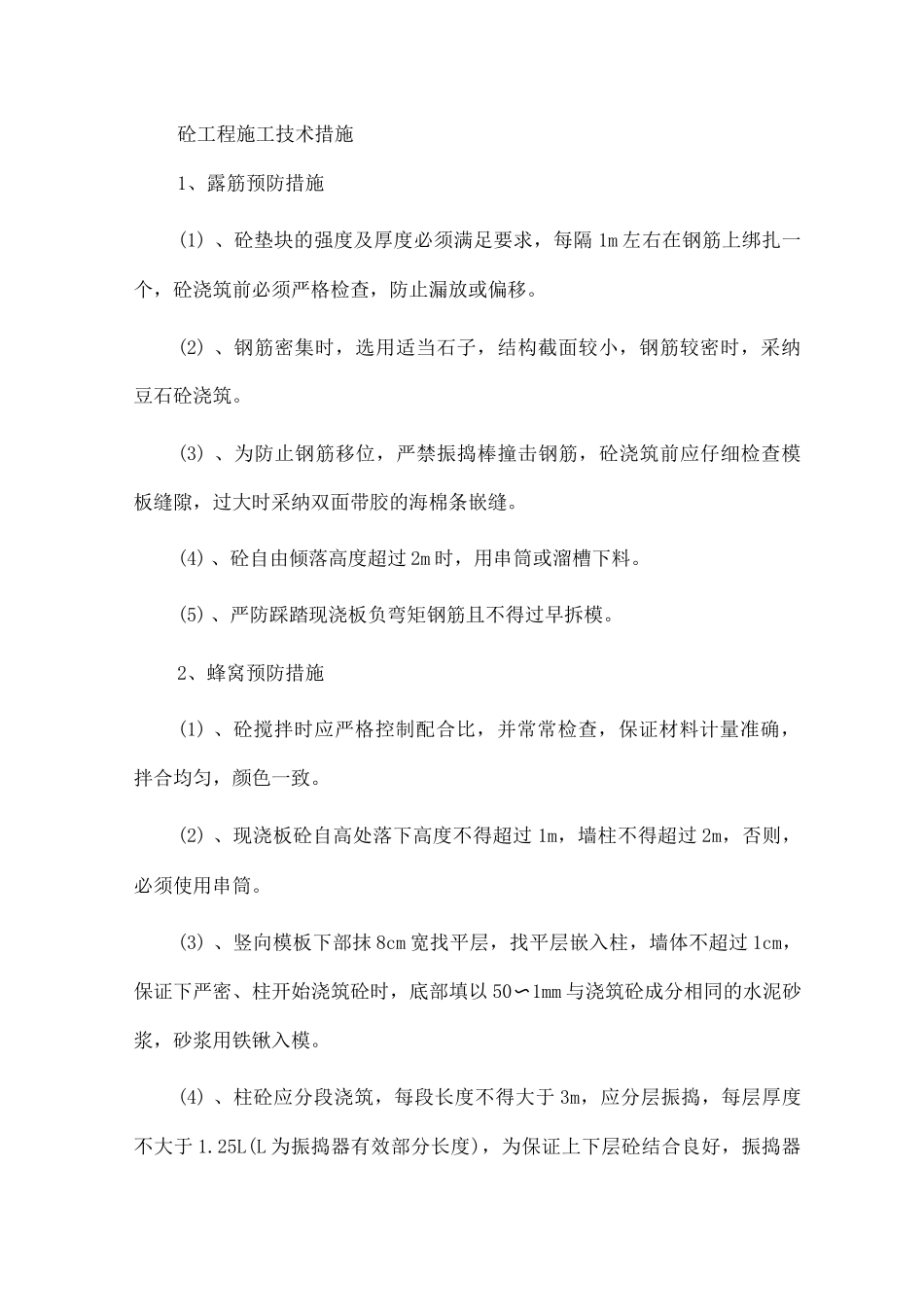

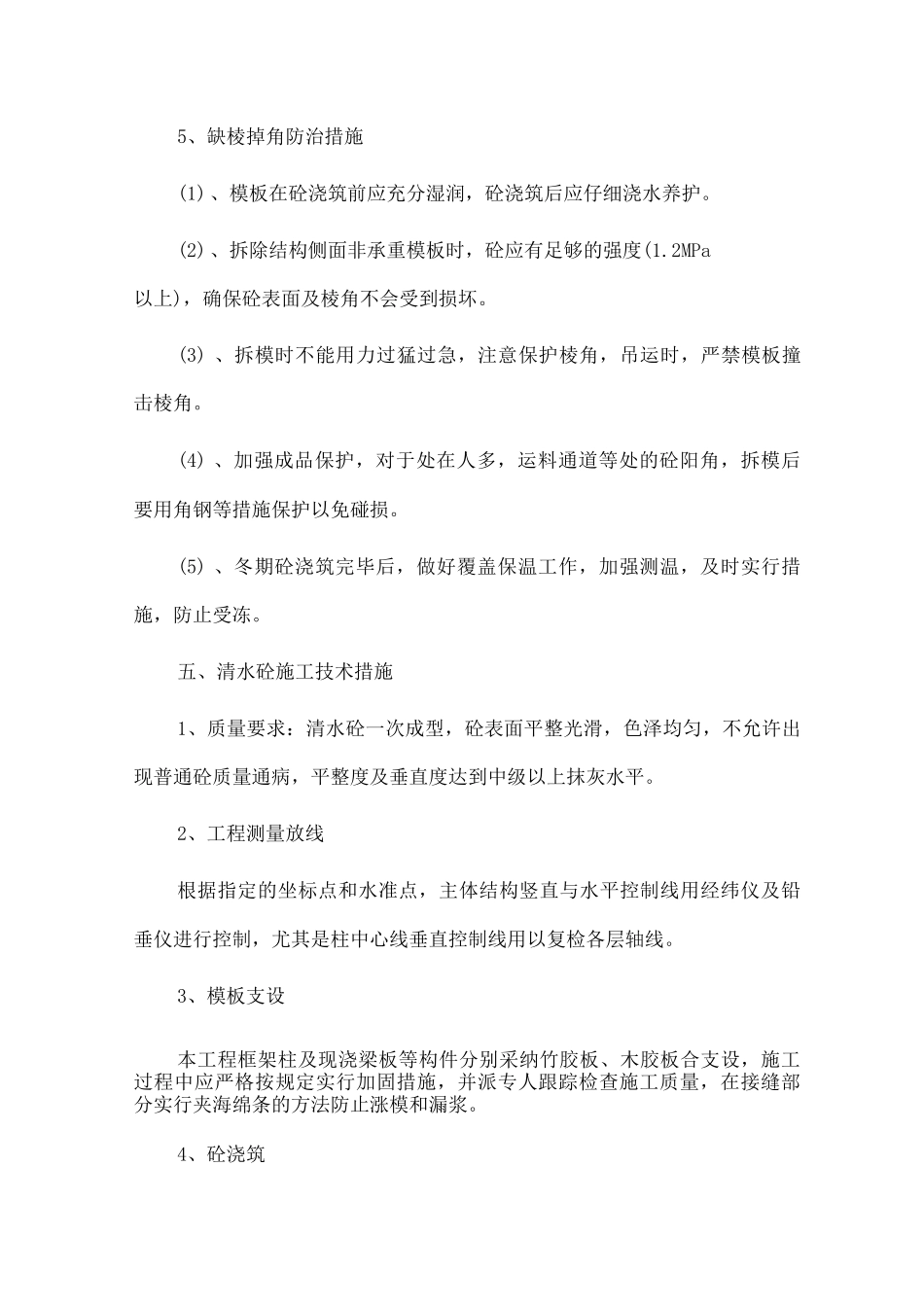

砼工程施工技术措施1、露筋预防措施(1) 、砼垫块的强度及厚度必须满足要求,每隔 1m 左右在钢筋上绑扎一个,砼浇筑前必须严格检查,防止漏放或偏移。(2) 、钢筋密集时,选用适当石子,结构截面较小,钢筋较密时,采纳豆石砼浇筑。(3) 、为防止钢筋移位,严禁振捣棒撞击钢筋,砼浇筑前应仔细检查模板缝隙,过大时采纳双面带胶的海棉条嵌缝。(4) 、砼自由倾落高度超过 2m 时,用串筒或溜槽下料。(5) 、严防踩踏现浇板负弯矩钢筋且不得过早拆模。2、蜂窝预防措施(1) 、砼搅拌时应严格控制配合比,并常常检查,保证材料计量准确,拌合均匀,颜色一致。(2) 、现浇板砼自高处落下高度不得超过 1m,墙柱不得超过 2m,否则,必须使用串筒。(3) 、竖向模板下部抹 8cm 宽找平层,找平层嵌入柱,墙体不超过 1cm,保证下严密、柱开始浇筑砼时,底部填以 50〜1mm 与浇筑砼成分相同的水泥砂浆,砂浆用铁锹入模。(4) 、柱砼应分段浇筑,每段长度不得大于 3m,应分层振捣,每层厚度不大于 1.25L(L 为振捣器有效部分长度),为保证上下层砼结合良好,振捣器应插入下层砼 5cm。(5)、砼振捣必须达到:砼不再显著下沉,不再出现气泡,砼表面出浆呈水平状态,并将模板边角填满充实。3、孔洞成型预控措施(1) 、钢筋密集处采纳豆石砼浇筑,使砼充满模并仔细捣实,机械振捣有困难时,采纳人工配合捣固。(2) 、预留孔洞处应在两侧同时下料,下部往往浇筑不满振捣不实,实行在侧面开浇筑的措施,振捣密实后再封好模板,然后往上浇筑,防止出现孔洞。(3)、采纳正确的振捣方法棒棒相接,严防漏振。(4)、控制好下料,确保砼浇筋时不产生离析。4、砼缝隙夹层预防措施(1)、施工缝处继续浇筑砼时应注意下列事项(2) 、在已硬化的砼表面继续浇筑砼前,应除掉表面水泥薄膜和松动石子及软弱砼层,并充分湿润和冲洗洁净,残留在表面的水应予以清除。(3) 、在浇筑前,施工缝处先铺抹水泥浆或与砼配比相同的减一半石子砼一层。(4) 、在模板下部开,以便清理杂物并冲洗;冬期施工时,如有冰雪等,要用热气喷化后清理洁净,锯未等杂物,采纳高压空气吹扫,全部清理洁净后,再将开封板,并抹水泥浆或减石子混凝土砂浆处理。5、缺棱掉角防治措施(1)、模板在砼浇筑前应充分湿润,砼浇筑后应仔细浇水养护。(2)、拆除结构侧面非承重模板时,砼应有足够的强度(1.2MPa以上),确保砼表面及棱角不会受到损坏。(3) 、拆模时不能用力过猛过急,注意保护棱角,吊运时,严禁...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砼工程施工技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
