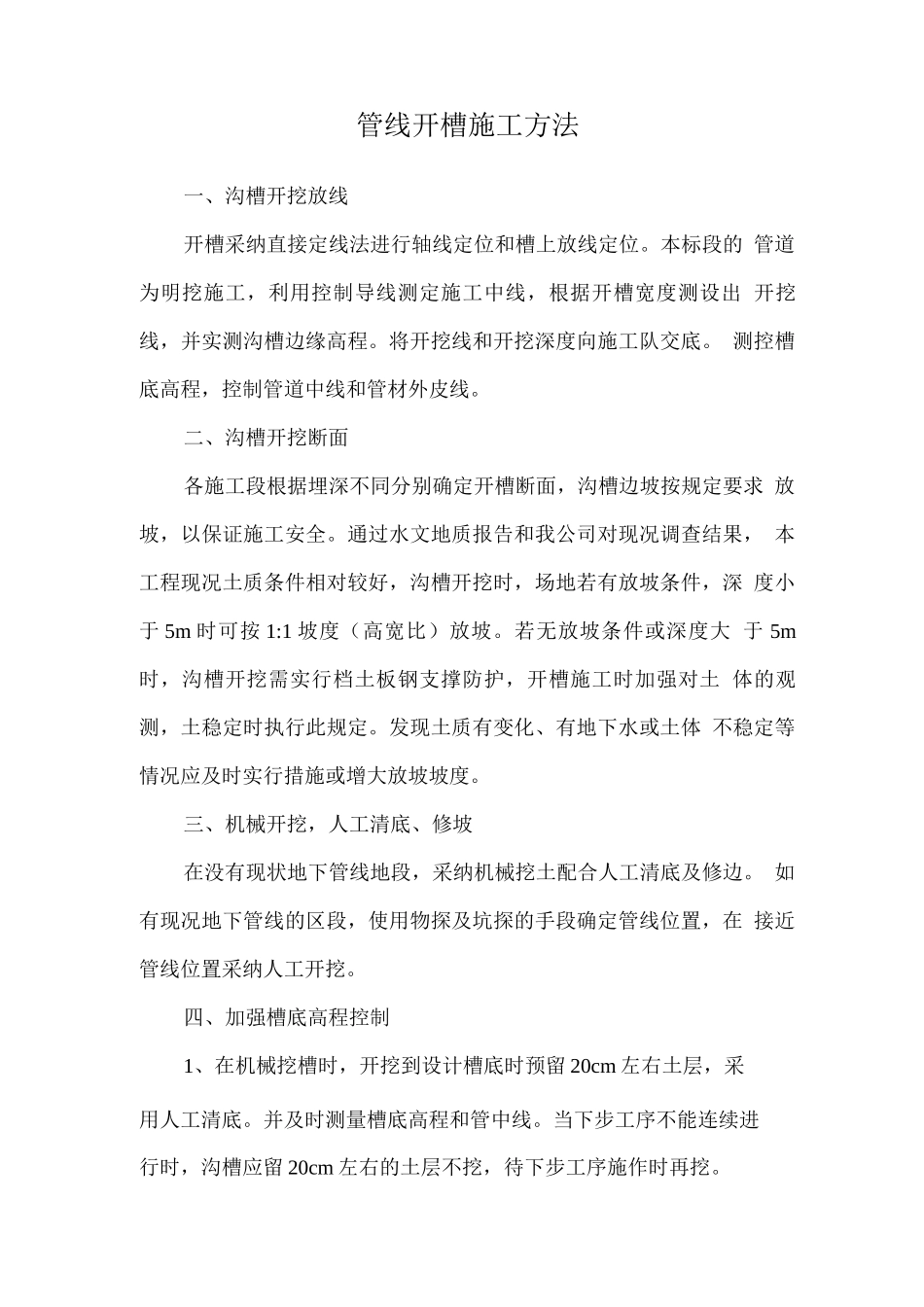

管线开槽施工方法一、沟槽开挖放线开槽采纳直接定线法进行轴线定位和槽上放线定位
本标段的 管道为明挖施工,利用控制导线测定施工中线,根据开槽宽度测设出 开挖线,并实测沟槽边缘高程
将开挖线和开挖深度向施工队交底
测控槽底高程,控制管道中线和管材外皮线
二、沟槽开挖断面各施工段根据埋深不同分别确定开槽断面,沟槽边坡按规定要求 放坡,以保证施工安全
通过水文地质报告和我公司对现况调查结果, 本工程现况土质条件相对较好,沟槽开挖时,场地若有放坡条件,深 度小于 5m 时可按 1:1 坡度(高宽比)放坡
若无放坡条件或深度大 于 5m时,沟槽开挖需实行档土板钢支撑防护,开槽施工时加强对土 体的观测,土稳定时执行此规定
发现土质有变化、有地下水或土体 不稳定等情况应及时实行措施或增大放坡坡度
三、机械开挖,人工清底、修坡在没有现状地下管线地段,采纳机械挖土配合人工清底及修边
如有现况地下管线的区段,使用物探及坑探的手段确定管线位置,在 接近管线位置采纳人工开挖
四、加强槽底高程控制1、在机械挖槽时,开挖到设计槽底时预留 20cm 左右土层,采用人工清底
并及时测量槽底高程和管中线
当下步工序不能连续进行时,沟槽应留 20cm 左右的土层不挖,待下步工序施作时再挖

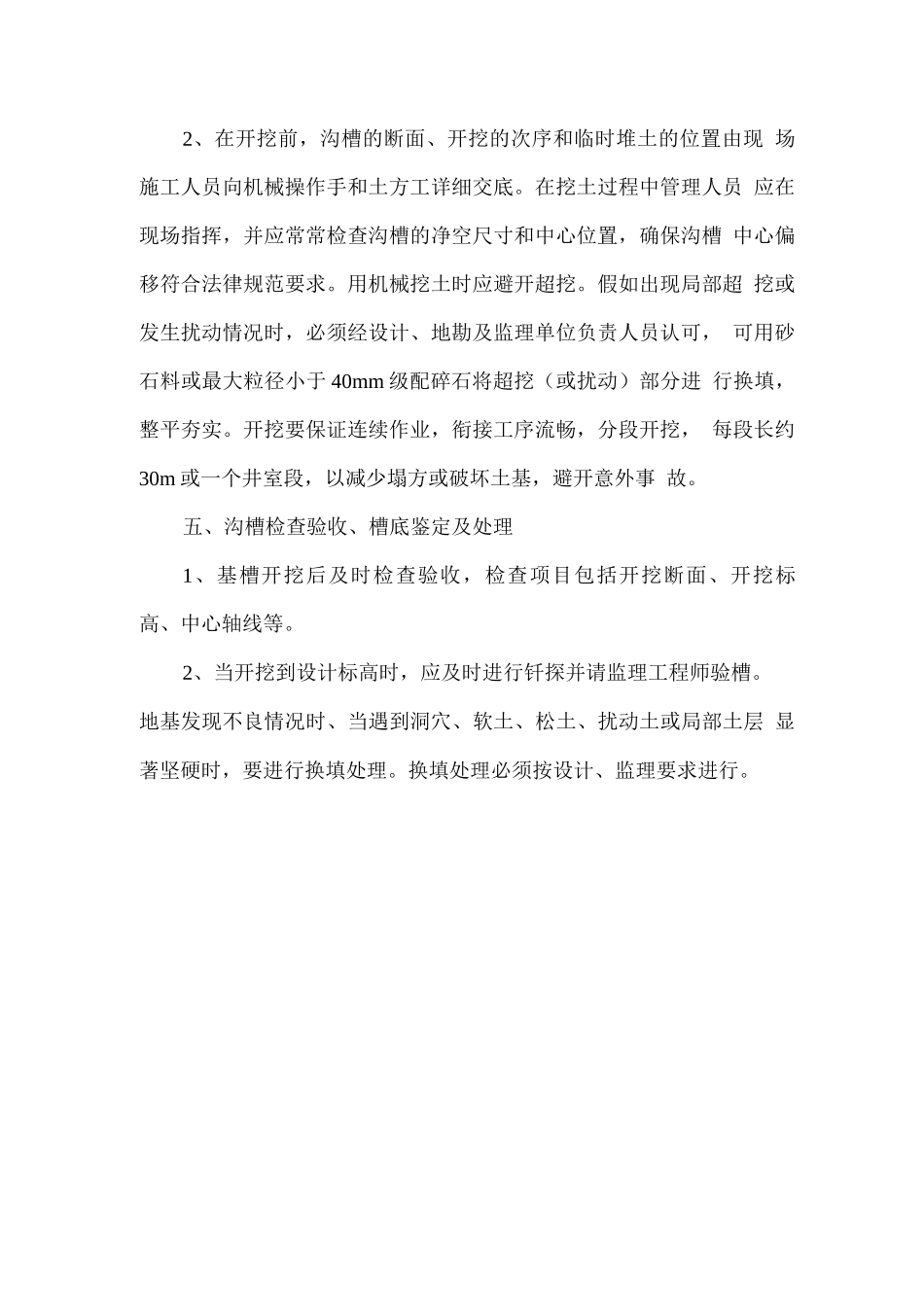

2、在开挖前,沟槽的断面、开挖的次序和临时堆土的位置由现 场施工人员向机械操作手和土方工详细交底
在挖土过程中管理人员 应在现场指挥,并应常常检查沟槽的净空尺寸和中心位置,确保沟槽 中心偏移符合法律规范要求
用机械挖土时应避开超挖
假如出现局部超 挖或发生扰动情况时,必须经设计、地勘及监理单位负责人员认可, 可用砂石料或最大粒径小于 40mm 级配碎石将超挖(或扰动)部分进 行换填,整平夯实
开挖要保证连续作业,衔接工序流畅,分段开挖, 每段长约30m 或一个井室段,以减少塌方或破坏土基,避开意外事 故
五、沟槽检查验收、
